软土地基静压先张法预应力混凝土空心方桩施工工法 12p

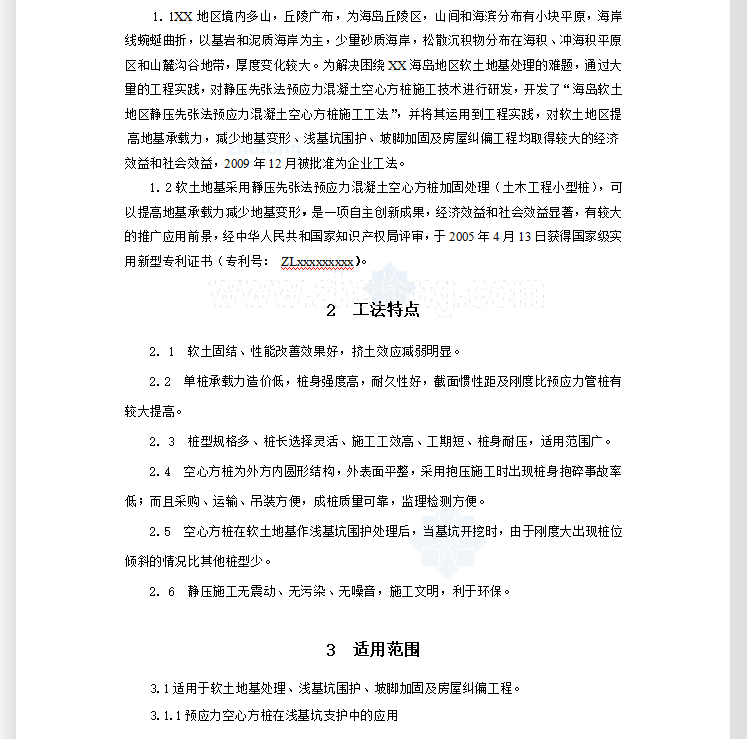

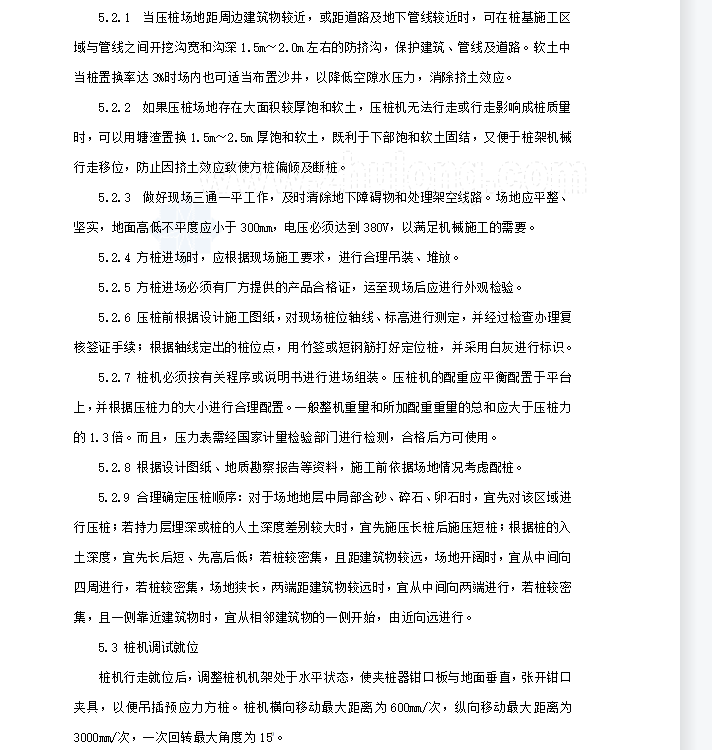

2. 1 软土固结、性能改善效果好,挤土效应减弱明显。2. 2 单桩承载力造价低,桩身强度高,耐久性好,截面惯性距及刚度比预应力管桩有较大提高。2. 3 桩型规格多、桩长选择灵活、施工工效高、工期短、桩身耐压,适用范围广。2. 4 空心方桩为外方内圆形结构,外表面平整,采用抱压施工时出现桩身抱碎事故率低;而且采购、运输、吊装方便,成桩质量可靠,监理检测方便。2. 5 空心方桩在软土地基作浅基坑围护处理后,当基坑开挖时,由于刚度大出现桩位倾斜的情况比其他桩型少。2. 6 静压施工无震动、无污染、无噪音,施工文明,利于环保。
