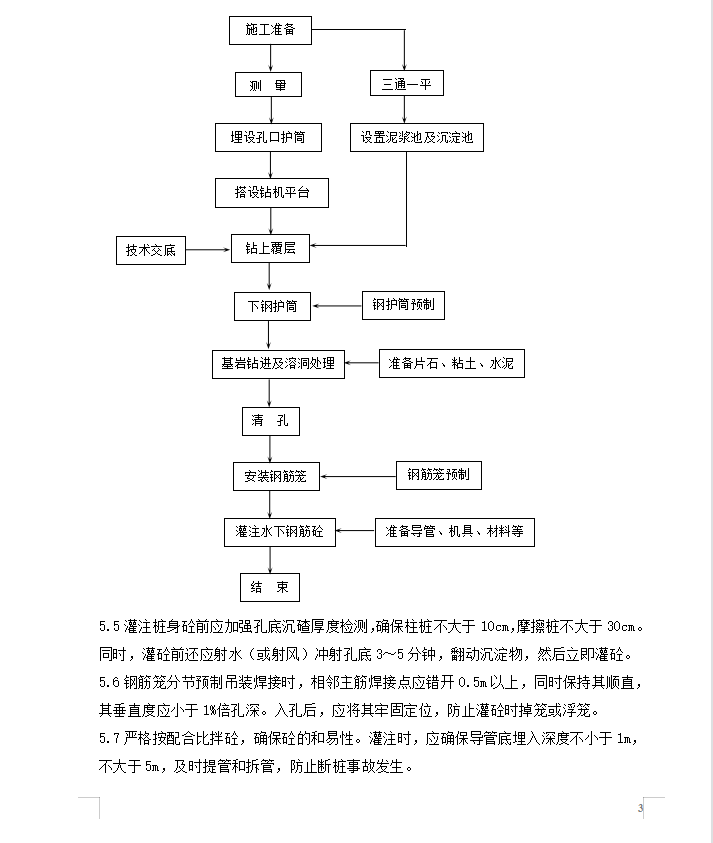

冲击钻机施工桩基施工工艺 4p
采用GCF型正循环钻机冲击成孔,钻头采用“十字型”,泥浆护壁,泥浆比重1.4~1.8,含砂率6%,胶体率大于95%。孔口护筒采用钢护筒,护筒壁厚6mm以上,旱地及河滩采用挖埋方式埋置,浅水区采用筑岛围堰施工,深水区设栈桥及工作平台。钻进冲程根据地层情况控制:一般地层2~3m,开孔时及溶洞钻进时0.8~1.5m。终孔后采用换浆法清孔。钢筋笼采用分节预制,节长8~10m,吊装焊接入孔。桩身砼采用φ30垂直导管,拔塞法灌注水下砼。
