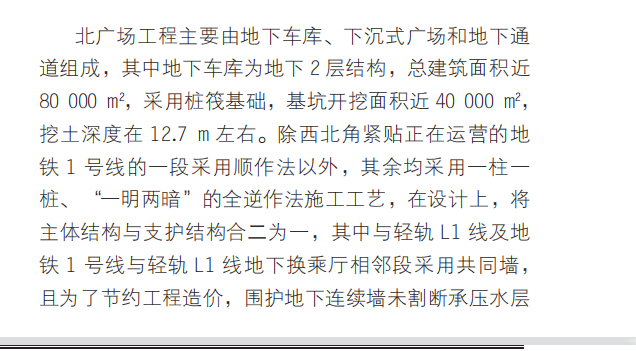

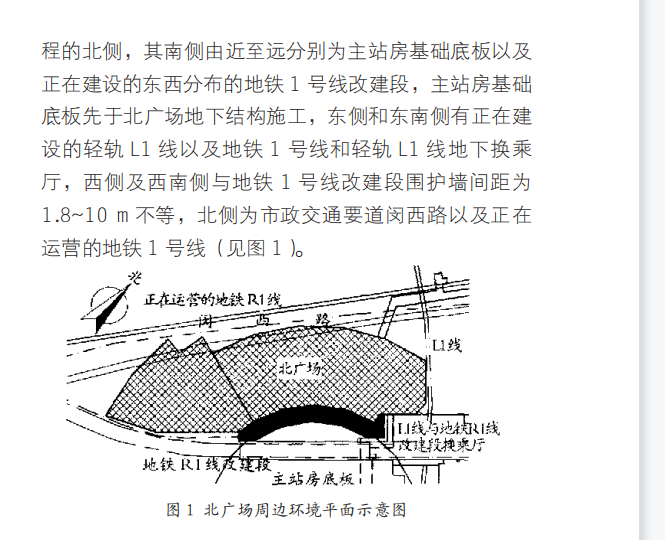

40000m2超大面积深基坑逆作法的施工实践

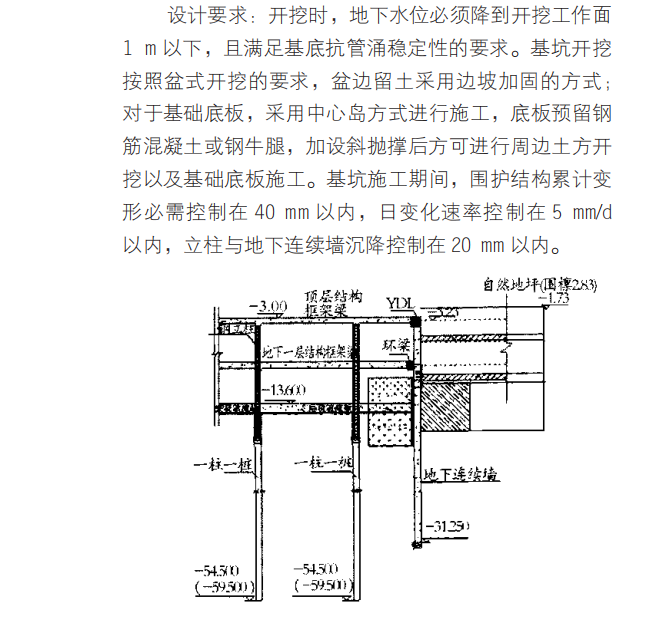

设计要求:开挖时,地下水位必须降到开挖工作面1m以下,且满足基底抗管涌稳定性的要求。基坑开挖按照盆式开挖的要求,盆边留土采用边坡加固的方式;对于基础底板,采用中心岛方式进行施工,底板预留钢筋混凝土或钢牛腿,加设斜抛撑后方可进行周边土方开挖以及基础底板施工。基坑施工期间,围护结构累计变
形必需控制在40mm以内,日变化速率控制在5mm/d以内,立柱与地下连续墙沉降控制在20mm内。
