CFG桩基础施工工艺(20页,清楚明了)

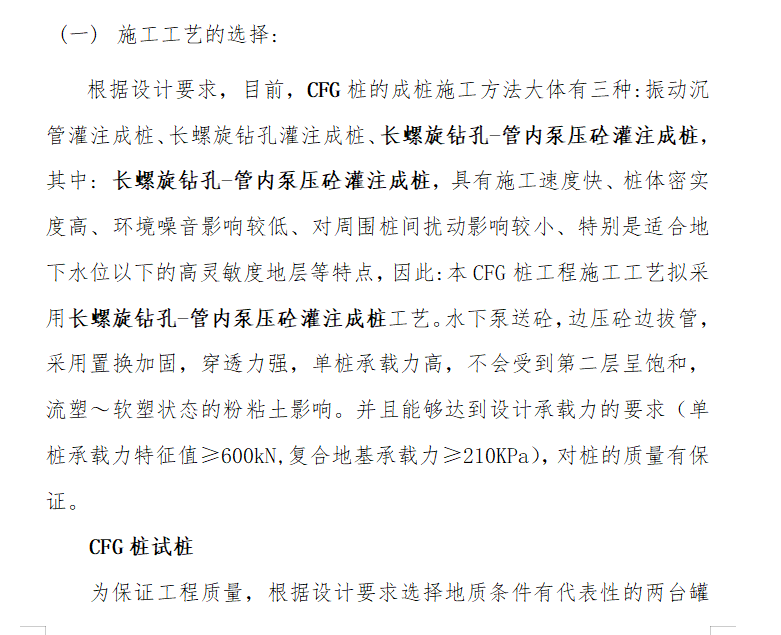

为保证工程质量,根据设计要求选择地质条件有代表性的两台罐作为试桩区,每试验区压三根状或单桩复合地基。定位:将桩机移到指定桩位,对中。当地面起伏不平时,应调整支腿或平台基座,使桩机底座保持水平、钻杆保持垂直。一般桩位误差不宜超过2.0CM,钻杆垂直度偏差不超过1.5%。
