地铁深基坑围护结构钻孔灌注施工工艺

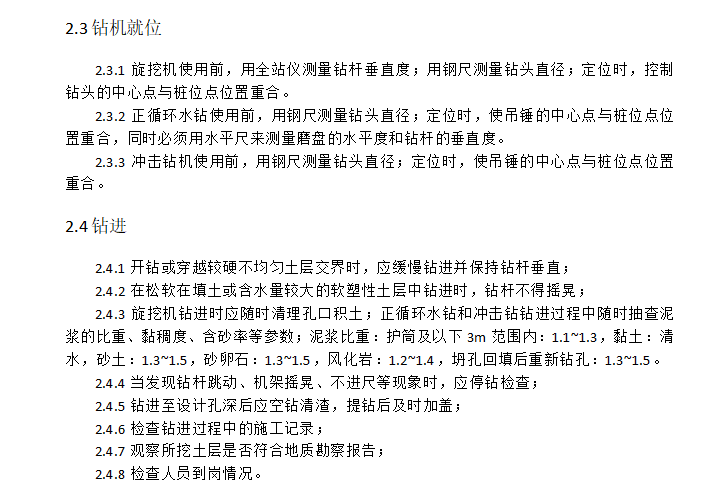

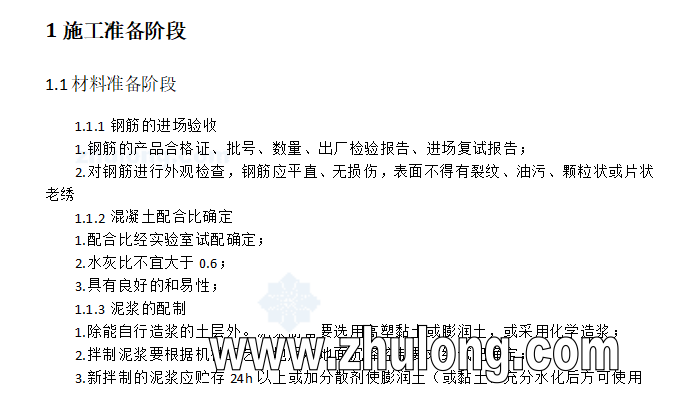

对钢筋进行外观检查,钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老绣。新拌制的泥浆应贮存24h以上或加分散剂使膨润土(或黏土)充分水化后方可使用。旋挖机使用前,用全站仪测量钻杆垂直度;用钢尺测量钻头直径;定位时,控制钻头的中心点与桩位点位置重合。
