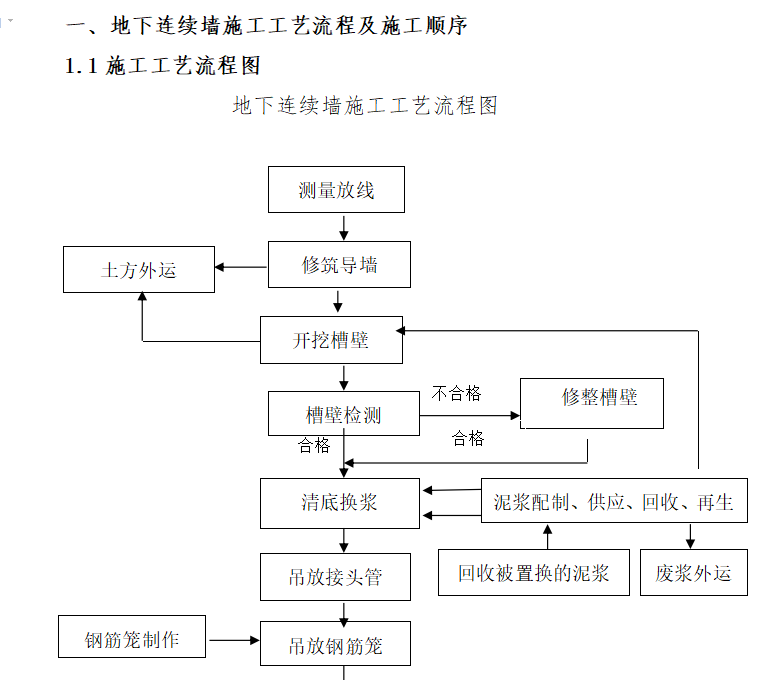

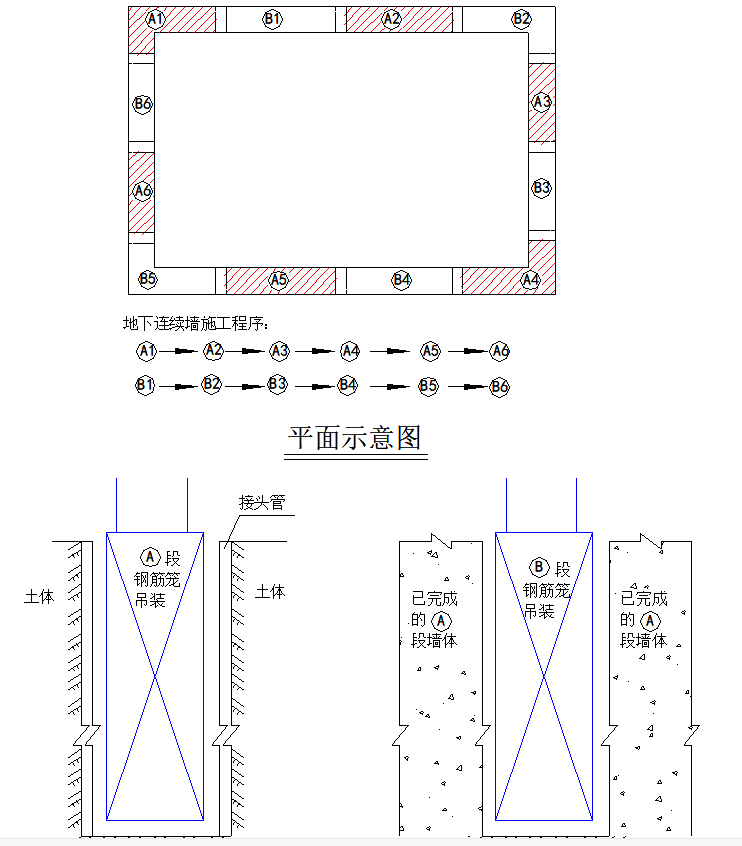

地下连续墙施工工艺(共20页)Word版

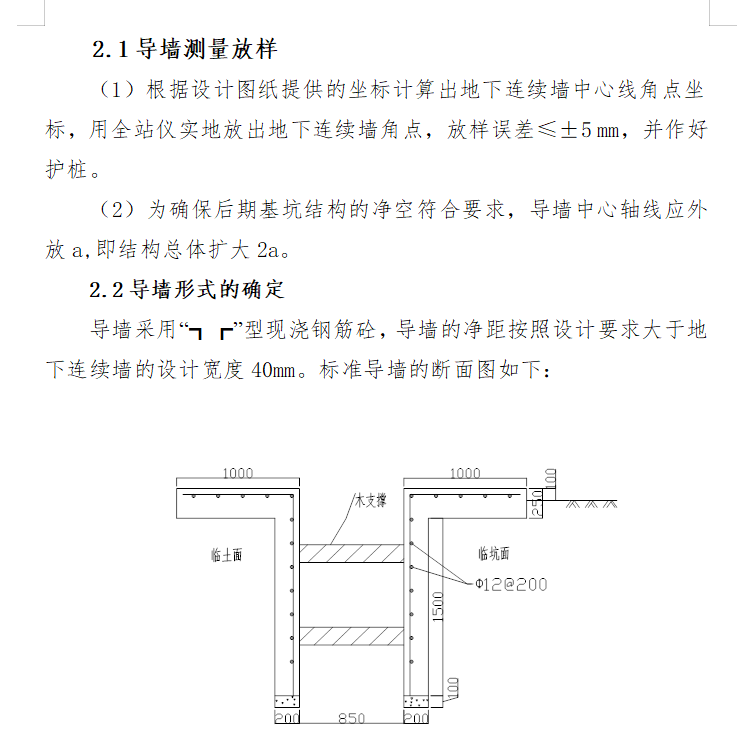

根据设计图纸提供的坐标计算出地下连续墙中心线角点坐标,用全站仪实地放出地下连续墙角点,放样误差≤±5 mm,并作好护桩。为确保后期基坑结构的净空符合要求,导墙中心轴线应外放a,即结构总体扩大2a。导墙采用“┓┏”型现浇钢筋砼,导墙的净距按照设计要求大于地下连续墙的设计宽度40mm。
