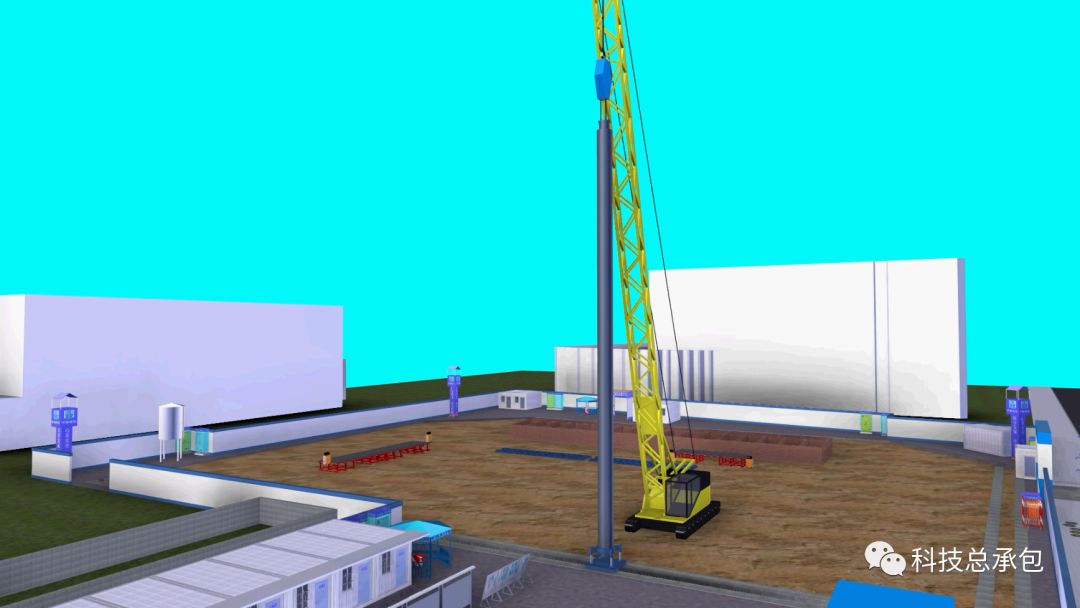

本文以项目为载体,结合模拟动画详细介绍地下连续墙施工工艺,为现场施工提供指导依据。在方案交底过程中,以动画形式代替传统纸质方案交底,提高项目协同工作效率及方案准确性。 走进第三经理部A03C-02地块新建办公楼项目 五分钟了解地下连续墙完整施工工艺 ▼ 1、成槽施工 成槽采用液压抓斗工法,成槽机需配备有垂直度显示仪表和自动纠偏装置,可以做到随挖随测随纠。成孔方式为三抓成孔,先挖槽段两端单孔,再挖中间隔墙。 一抓 二抓 三抓 单元槽段开挖结束后,先用抓斗对槽底进行清理,再用刷壁器刷壁,上下反复数次,直至刷壁器上下不粘泥为止。成槽完成后进行槽壁垂直度检测。 2、平面位置偏差检测 用钢尺实测槽段两端的位置,控制分幅线之间的平面位置偏差。 3、深度检测 用测锤实测槽段左、中、右三个位置的槽底深度,取其平均值,测绳要定期标定。 4、槽段垂直度检测 利用超声波测壁仪在槽段左、中、右三个位置分别扫描槽壁,计算出平均垂直度。 刷壁 槽段垂直度检测 5、钢筋笼、锁扣管施工 钢筋笼按底筋、声测管、桁架筋、预留接驳器、注浆管、测斜管、面筋、保护层垫块依次加工。点这免费下载施工技术资料 6、锁扣管吊放 槽段清底合格后,进行锁扣管吊放施工。锁扣管分段起吊入曹,锁扣管的跟脚插入槽底土体50cm,下放到位后再在锁扣管迎土面的空隙回填5-40mm粒径石子至导墙顶。锁扣管吊装就位后,安装引拔器。 锁扣管吊放 7、钢筋笼吊放 钢筋笼吊装采用两台履带吊,一台主吊,一台副吊配合完成。选择合理吊点安放卡环,起吊。钢筋笼吊至离地面0.3m后,持荷3-5min,经过检查无异常后,方可正式起吊入槽。副吊卡环和钢丝绳随下随取。 双台起吊 钢筋笼入槽 8、混凝土浇筑、后注浆 混凝土浇灌采用导管法浇筑。使用前进行水密试验,试压压力0.6-1.0Mpa。导管选用Φ250mm圆形螺旋快速接头,导管以丝扣连接并以换装橡胶垫密封。砼的塌落度一般为200±20mm,两根导管必需同时浇筑,初灌量保证每根导管埋深不小于1m,槽段混凝土应均匀且连续浇筑,浇筑上升速度不小于2m/h,因故中断灌注时间不得超过30分钟。两根导管间的砼面高度不大于50cm,导管插入砼深度应保持在2-4m,砼泛浆高度50cm,以保证墙顶砼强度满足设计要求。 导管连接 导管入槽 混凝土浇筑 9、锁扣管顶拔 在顶拔锁扣管过程中,要根据现场混凝土浇灌记录表计算锁扣管允许顶拔的高度,严禁早拔、超拔。 锁扣管顶拔 锁扣管拔除 10、墙趾后注浆 待墙体强度达到100%后,采用声波投射法对墙声完整性进行检测,S检测频率不低于20%,每幅地连墙内布置2根注浆管,插入墙底以下0.5m,每孔注浆水泥用量不小于2.5t,注浆根据停止注浆量、注浆压力大于2.0Mpa两个原则进行控制。 超声波检测 墙趾后注浆 通过视频演示,帮助大家完全掌握地下连续墙施工工艺,并能在今后的项目中熟练运用及指导施工。
