沉管灌注桩概述
沉管灌注桩指利用锤击打桩法或振动打桩法, 将带有活瓣式桩靴或预制钢筋混凝土桩尖的钢管沉入土中, 然后边浇筑混凝土(或先在管内放入钢筋笼)边锤击或振动拔管而成。

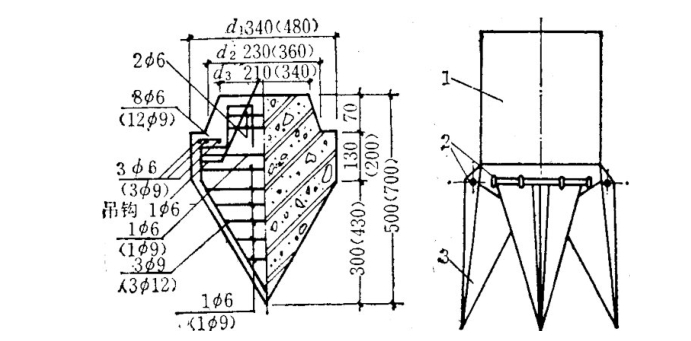

预制钢筋混凝土桩尖 活瓣式桩靴

沉管灌注桩施工现场

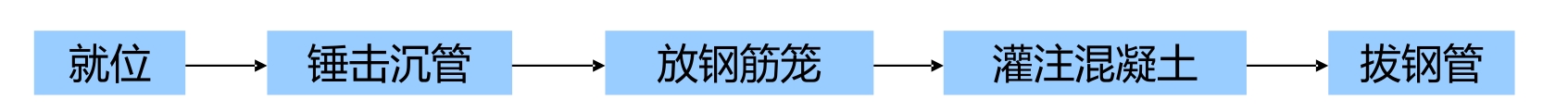

锤击沉管灌注桩施工工艺

带预制钢筋混凝土桩尖的沉管灌注桩施工过程

沉管端部套入混凝土桩靴
带活瓣式桩靴的沉管
锤击沉管灌注桩施工方法
单打灌注桩的施工工艺。
复打扩大灌注桩施工工艺。
第一次单打法施工完毕并拔出桩管后, 清除桩管外壁上和桩孔周围地面上的污泥,立即在原桩位上再次安放桩尖第二次沉管, 使未凝固的混凝土向四周挤压扩大桩径, 然后灌注第二次混凝土, 拔管方法与第一次相同。
复打施工时要注意前后二沉管的轴线应重合, 复打应在第一次灌注的混凝土初凝前进行。
锤击沉管灌注桩施工要点
锤击沉管灌注桩混凝土强度等级应不低于C20; 混凝土坍落度在有钢筋时宜为80-100㎜, 无筋时宜为60-80㎜; 碎石粒径, 有筋时不大于25㎜, 无筋时不大于40㎜; 桩尖混凝土强度等级不得低于C30。
当桩的中心距桩管外径的5 倍以内或小于2m时, 均应跳打, 中间空出的桩须待邻桩混凝土达到设计强度的50%以后, 方可施打。
桩位允许偏差: 群桩不大于0.5d(d为桩管外径), 对于两个桩组成的基础, 在两个桩的连线方向上偏差不大于0.5d, 垂直此线的方向上则不大于1/6d; 墙基由单桩支承的,平行墙的方向偏差不大于0.5d, 垂直墙的方向不大于1/6d。
防地下水渗入管内和作缓冲层。 沉管时先用低锤锤击, 观察无偏移后, 才正常施打。
注意打桩顺序。
拔管前, 应先锤击或振动套管, 在测得混凝土确已流出套管时方可拔管。
拔管时要均匀, 保持连续密锤轻击, 并控制拔管速度。
