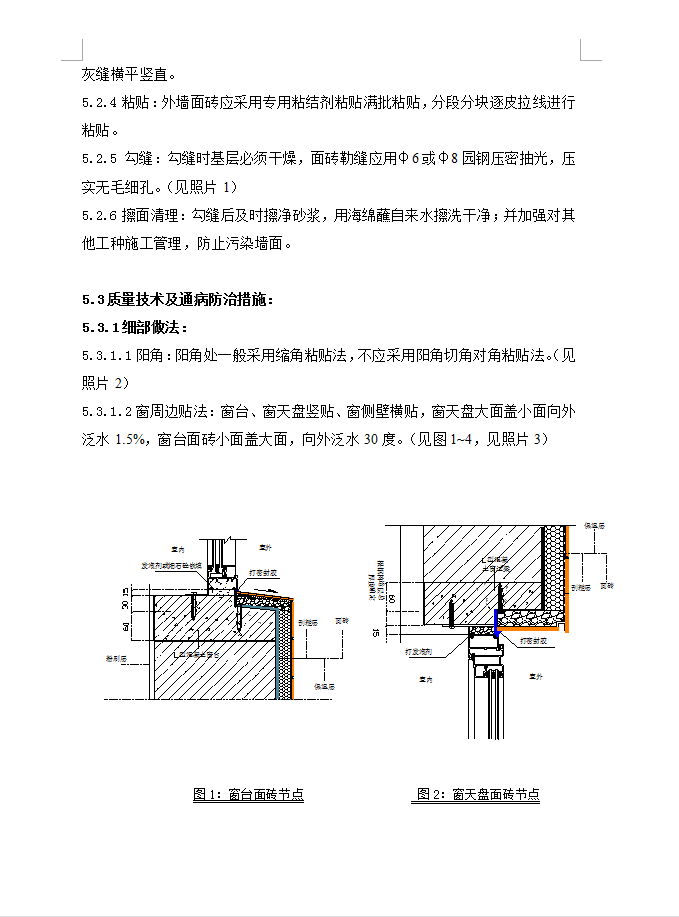

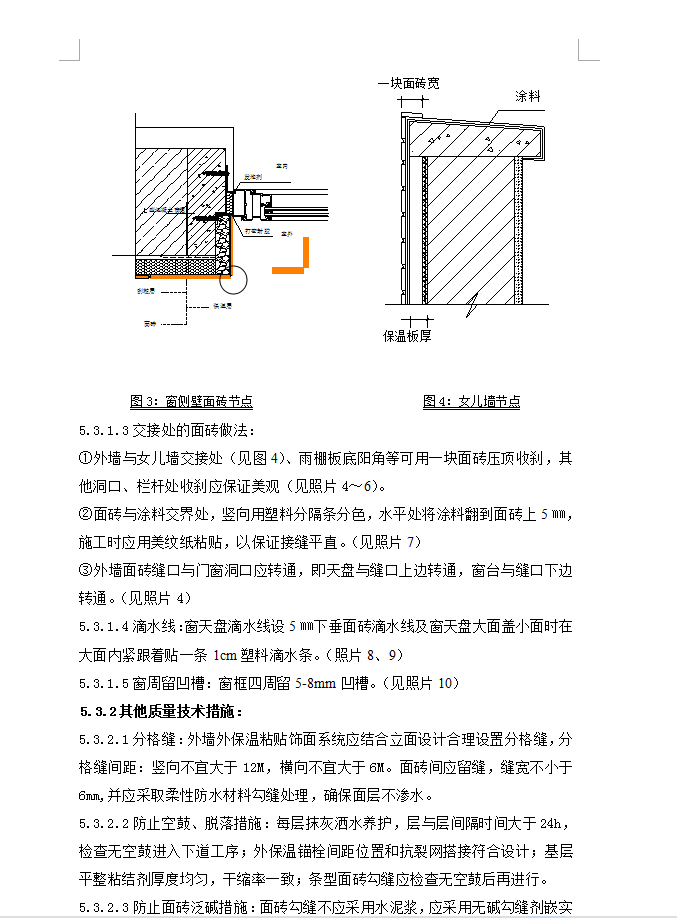

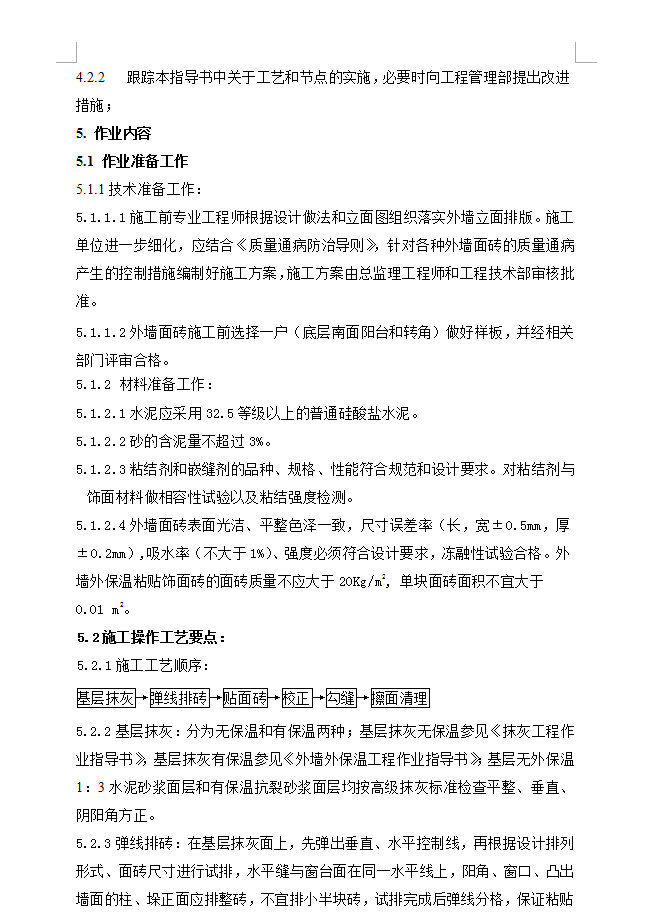

外墙面砖工程作业指导书
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-09
  • 资料类型:RAR
  • 资料大小:880 KB
  • 资料分类:装修装饰
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
外墙面砖工程作业指导书
施工工艺顺序:基层抹灰→弹线排砖→贴面砖→校正→勾缝→擦面清理,2基层抹灰:分为无保温和有保温两种;基层抹灰无保温参见《抹灰工程作业指导书》,基层抹灰有保温参见《外墙外保温工程作业指导书》;基层无外保温1:3水泥砂浆面层和有保温抗裂砂浆面层均按高级抹灰标准检查平整、垂直、阴阳角方正。3弹线排砖:在基层抹灰面上,先弹出垂直、水平控制线,再根据设计排列形式、面砖尺寸进行试排,水平缝与窗台面在同一水平线上,阳角、窗口、凸出墙面的柱、垛正面应排整砖,不宜排小半块砖,试排完成后弹线分格,保证粘贴灰缝横平竖直。
4粘贴:外墙面砖应采用专用粘结剂粘贴满批粘贴,分段分块逐皮拉线进行粘贴。5 勾缝:勾缝时基层必须干燥,面砖勒缝应用φ6或φ8园钢压密抽光,压实无毛细孔。(见照片1)6擦面清理:勾缝后及时擦净砂浆,用海绵蘸自来水擦洗干净;并加强对其他工种施工管理,防止污染墙面。
资料截图
  • 外墙面砖工程作业指导书
  • 外墙面砖工程作业指导书
  • 外墙面砖工程作业指导书
