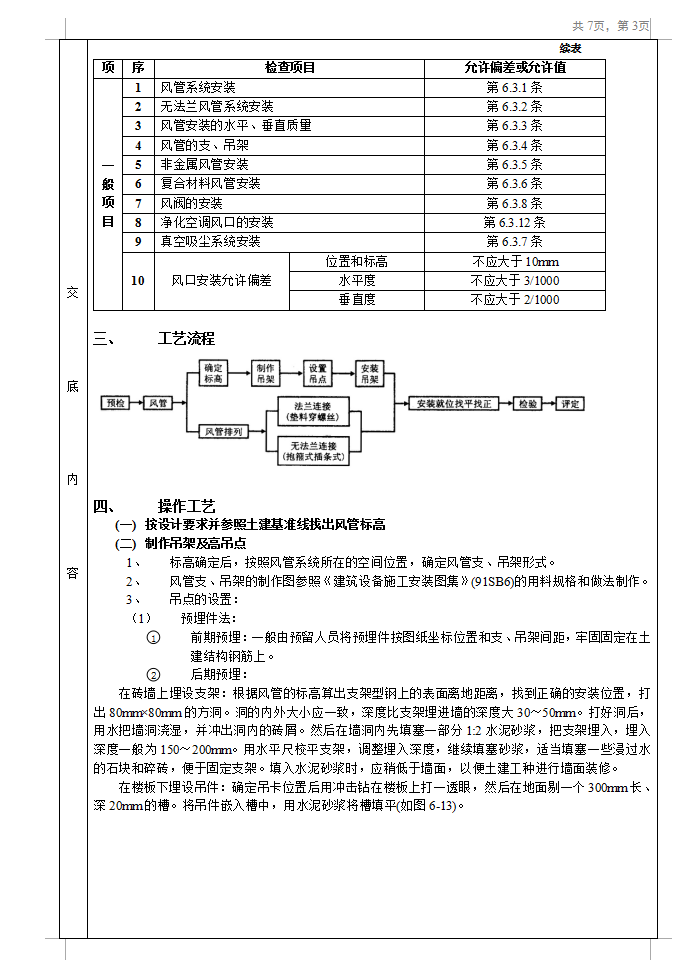

制作吊架及高吊点:1、标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。2、风管支、吊架的制作图参照《建筑设备施工安装图集》(91SB6)的用料规格和做法制作。3、吊点的设置:(1)预埋件法:①前期预埋:一般由预留人员将预埋件按图纸坐标位置和支、吊架间距,牢固固定在土建结构钢筋上。②后期预埋:在砖墙上埋设支架:根据风管的标高算出支架型钢上的表面离地距离,找到正确的安装位置,打出80mm×80mm的方洞。洞的内外大小应一致,深度比支架埋进墙的深度大30~50mm。打好洞后,用水把墙洞浇湿,并冲出洞内的砖屑。然后在墙洞内先填塞一部分1:2水泥砂浆,把支架埋入,埋入深度一般为150~200mm。用水平尺校平支架,调整埋入深度,继续填塞砂浆,适当填塞一些浸过水的石块和碎砖,便于固定支架。填入水泥砂浆时,应稍低于墙面,以便土建工种进行墙面装修。在楼板下埋设吊件:确定吊卡位置后用冲击钻在楼板上打一透眼,然后在地面剔一个300mm长、深20mm的槽。将吊件嵌入槽中,用水泥砂浆将槽填平
