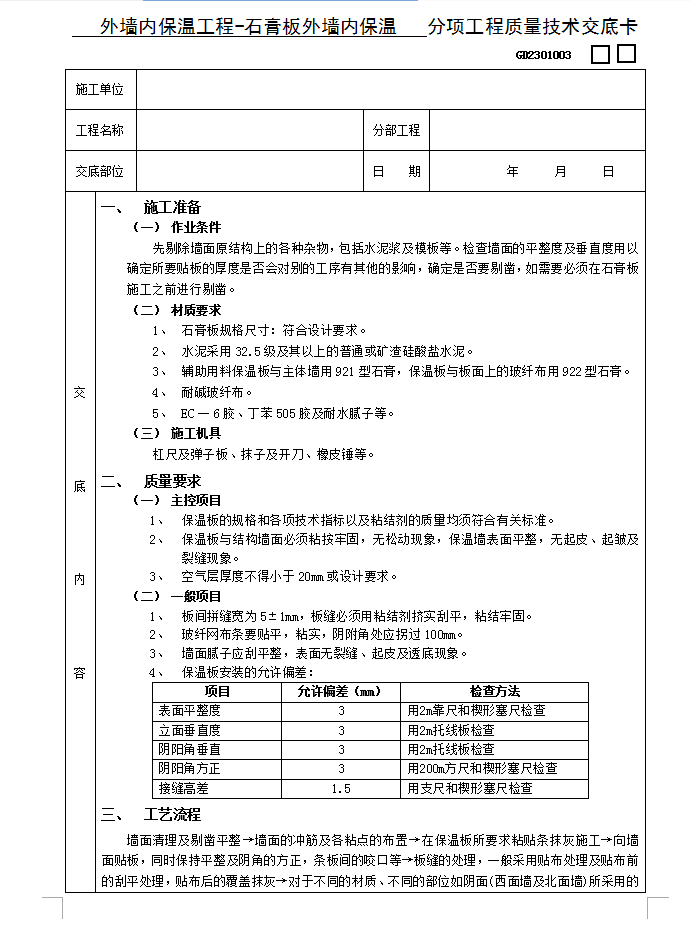

工艺流程:墙面清理及剔凿平整→墙面的冲筋及各粘点的布置→在保温板所要求粘贴条抹灰施工→向墙面贴板,同时保持平整及阴角的方正,条板间的咬口等→板缝的处理,一般采用贴布处理及贴布前的刮平处理,贴布后的覆盖抹灰→对于不同的材质、不同的部位如阴面(西面墙及北面墙)所采用的防潮处理措施。石膏保温板的粘贴:1、先用921石膏粘结剂做出小于30mm的粘结带,即沿着四周做成一个长方形。其长宽略小于石膏板内侧,一般布点5个,4个角各一个,中间一个,但粘结剂的面积不小于板面积的15%。2、向上安装石膏板,轻轻挤压石膏板,一般为20mm的空气层厚度。如墙面不平整或有其他的原因可以适当地改变空气层的厚度。3、使用的组砌方法为咬搓方法,这样组砌使以后的石膏保温墙即使干缩也不易造成应力集中而形成通缝,随着组砌,随时校准墙面的平整及垂直度。4、砌筑过程中板与板产生的缝隙用EC一6粘结剂嵌严,并与板面平整一致。5、做石膏板的踢脚,一般采用防水作用的踢脚的做法,每一块踢脚板上用8个直径ф20mm螺栓联结点,联结点伸人保温板20mm。6、等粘结达到一定的强度后,刮耐水腻子2~3遍,总厚度3mm,面层上用922型粘结剂满贴玻纤布一层,采用横向粘贴。7、在建筑物的西侧及北侧为防止结露返潮,在保温板贴完后,用丁苯505水泥砂浆贴玻纤布,砂浆凝固后刮2~3遍耐水腻子。
