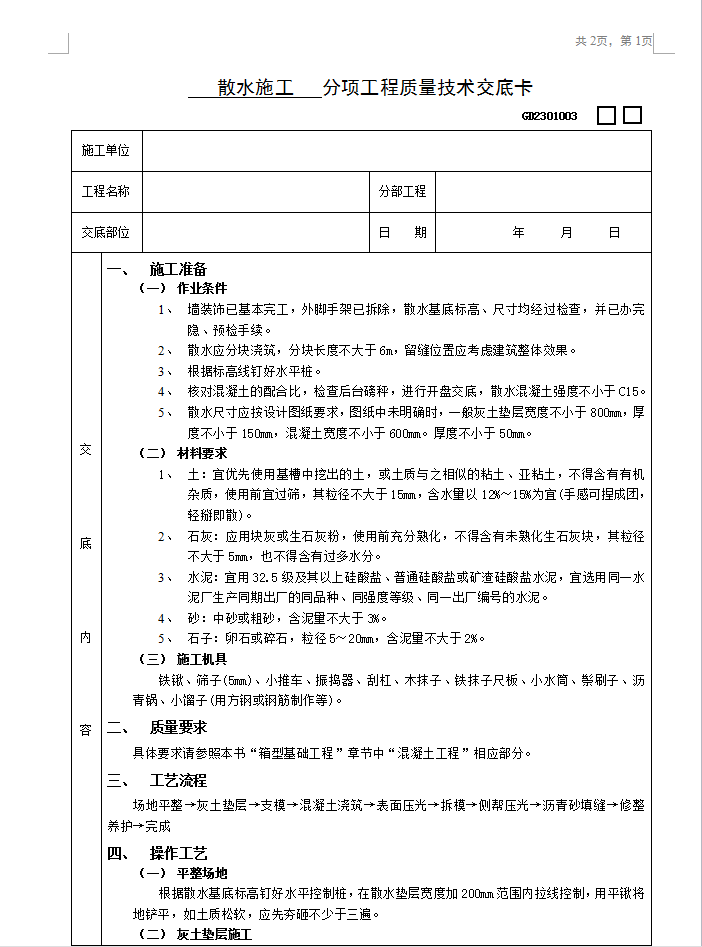

操作工艺:(一)平整场地:根据散水基底标高钉好水平控制桩,在散水垫层宽度加200mm范围内拉线控制,用平锹将地铲平,如土质松软,应先夯砸不少于三遍。(二)灰土垫层施工:灰土垫层一般采用3:7次土垫层(或依据施工图纸)按规定夯实至设计干密度。(三)支模板:根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、坡向正确(向外坡4%),严禁用砌砖代替模板。(四)散水与建筑物外墙分离,分隔缝宽20mm,沿外墙一周做到整齐一致,纵向6m左右设分隔缝一道,房屋转角处与外墙呈45°角,分隔缝宽20mm,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。(五)混凝土的拌制:要认真按混凝土的配合比投料,每盘投料顺序为;石子→水泥→沙子→水,应严格控制坍落度(以30~50mm为宜),搅拌要均匀,搅拌时间不少于9Os。
