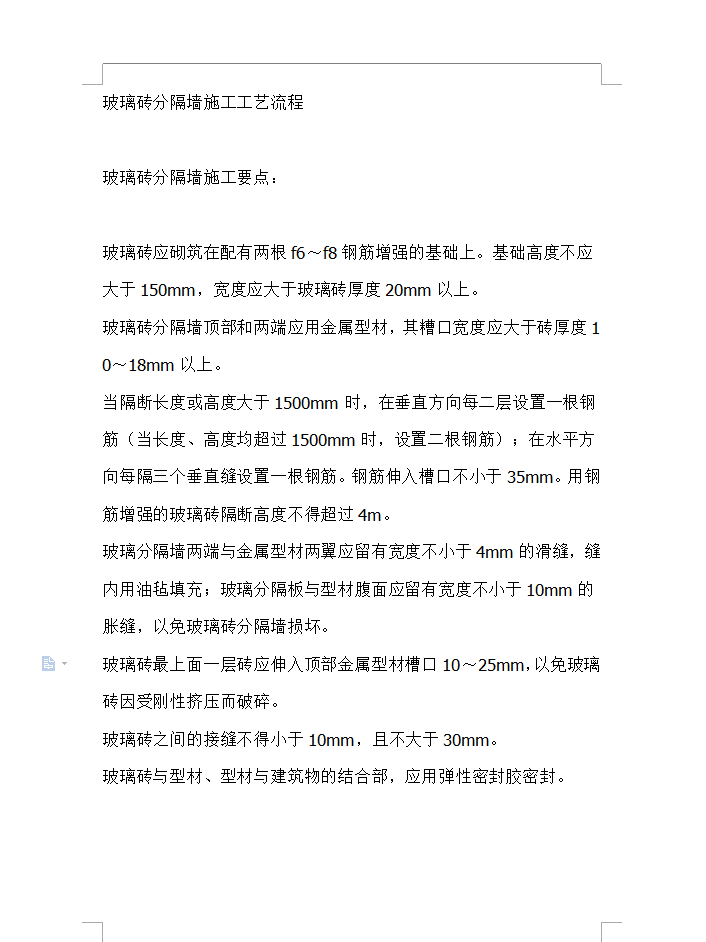

玻璃砖分隔墙施工工艺流程
玻璃砖应砌筑在配有两根f6~f8钢筋增强的基础上。基础高度不应大于150mm,宽度应大于玻璃砖厚度20mm以上。
玻璃砖分隔墙顶部和两端应用金属型材,其糟口宽度应大于砖厚度10~18mm以上。 当隔断长度或高度大于1500mm时,在垂直方向每二层设置一根钢筋(当长度、高度均超过1500mm时,设置二根钢筋);在水平方向每隔三个垂直缝设置一根钢筋。钢筋伸入槽口不小于35mm。用钢筋增强的玻璃砖隔断高度不得超过4m。
