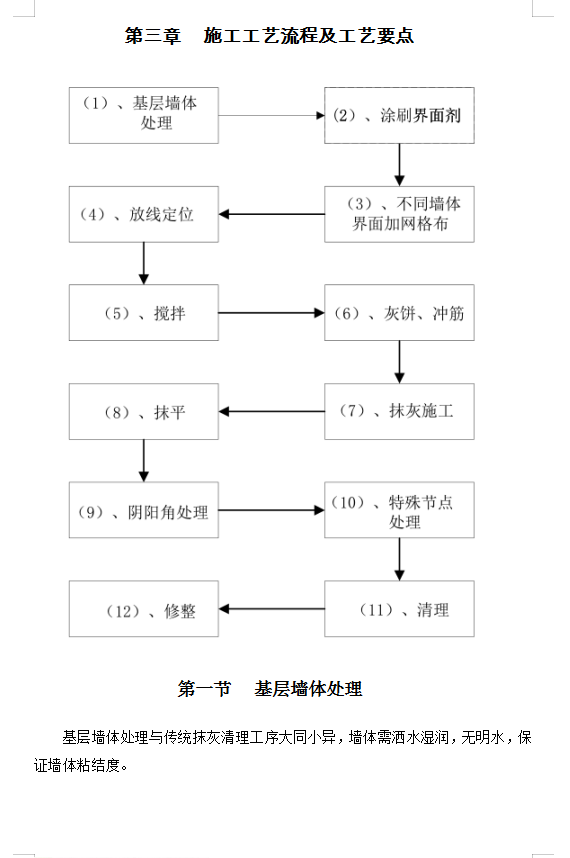

XX厂区项目位于XX市XX区XX路交汇处。地块东侧为XX高级中学,西北侧为XX大道,南侧是现有小区,XX大道为接驳施工场地的主要干道。
基层墙体处理与传统抹灰清理工序大同小异,墙体需洒水湿润,无明水,保证墙体粘结度。

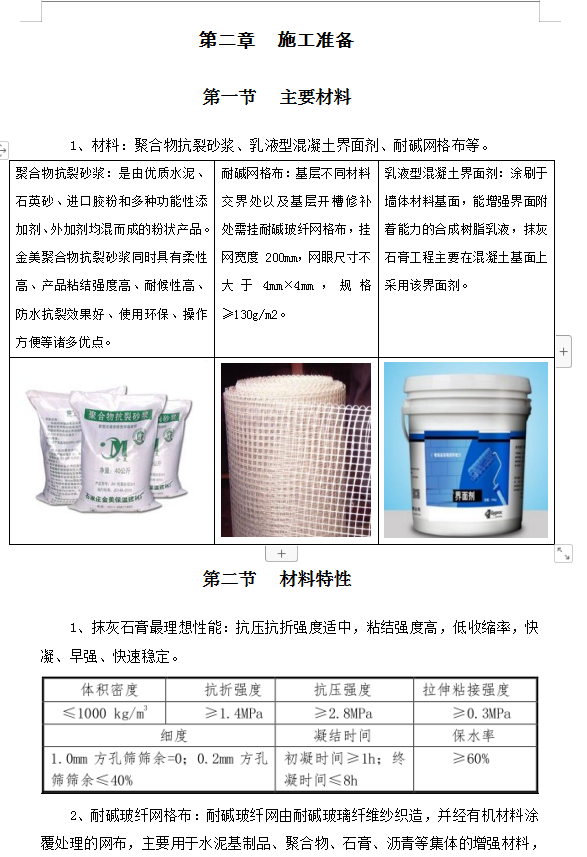

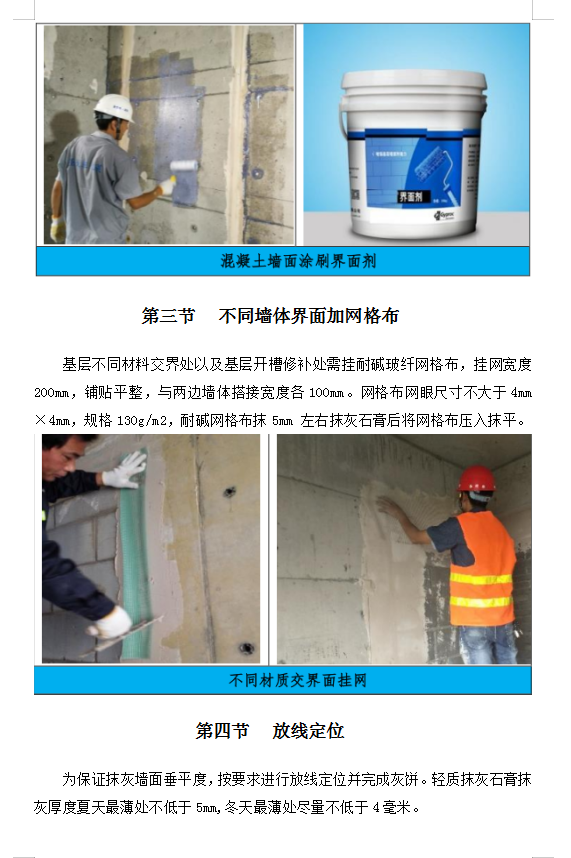

考虑到混凝土成型面光滑度高,为保证混凝土部位抹灰工程粘结强度,考虑到不同品牌抹灰石膏性能有异,根据基层墙体、抹灰石膏性能等情况在混凝土墙部位涂刷乳液型界面剂。
基层不同材料交界处以及基层开槽修补处需挂耐碱玻纤网格布,挂网宽度200mm,铺贴平整,与两边墙体搭接宽度各100mm。网格布网眼尺寸不大于4mm×4mm,规格130g/m2,耐碱网格布抹5mm 左右抹灰石膏后将网格布压入抹平。
为保证抹灰墙面垂平度,按要求进行放线定位并完成灰饼。轻质抹灰石膏抹灰厚度夏天最薄处不低于5mm,冬天最薄处尽量不低于4毫米。
1、一次投料量为在规定的时间内用完的料量。
2、先将水放入搅拌桶,倒入灰料,用手提式电动搅拌器搅拌 4~5 分钟,达到施工所需稠度后静置 4~5 分钟,再进行第二次搅拌后使用。
灰饼与冲筋是抹灰石膏关键工序,需严格控制灰饼与冲筋的质量,方能保证抹灰石膏的成型质量,冲筋采用光面方铝合金管,长度比楼高小3cm,一条筋一次成活。
抹灰石膏分为人工上墙、机械喷涂两种方式。
1、人工抹灰
①抹灰厚度控制:抹灰层厚度不大于 10mm 时采用抹灰石膏一次成活;抹灰层厚度大于 10mm 时分两次成活,每层厚度不大于10mm,先抹灰打底,用木抹子搓压毛糙,以保证灰层之间的粘结,初凝后再面层抹灰罩面。
②批抹、刮平、压实:抹灰时,从上到下用灰板和抹子将料浆批抹在墙上,用尺板或刮杠紧贴标筋刮平压实,做到墙面平直。底层抹灰与基层之间、面层抹灰与底层抹灰之间均要求粘接牢固,无空鼓、脱皮。
2、机械喷浆:施工时抹灰砂浆应换用相应的机喷型材料;
阳角处理:单独阳角应采用靠尺,门窗阳角位置需采用夹具固定;阴角处理:阴角位置必须二次成型,两侧端部标筋范围内抹灰不能同时施工,待一侧抹灰开始硬化后再施工另一侧。
