建筑装饰抹灰工程及外墙保温专项施工方案 24P

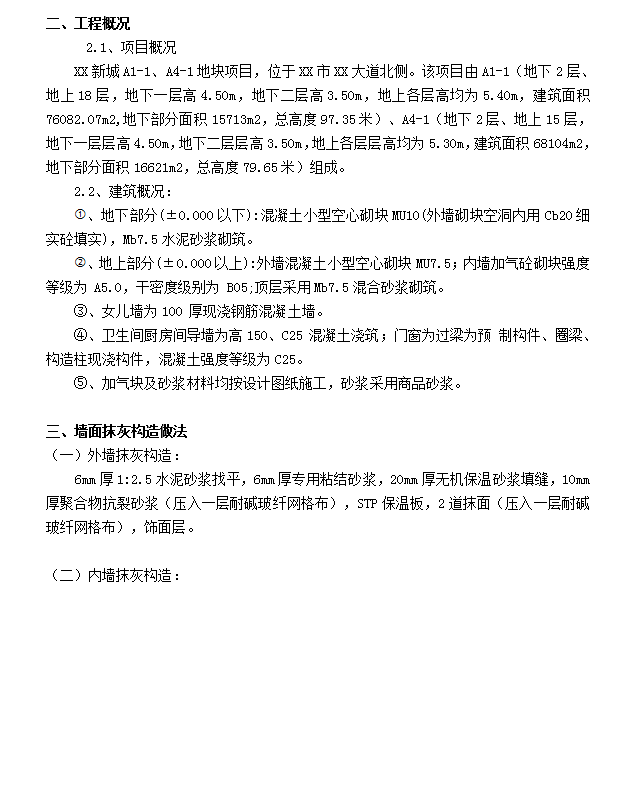

XX新城A1-1、A4-1地块项目,位于XX市XX大道北侧。该项目由A1-1(地下2层、地上18层,地下一层高4.50m,地下二层高3.50m,地上各层高均为5.40m,建筑面积76082.07m2,地下部分面积15713m2,总高度97.35米)、A4-1(地下2层、地上15层,地下一层层高4.50m,地下二层层高3.50m,地上各层层高均为5.30m,建筑面积68104m2,地下部分面积16621m2,总高度79.65米)组成。
、地下部分(±0.000以下):混凝土小型空心砌块MU10(外墙砌块空洞内用Cb20细实砼填实),Mb7.5水泥砂浆砌筑。
、地上部分(±0.000以上):外墙混凝土小型空心砌块MU7.5;内墙加气砼砌块强度等级为 A5.0,干密度级别为 B05;顶层采用Mb7.5混合砂浆砌筑。
③、女儿墙为100 厚现浇钢筋混凝土墙。
④、卫生间厨房间导墙为高150、C25 混凝土浇筑;门窗为过梁为预 制构件、圈梁、构造柱现浇构件,混凝土强度等级为C25。
⑤、加气块及砂浆材料均按设计图纸施工,砂浆采用商品砂浆。
施工方法:

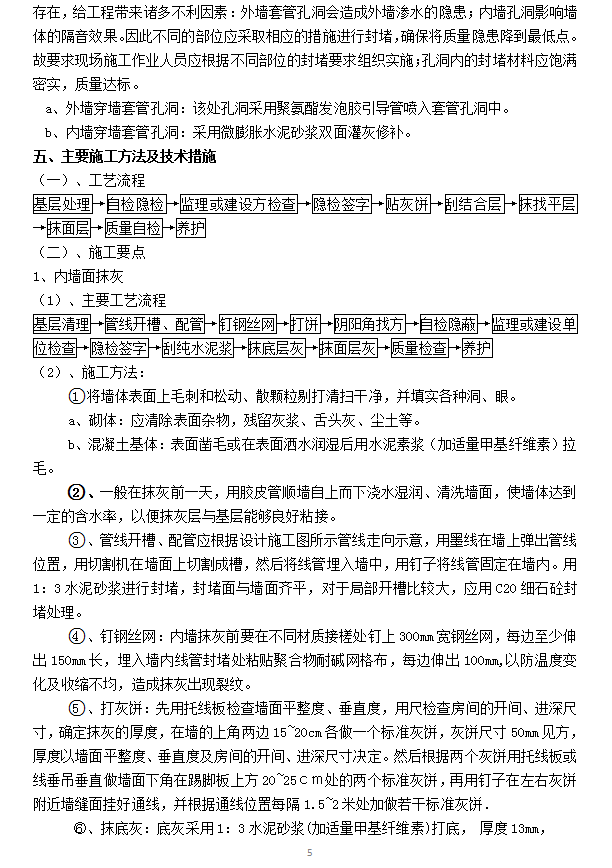

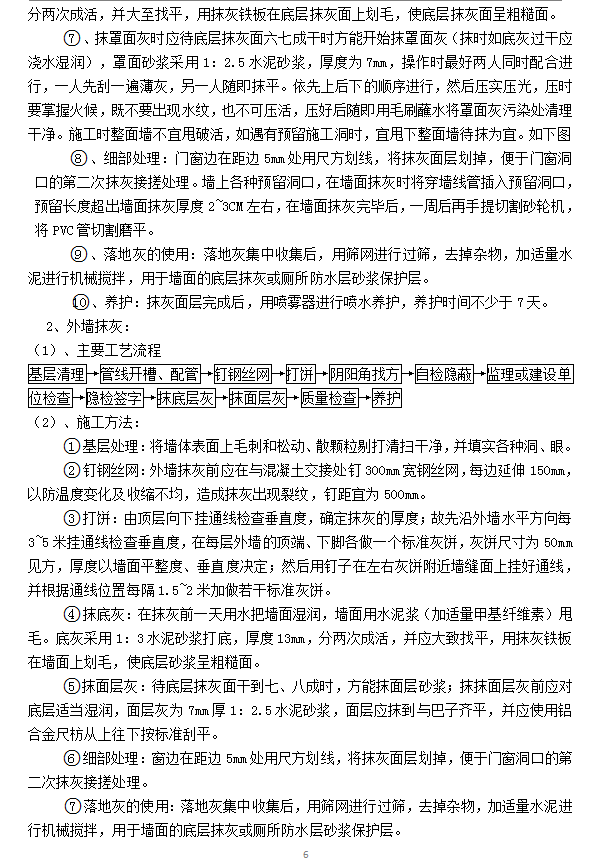

1将墙体表面上毛刺和松动、散颗粒剔打清扫干净,并填实各种洞、眼。
a、砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。
b、混凝土基体:表面凿毛或在表面洒水润湿后用水泥素浆(加适量甲基纤维素)拉毛。
2、一般在抹灰前一天,用胶皮管顺墙自上而下浇水湿润、清洗墙面,使墙体达到一定的含水率,以便抹灰层与基层能够良好粘接。
3、管线开槽、配管应根据设计施工图所示管线走向示意,用墨线在墙上弹出管线位置,用切割机在墙面上切割成槽,然后将线管埋入墙中,用钉子将线管固定在墙内。用1:3水泥砂浆进行封堵,封堵面与墙面齐平,对于局部开槽比较大,应用C20细石砼封堵处理。
4、钉钢丝网:内墙抹灰前要在不同材质接槎处钉上300mm宽钢丝网,每边至少伸出150mm长,埋入墙内线管封堵处粘贴聚合物耐碱网格布,每边伸出100mm,以防温度变化及收缩不均,造成抹灰出现裂纹。
5、打灰饼:先用托线板检查墙面平整度、垂直度,用尺检查房间的开间、进深尺寸,确定抹灰的厚度,在墙的上角两边15~20cm各做一个标准灰饼,灰饼尺寸50mm见方,厚度以墙面平整度、垂直度及房间的开间、进深尺寸决定。然后根据两个灰饼用托线板或线垂吊垂直做墙面下角在踢脚板上方20~25cm处的两个标准灰饼,再用钉子在左右灰饼附近墙缝面挂好通线,并根据通线位置每隔1.5~2米处加做若干标准灰饼.
6、抹底灰:底灰采用1:3水泥砂浆(加适量甲基纤维素)打底, 厚度13mm,
分两次成活,并大至找平,用抹灰铁板在底层抹灰面上划毛,使底层抹灰面呈粗糙面。
7、抹罩面灰时应待底层抹灰面六七成干时方能开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面砂浆采用1:2.5水泥砂浆,厚度为7mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。依先上后下的顺序进行,然后压实压光,压时要掌握火候,既不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。施工时整面墙不宜甩破活,如遇有预留施工洞时,宜甩下整面墙待抹为宜。如下图
8、细部处理:门窗边在距边5mm处用尺方划线,将抹灰面层划掉,便于门窗洞口的第二次抹灰接搓处理。墙上各种预留洞口,在墙面抹灰时将穿墙线管插入预留洞口,预留长度超出墙面抹灰厚度2~3CM左右,在墙面抹灰完毕后,一周后再手提切割砂轮机,将PVC管切割磨平。
 9、落地灰的使用:落地灰集中收集后,用筛网进行过筛,去掉杂物,加适量水泥进行机械搅拌,用于墙面的底层抹灰或厕所防水层砂浆保护层。
10、养护:抹灰面层完成后,用喷雾器进行喷水养护,养护时间不少于7天。
