本工程窗为铝合金窗,玻璃原设计为中空玻璃。玻璃更改为中空玻璃(5+12A+5),开窗形式为内平开窗,凡遇有单块面积大于等于1.5平方米及窗台高度小于600的窗户,窗下部固定扇均为钢化玻璃。安全玻璃生产企业出厂的安全玻璃产品应符合现行国家标准的要求,具有强制性认证标志,并提供产品质量证明文件。临空的窗玻璃当窗台低于0.9m时,应采取防护措施,防护高度由楼地面起计算不应低于0.9m。
2、测量窗洞口尺寸:根据建设单位确定的洞口与铝合金窗框的关系,测量洞口的尺寸,并根据测量尺寸确定减尺数量。
3、门窗洞口内外土建施工全部完成,具备门窗安装条件后,方可进行铝合金门窗安装。安装前根据门窗的设计图纸、检查门窗的规格、尺寸、开启方向及组合件、附件,并对其外形及平整度检查校正,合格后方可安装。

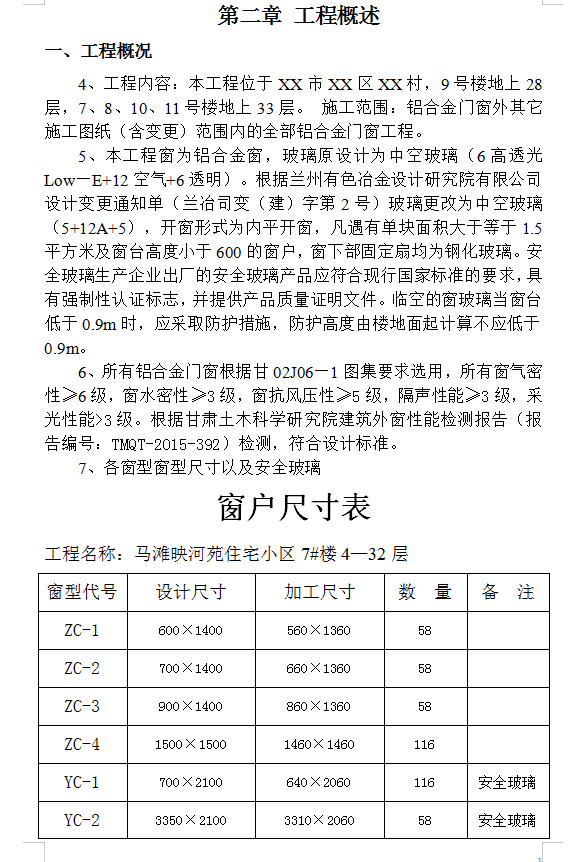

4、现场的放置与安装:铝合金窗框运至现场后,尽量在屋内垂直放置,将底部用木方垫起高于地面100mm以上,严禁与酸碱材料一起混放。铝合金窗框安装时采用5x50mm膨胀螺丝进行固定,膨胀螺栓间距不大于500mm,距转角的距离不大于150mm,铝合金固定片(镀锌)规格为190mm×20mm×1.5mm铝合金窗框的上下框四角及中横框的对称位置应用木楔或垫块作临时固定;并调整框的垂直度,水平度及直角度。铝合金窗安装时高程控制方法:阳台窗1m线

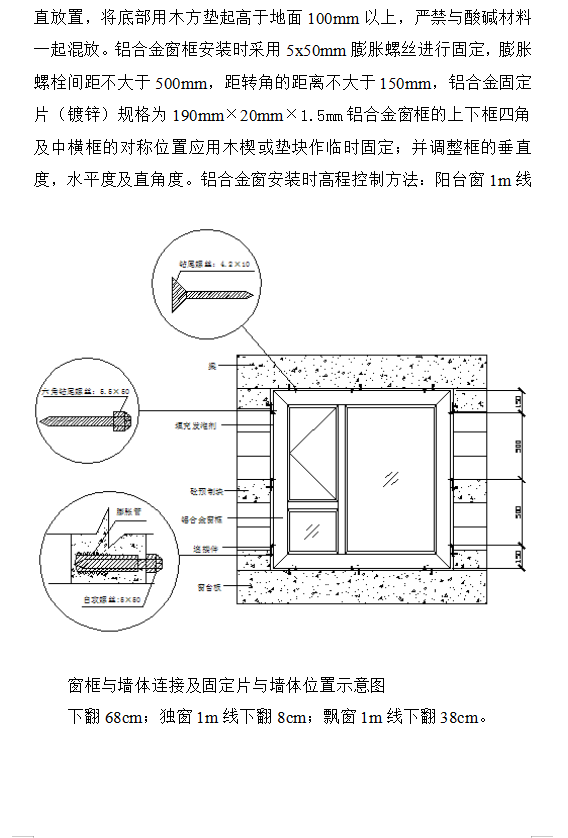

窗框与墙体连接及固定片与墙体位置示意图
下翻68cm;独窗1m线下翻8cm;飘窗1m线下翻38cm。
5、铝合金窗框安装无误后,铝合金窗框与墙体之间的间隙,应使用聚氨酯泡沫填缝胶,施工前应清除粘接面的灰尘,墙体粘接面应进行淋水处理,固化后的聚氨酯泡沫胶缝表面应作密封处理。
6、铝合金门窗的防雷设计,应符合现行国家标准《建筑物防雷设计规范》GB50057的有关规定。铝合金门窗的框架应与主体结构的防雷装置可靠连接。窗框与建筑主体结构防雷装置连接导体宜采用直径不小于Ø8mm的圆钢或截面积不小于48mm2、厚度不小于4mm的扁钢;窗框与防雷连接件连接处,宜去除材料表面的非导电防护层,并与防雷连接件连接;防雷连接导体宜分别与窗框防雷连接件和建筑主体结构防雷装置焊接连接,焊接长度不小于100mm,焊接处涂防锈漆。铝合金窗宽度小于等于2m时放置一个避雷搭接片;宽度大于2m时放置两个避雷搭接片。
7、对主框进行检查验收后,用透明密封胶或耐候胶将主框下部和侧边最下部的螺丝进行打胶处理,保证下雨时不向房间内渗水;
8、窗框的打胶:窗框检查完毕,验收合格后,将窗框的包装拆除,注意不要撕掉铝合金框上的保护膜。然后使用发泡填充剂处理主框与墙体的缝隙,任一侧面与墙体的缝隙在5mm以上的施打发泡胶,使发泡剂自然溢出槽口;清理溢出的发泡剂,使其沿主框周边成10x10mm的凹槽。清理主框及框边主体基层上的尘土、杂物等,进行外部打胶施工。打胶表面应平整光滑、厚度均匀、无气孔,窗扇、窗框转角处的打胶应细心压平,外观流畅;尤其是窗框下角与基层相交的部位是检查的要点,一般渗水从此处渗入,要严格控制。

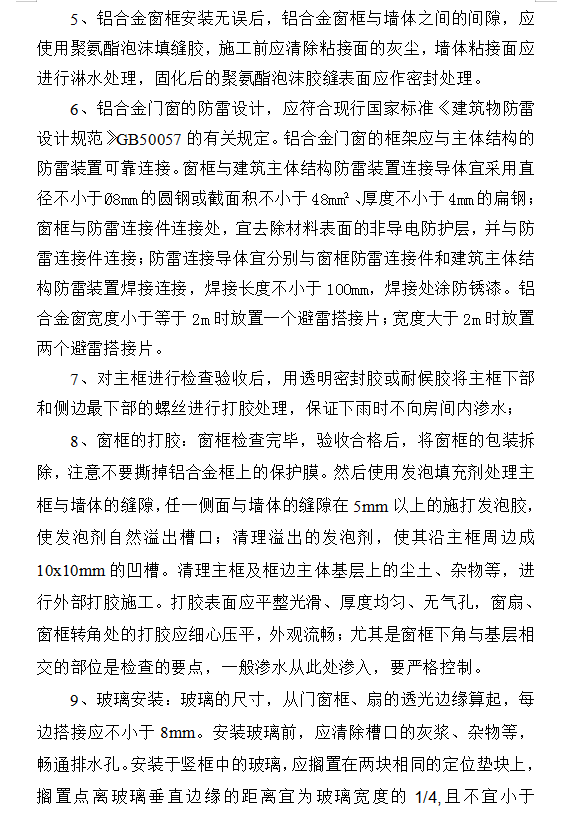

9、玻璃安装:玻璃的尺寸,从门窗框、扇的透光边缘算起,每边搭接应不小于8mm。安装玻璃前,应清除槽口的灰浆、杂物等,畅通排水孔。安装于竖框中的玻璃,应搁置在两块相同的定位垫块上,搁置点离玻璃垂直边缘的距离宜为玻璃宽度的1/4,且不宜小于150mm,玻璃超越1200mm时在中间位置增加玻璃垫块;安装于扇中的玻璃,应按开启方向确定其定位垫块的位置。定位垫块的宽度应大于所支撑的玻璃件的厚度,长度不宜小于25mm,并应符合设计要求。玻璃安装就位后,其边缘不得和框、扇及其连接件相接触,所留间隙应符合国家有关标准的规定。玻璃安装时所使用的各种材料均不得影响泄水系统的通畅。玻璃嵌入框、扇内,填塞填充材料、镶胶条时,应使玻璃周边受力均匀。镶胶条应和玻璃、玻璃槽中紧贴,塞内胶条时保证胶条的长度、表面的平整度、45度角对接度。压条装配后应牢固,表面平整,不得有翘曲和凹凸,尤其是两头的位置。转角部位对接处的间隙应大于1mm,不得在一边使用两根压条。
