您当前位置:首页 » 装修装饰 » 装修方案
高层农民安置房项目外墙抹灰施工方案 11P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-03
  • 资料类型:RAR
  • 资料大小:9.51 MB
  • 资料分类:装修装饰
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高层农民安置房项目外墙抹灰施工方案  11P
本工程由8栋17-26层的高层建筑组成,总建筑面积为13.3万平方米,1#、3#、4#、8#楼为地下二层,地上17层,建筑高度为49.750米;5#、6#、7#楼为地下二层,地上22层,建筑高度为64.250米;2#楼为地下二层,地上26层,建筑高度为75.850米。

操作工艺
1)基层处理:将墙面上残存的砂浆、舌头灰剔除,污垢、尘土等清理干净,墙面浇水湿润,浇水量以水分渗入墙面内10~20mm为宜;混凝土基体:清水冲洗二遍。浇水应在抹灰前一天进行。墙面不得有明水。
2)基层浇水:一般抹灰前一天,用水管或喷壶顺墙自上而下浇水湿润。不同的墙体、不同的环境,需要不同的浇水量。浇水要分次进行,最终以墙体即湿润又不泌水为宜。
3)挂网:不同材质的基体交接处,应采取防止开裂的加强措施;采用镀锌钢丝网加强,每侧铺设宽度不应小于150mm。楼梯间和人流通道的填充墙,应采用钢筋网片(Φ4@150×150)
4)墙面喷浆处理:1:1水泥砂浆(内掺20%建筑胶)用喷浆机(或扫把)均匀甩于墙面,硬化至手掰不动。
5)挂线、做标志块(灰饼)、冲筋。外墙面抹灰与内墙一样要挂线做做标志块(灰饼)、标筋。但因外墙面由檐口到地面抹灰看面大,门窗、阳台、明柱、腰线等看面都要横平竖直,而抹灰操作则必须一步架一步架往下抹。因此,外墙抹灰找规矩要在四角先挂好自上往下垂直通线(多层及高层楼房应用钢丝线垂下),然后根据大致决定的抹灰厚度,每步架大角两侧弹上控制线,再拉横向水平通线,横向水平线依据施工+50㎝线为水平基准线进行交圈控制,并弹水平线,然后按抹灰操作层抹灰饼,每层抹灰时以灰饼做基准冲筋,以保证横平竖直。飘窗侧板、空调侧板、阳台、飘窗板等必须挂自上往下垂直通线。
6)抹底层砂浆。底层砂浆配合比为水泥:砂=1:3,厚度为15mm,分层抹灰。要用力抹,使砂浆挤入细小缝隙内,分层装档,压实抹平,与冲筋平时,用刮尺垂直水平刮平,不得漏抹,并用木抹子搓毛。然后全面进行质量检查,检查底子灰是否抹平整,阴阳角是否规方整洁,管道后与阴角交接处、墙顶板交接处是否光滑平整,并用2m标尺板检查墙面垂直和平整情况,墙的阴角,先用方尺上下核对方正,然后用阴角器上下抽动扯平,使室内四角方正。落地灰必须及时清理。
7)弹线分格、贴分格条。根据图纸要求弹线分格、粘分格条。分格条采用塑料装饰条制作,粘前应用水充分浸透。粘时在条两侧用素水泥浆抹成45°八字坡形。粘分格条时竖条粘在所弹立线的同一侧,防止左右乱粘,出现分格不均匀。分格条粘好后待底层七八成干后可抹面层灰。
8)抹面层砂浆。面层砂浆配合比为水泥:砂=1:2.5,厚度为5mm。将底灰墙面浇水均匀湿润,先刮一层薄薄的素水泥浆,随即抹罩面灰与分格条平,并用木杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直于地面向同一方向轻刷一遍,以保证面层灰颜色一致,避免出现收缩裂缝。落地灰必须及时清理。

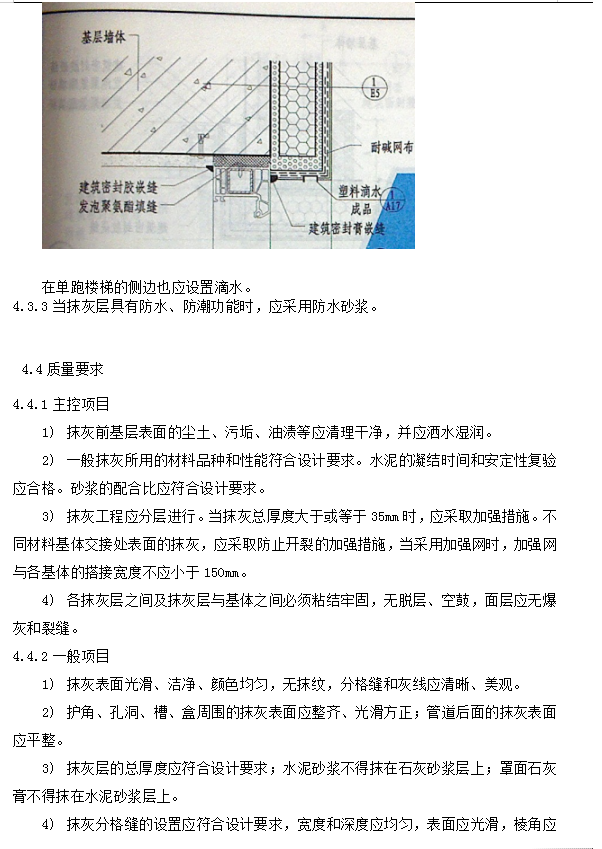

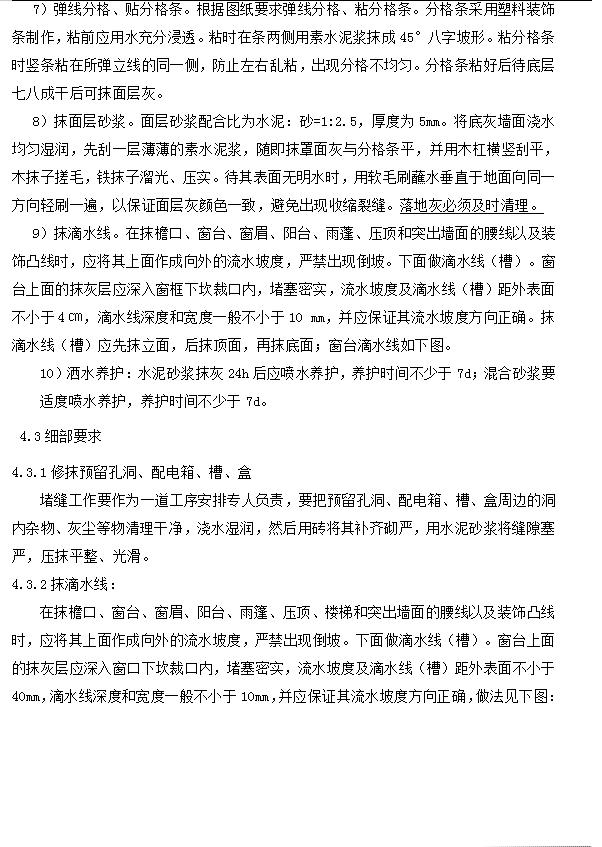

9)抹滴水线。在抹檐口、窗台、窗眉、阳台、雨蓬、压顶和突出墙面的腰线以及装饰凸线时,应将其上面作成向外的流水坡度,严禁出现倒坡。下面做滴水线(槽)。窗台上面的抹灰层应深入窗框下坎裁口内,堵塞密实,流水坡度及滴水线(槽)距外表面不小于4㎝,滴水线深度和宽度一般不小于10 mm,并应保证其流水坡度方向正确。抹滴水线(槽)应先抹立面,后抹顶面,再抹底面;窗台滴水线如下图。
10)洒水养护:水泥砂浆抹灰24h后应喷水养护,养护时间不少于7d;混合砂浆要适度喷水养护,养护时间不少于7d。
资料截图
  • 高层农民安置房项目外墙抹灰施工方案  11P
  • 高层农民安置房项目外墙抹灰施工方案  11P
  • 高层农民安置房项目外墙抹灰施工方案  11P
