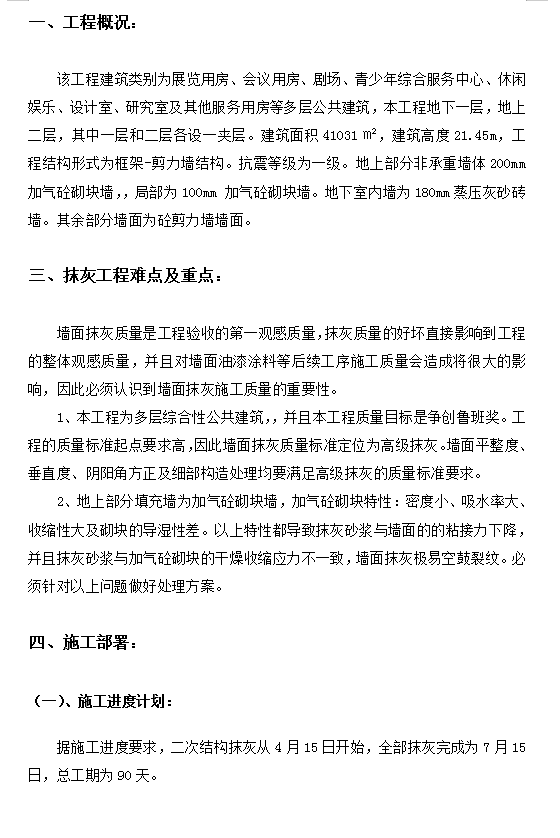

该工程建筑类别为展览用房、会议用房、剧场、青少年综合服务中心、休闲娱乐、设计室、研究室及其他服务用房等多层公共建筑,本工程地下一层,地上二层,其中一层和二层各设一夹层。建筑面积41031㎡,建筑高度21.45m,工程结构形式为框架-剪力墙结构。抗震等级为一级。地上部分非承重墙体200mm加气砼砌块墙,,局部为100mm 加气砼砌块墙。地下室内墙为180mm蒸压灰砂砖墙。其余部分墙面为砼剪力墙墙面。
加气砼砌块墙体抹灰施工工艺
1、基层处理:
A、抹灰前检查加气砼砌块墙体,对松动、灰浆不饱满的拼缝及梁板下的顶头缝,用掺用水量20%的801胶灰浆填塞密实。将露出墙面的舌头灰刮净,墙面突出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞应用胶灰整修密实、平顺。用靠尺检查垂直偏差及平整度,浆抹灰基层处理完好。
B对加气混凝土砌块墙面进行“毛化处理”:用1:1水泥细砂浆稀粥状进行甩浆(内掺20%801胶),养护时间不少于2天,使其凝固在光滑的基层表面,用手掰不动为好。
C、将墙面浮土清扫干净撒水湿润,分数遍浇水湿润。由于加气砼砌块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水次数,使抹灰层有良好的凝结硬化条件,浇水量以水分渗入砌快深度8—10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不宜出现空鼓和裂缝。
2、抹底灰:
根据气温状况冲完筋2h左右就可以抹底灰,第一遍抹2:1:8混合砂浆,厚度15mm,接着分层装档、找平,再用大杠垂直、水平刮一遍,用木抹子搓毛。然后检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接处是否光滑平整,并用靠尺检查墙面的垂直与平整情况。抹灰面接槎应平顺。抹灰后应及时将撒落的砂浆清理干净。
3、抹面层砂浆:
底层灰好后,第二天即可抹面层砂浆,首先将墙面洇湿,抹时先薄薄的刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰5mm厚1:2水泥砂浆,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直与地面的同一方向,轻刷一遍,一保证层灰的颜色一致,避免和减少收缩裂缝。
4、抹灰的施工程序:
从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。应注意抹面层灰以前应检查底层砂浆有无空鼓、裂缝现象。如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。
5、养护:水泥砂浆抹灰层应喷水养护。
