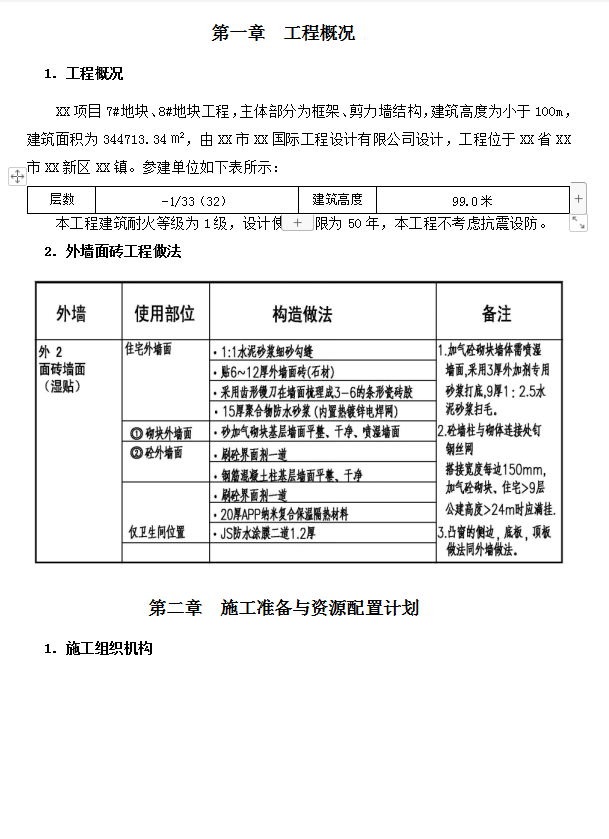

XX项目7#地块、8#地块工程,主体部分为框架、剪力墙结构,建筑高度为小于100m,建筑面积为344713.34㎡,由XX市XX国际工程设计有限公司设计,工程位于XX省XX市XX新区XX镇。
1.3.1. 主控项目
(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
检验要求:抹灰前基层必须经过检查验收,并填写隐蔽工程验收记录。
检查方法:检查施工记录。
(2)一般抹灰材料的品种和性能应符合设计要求。水泥凝结时间和安定性应合格。砂浆的配合比应符合设计要求。
检验要求:材料复验要由监理或相关单位负责见证取样,并签字认可。配制砂浆时应使用相应的量器,不得估配或采用经验配制法配置。对配制使用的量器使用前应进行检查标识,并进行定期检查,做好记录。
检查方法:检查产品合格证书,进场验收记录,复验报告和施工记录。

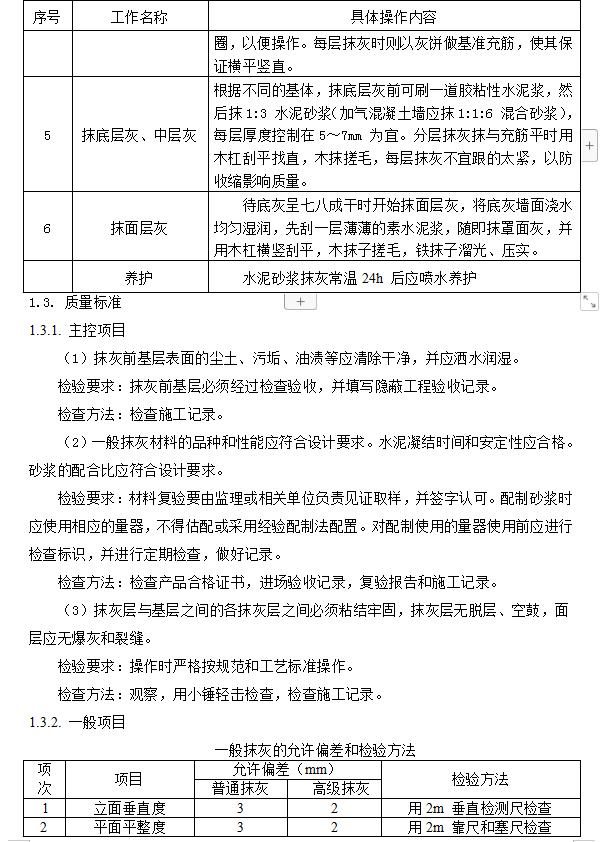

(3)抹灰层与基层之间的各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层应无爆灰和裂缝。
检验要求:操作时严格按规范和工艺标准操作。
检查方法:观察,用小锤轻击检查,检查施工记录。

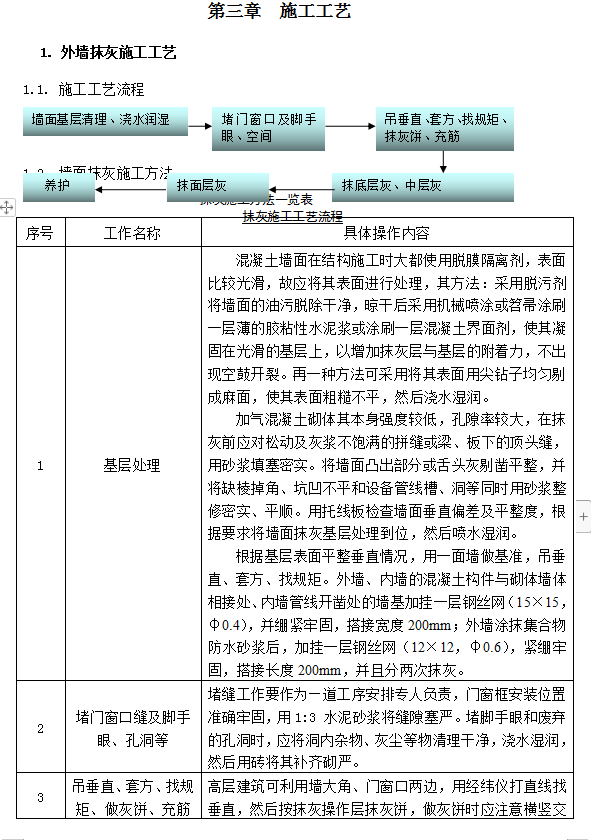

2.2.施工工艺
2.2.1. 在基体处理完毕后,进行挂线、贴灰饼、冲筋,其间距不宜超过2m。
2.2.2. 抹找平层前应将基体表面润湿,并按设计要求在基体表面刷结合层。
2.2.3. 找平层应分层施工,严禁空鼓,每层厚度不应大于7mm。且应在前一层终凝后再抹后一层;
2.2.4. 找平层的表面应刮平搓毛,并在终凝后浇水养护;
2.2.5. 找平层的表面平整度偏差为4mm,立面垂直度允许偏差为5mm。
2.2.6. 外墙砖按照排砖图进行预排,并按照排砖图进行留缝。外墙贴面砖前必须弹面砖模数线,并请建设单位、监理单位验收,合格后方可开始铺贴面砖。
2.2.6.1.面砖只准在长向留置半砖,最小不得小于整砖的1/3(50mm)。半砖留置位置须留在整面墙的中间部位,不得留在两端阳角处。
2.2.6.2.当整面墙根据现场实际排版情况,排完整砖之后只剩下<50mm的条时,须按以下排版方式排砖。
2.2.6.3.外墙铝合金窗附框安装完毕,外墙外侧护窗栏杆安装完毕。
2.2.6.4.按照排砖图放好控制线,特别是窗口边及拐角处控制线。
2.2.6.5.若面砖铺贴至铝合金窗框处,根据现场实际排版情况,排完整砖后只剩余<50mm的条时,该处可靠着铝窗框贴<50mm的面砖,但铺贴之前须经过建设单位、监理单位现场同意确认,否则不允许铺贴。
2.2.6.6.外墙面砖贴至铝窗部位,仅允许面砖压铝合金窗的尺寸≤5mm。
2.2.6.7.本工程外墙面砖采用浅米黄色、深咖啡色、深灰色三种颜色面砖,具体色区详见甲方封样,三种颜色面砖排砖横向及竖向均采用通缝;窗口上下口设一砖(145*45mm)竖贴;女儿墙压顶下部贴竖砖一圈。砖缝宽选择:控制在5mm,根据墙面实际可考虑砖缝调整,调整范围±1mm。采用1:1水泥砂浆细砂勾缝。
