您当前位置:首页 » 装修装饰 » 装修方案
邮政局办公楼维修改造工程项目矿棉吸音板吊顶施工方案 8P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-04
  • 资料类型:RAR
  • 资料大小:221 KB
  • 资料分类:装修装饰
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
邮政局办公楼维修改造工程项目矿棉吸音板吊顶施工方案 8P
本工程为国家邮政局办公楼维修改造工程
1、弹线:根据吊顶设计标高、楼层标高控制线,弹吊顶标高线作为安装的标准线,并以此检测室内净空是否满足设计要求高度。

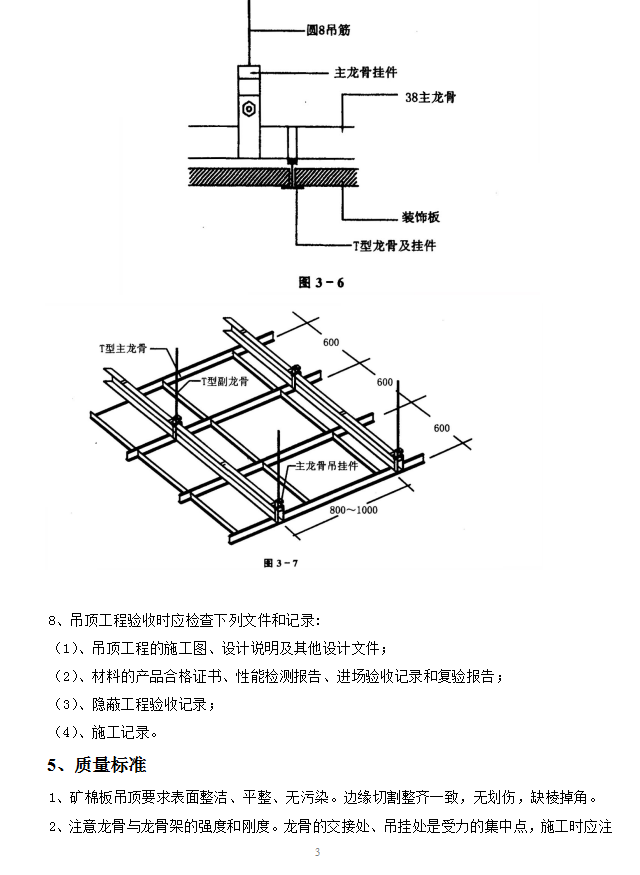

2、安装吊杆:根据施工图纸要求确定吊杆的位置,吊杆采用直径φ8的钢筋制作, 刷防锈漆,吊点间距900~1200mm,吊杆距墙边距离≤300mm开始设置,当吊顶与设备相遇时需增设吊杆。安装时下端套丝后与吊件连接。安装完毕的吊杆端头外露长度不小于3mm。
3、安装主龙骨:一般采用C38龙骨,吊顶主龙骨间距为900~1200mm。安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据要求吊顶起拱l/2OO,随时检查龙骨的平整度。房间内主龙骨沿灯具的长方向排布,注意避开灯具位置;走廊内主龙骨沿走廊短方向排布。
4、安装次龙骨:配套次龙骨选用烤漆T型龙骨,间距与板横向规格同,将次龙骨通过挂件吊挂在大龙骨上。
5、安装边龙骨:采用L型边龙骨,与墙体用塑料胀管自攻螺钉固定,固定间距200mm。
6、隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。

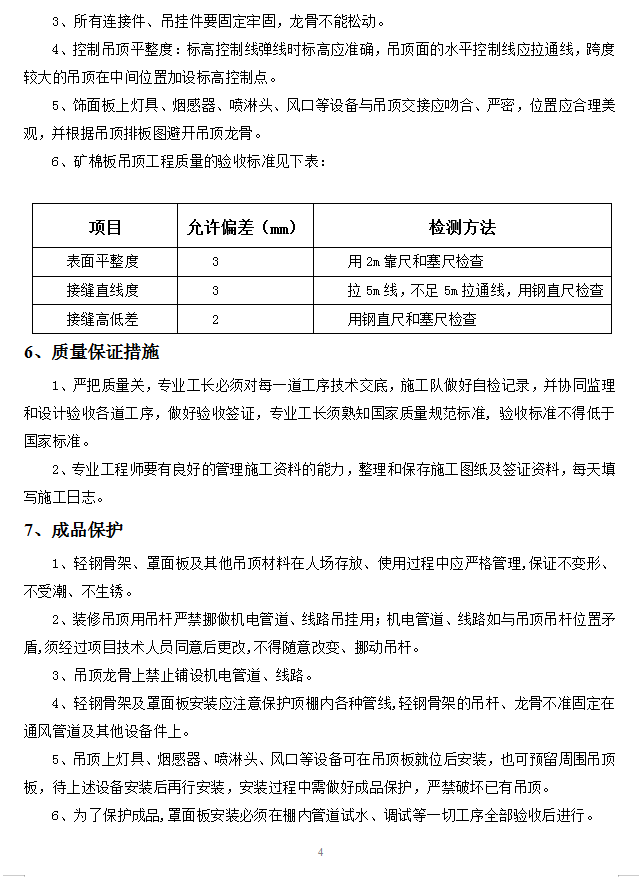

7、安装饰面板:矿棉板选用认可的规格形式,明龙骨矿棉板直接搭在T型烤漆龙骨上即可。随安板随安配套的小龙骨,安装时操作工人须藏白手套,以防止污染。
资料截图
  • 邮政局办公楼维修改造工程项目矿棉吸音板吊顶施工方案 8P
  • 邮政局办公楼维修改造工程项目矿棉吸音板吊顶施工方案 8P
  • 邮政局办公楼维修改造工程项目矿棉吸音板吊顶施工方案 8P
