您当前位置:首页 » 装修装饰 » 装修方案
平瓦屋面施工工艺标准
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-11
  • 资料类型:RAR
  • 资料大小:152 KB
  • 资料分类:装修装饰
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
平瓦屋面施工工艺标准

本施工工艺适用于防水等级为Ⅱ级、Ⅲ级、Ⅳ级屋面防水,在大风或地震地区,则应采取措施使瓦与屋面基层固定牢固
1.基层上的的灰尘、杂物清扫干净后,自上而下、平行于屋脊干铺一层卷材。卷材搭接顺序流水方向,搭接宽度不少于50mm。按设计要求间距在卷材上钉顺水条压实。顺水条表面应平整。
2.在顺水条上拉通线铺钉挂瓦条,其间距应根据瓦的尺寸和屋面坡度确定。挂瓦条应铺贴牢固,上棱成一直线,表面平整。
3.铺瓦前要选瓦。凡缺边、掉角、裂缝、砂眼、翘曲不平、张口缺爪的瓦,不得使用。通过铺瓦预排,山墙和天沟处如有半瓦,应预先锯号。
4.上瓦要自上而下两坡同时对称上,严禁单坡上瓦,以防屋架受力不均导致变形,挂瓦宜采用“一步九块瓦”方法。上瓦时九块平瓦整齐捆成一摞,均匀平稳的摆在屋面上,位置应相互交错。
5.挂瓦应从两坡的檐口同时对称开始。每坡屋面从左侧山头推进。屋面端头用半瓦错缝。瓦要与挂瓦条挂牢,瓦爪与瓦槽要搭接紧密,并保证搭接长度。檐口瓦要用镀锌铁丝栓牢于檐口挂瓦条上。当屋面坡度大于50%时、大风和地震地区,每片瓦均需用镀锌铁丝固定于刮瓦条上。瓦搭接要避开主导风向,以防漏水。檐口要铺成一条直线,瓦头挑出檐口长度50~70 mm。天沟处的瓦要根据宽度及斜度弹线锯料,沟边瓦要按设计规定伸入天沟内50~70 mm,靠近屋脊瓦处的第一排瓦应用水泥砂浆固定牢。但切忌灰浆突出瓦外,以防止此处渗漏。整坡瓦面应平整,行列横平竖直,无翘角和张口现象。

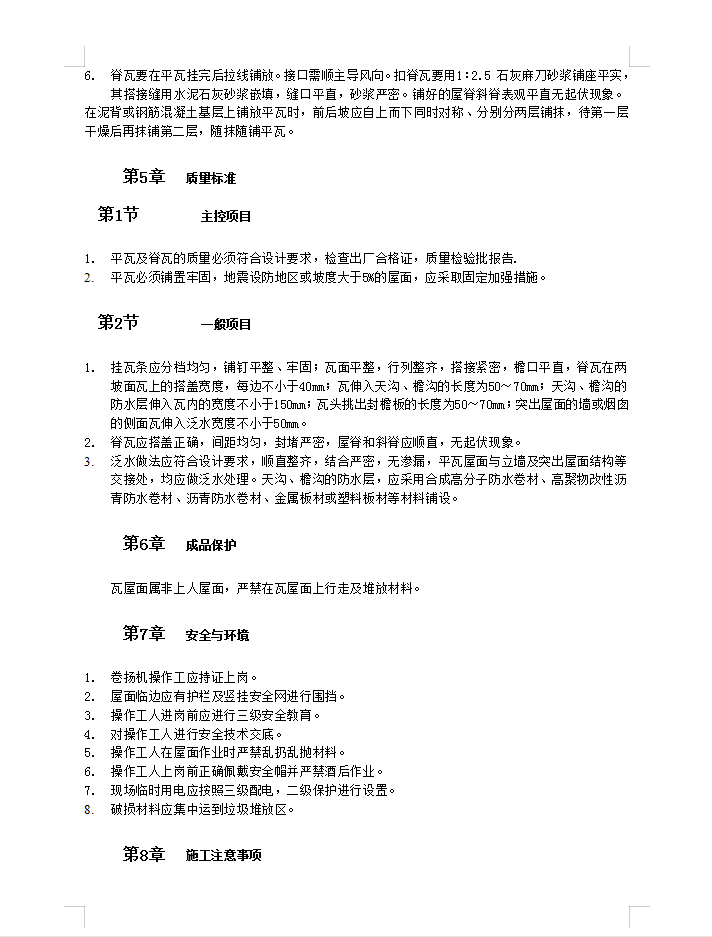

6.脊瓦要在平瓦挂完后拉线铺放。接口需顺主导风向。扣脊瓦要用1∶2.5 石灰麻刀砂浆铺座平实,其搭接缝用水泥石灰砂浆嵌填,缝口平直,砂浆严密。铺好的屋脊斜脊表观平直无起伏现象。
在泥背或钢筋混凝土基层上铺放平瓦时,前后坡应自上而下同时对称、分别分两层铺抹,待第一层干燥后再抹铺第二层,随抹随铺平瓦。
资料截图
  • 平瓦屋面施工工艺标准
  • 平瓦屋面施工工艺标准
  • 平瓦屋面施工工艺标准
