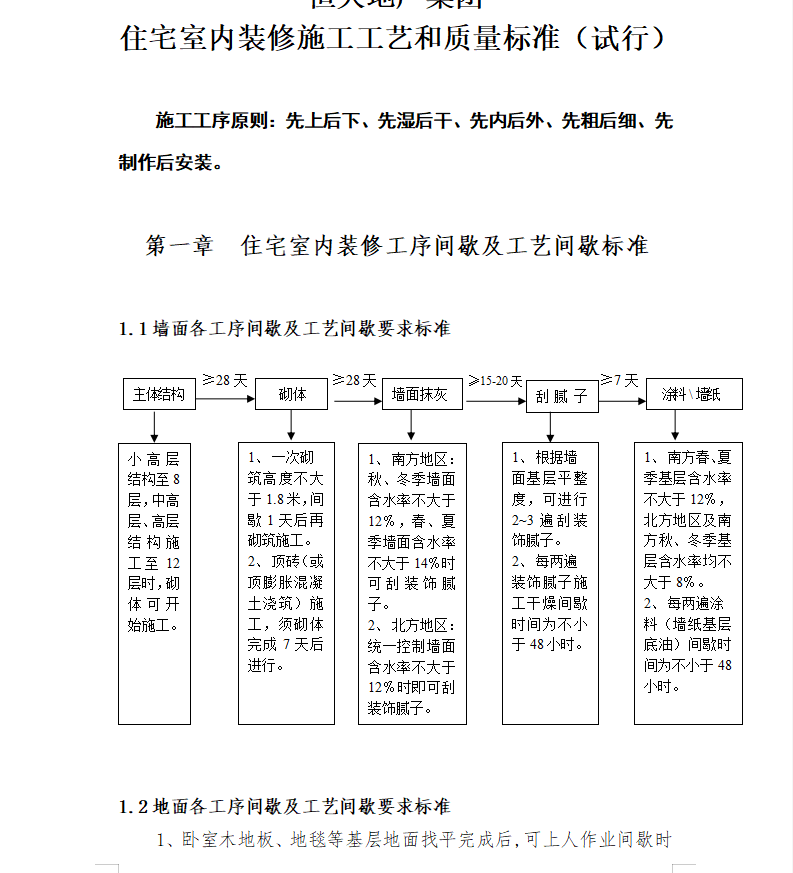

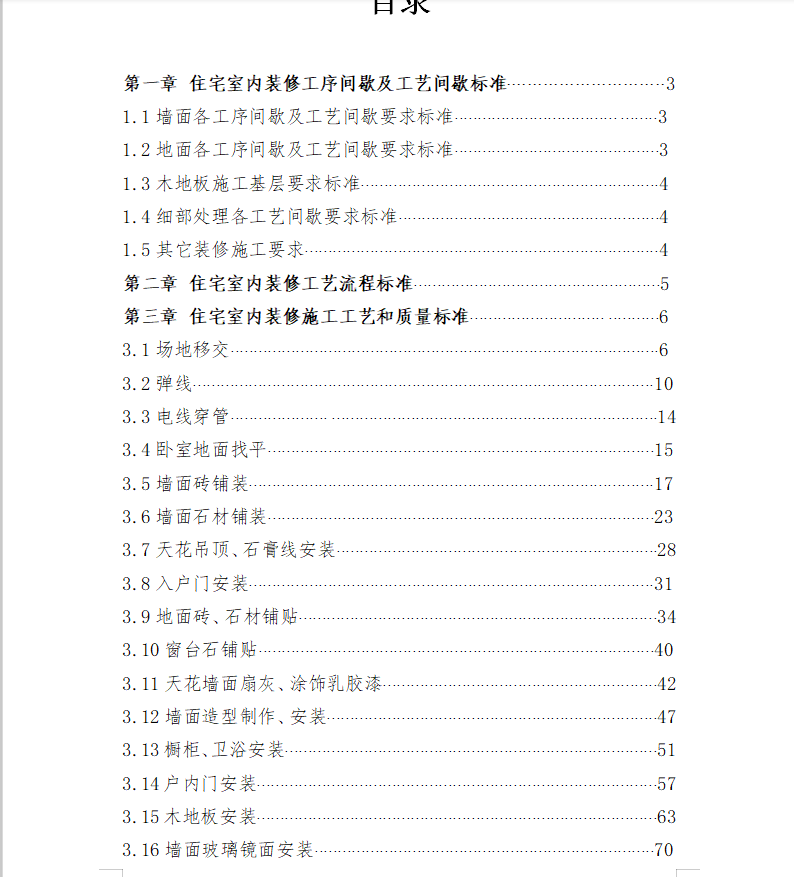

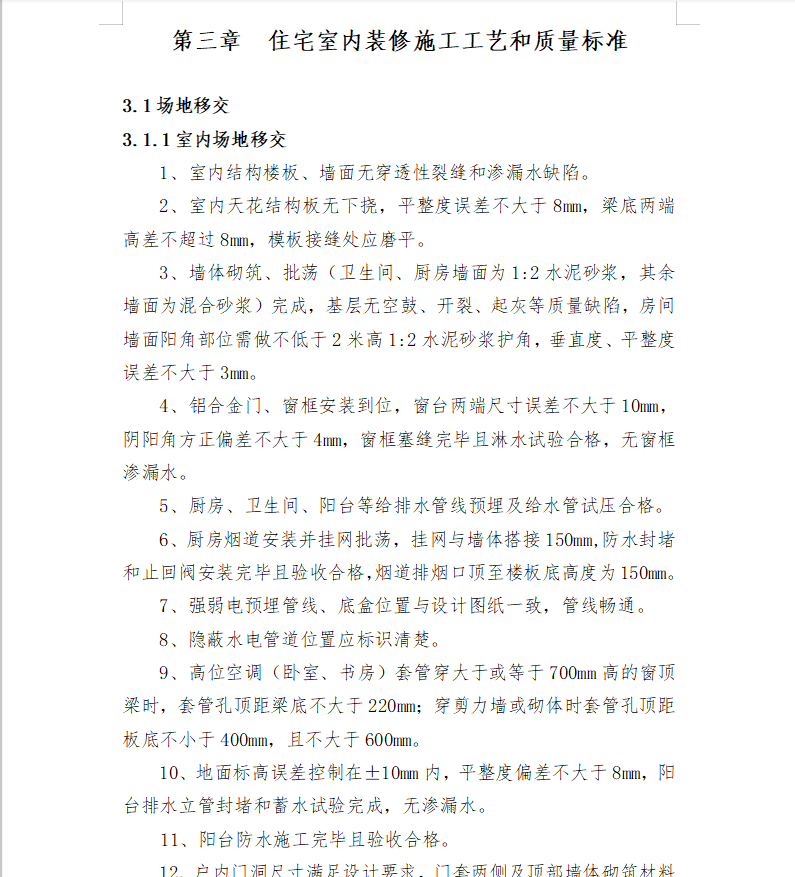

住宅室内装修施工工艺和质量标准 116页
1、卧室木地板、地毯等基层地面找平完成后,可上人作业间歇时间为不小于48小时。
2、客厅、餐厅、厨房、卫生间、阳台、电梯前室、首层大堂等地面砖、石材铺贴完成后,可上人作业间歇时间为不小于48小时。
3、室内地面砖、石材及地面找平完成后,墙面1米线以下墙体刮装饰腻子需要间歇不小于15-20天,其要求含水率不大于14﹪。
