站点抹灰工程技术交底记录 3P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-09-30
  • 资料类型:RAR
  • 资料大小:260 KB
  • 资料分类:装修装饰
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
站点抹灰工程技术交底记录 3P

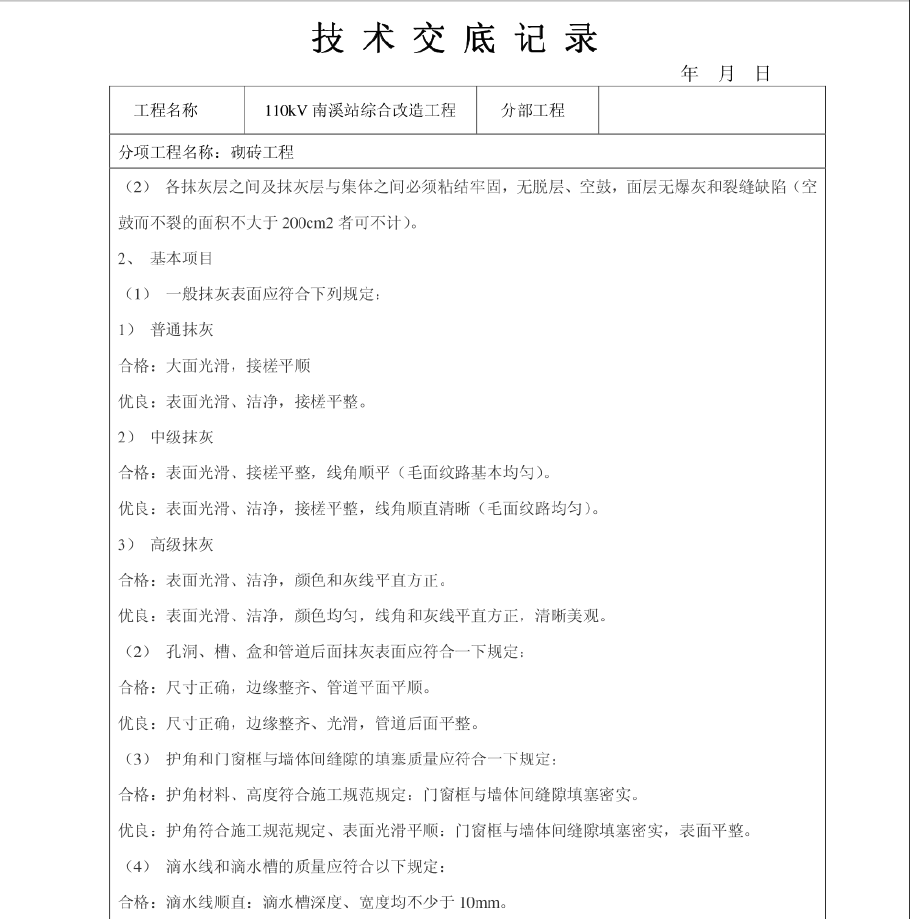

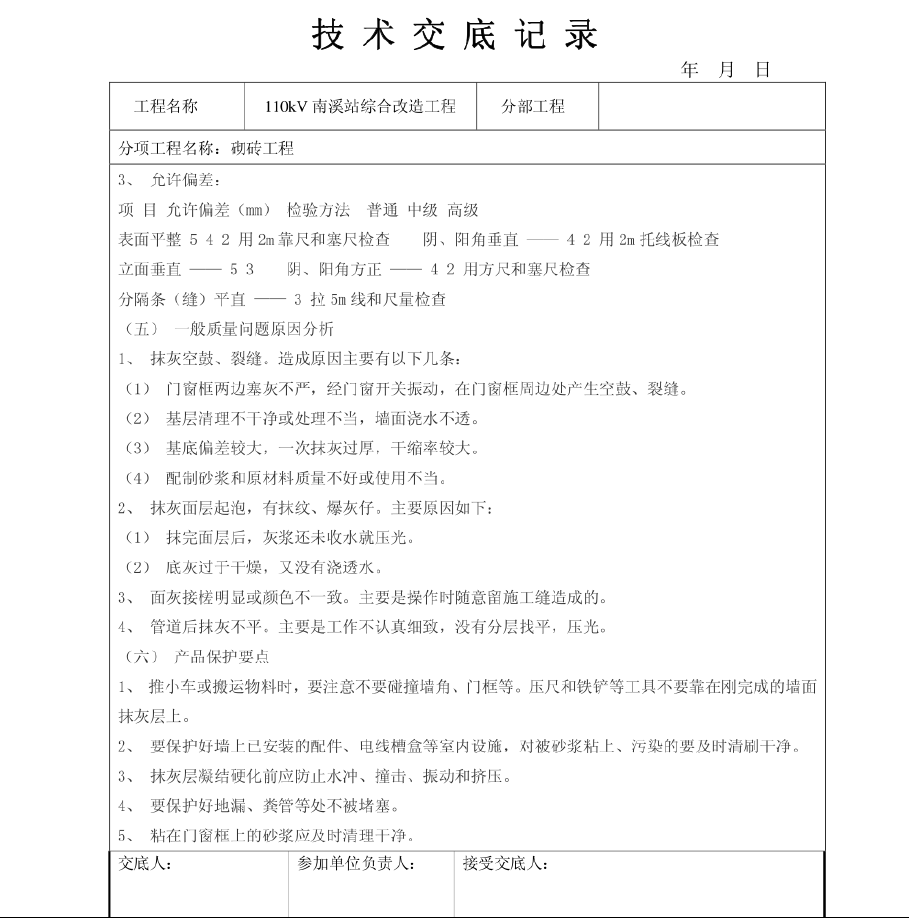

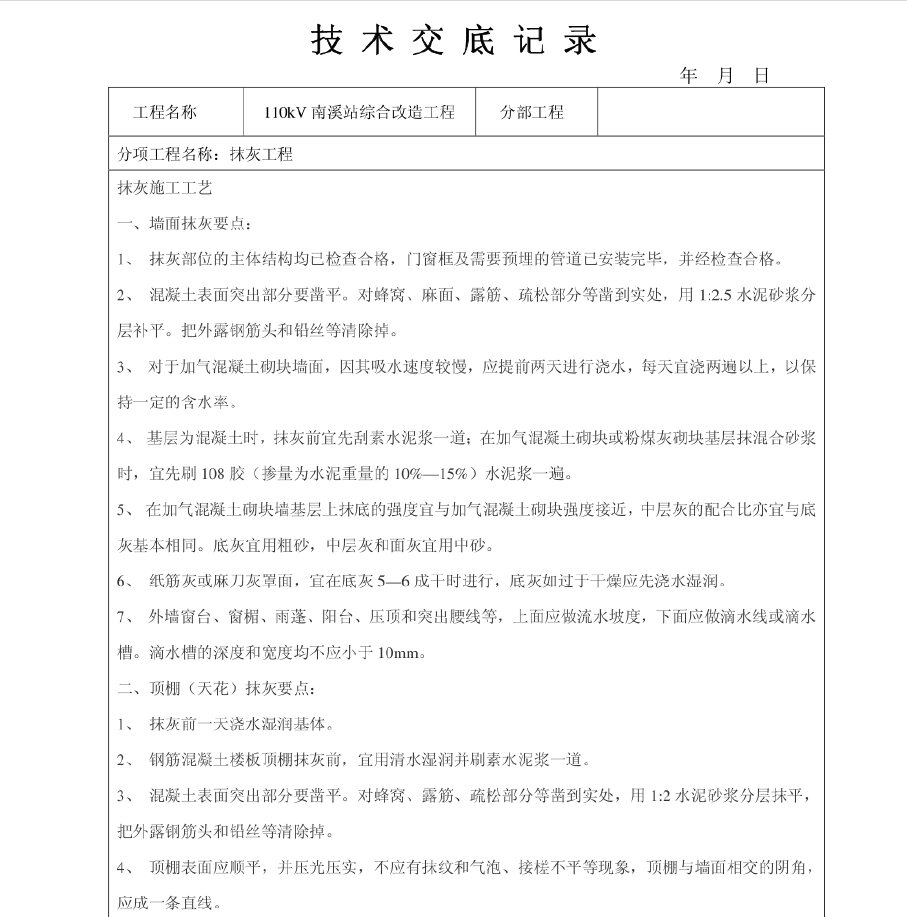

抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格。混凝土表面突出部分要凿平。对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5 水泥砂浆分层补平。把外露钢筋头和铅丝等清除掉。对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜浇两遍以上,以保持一定的含水率。
