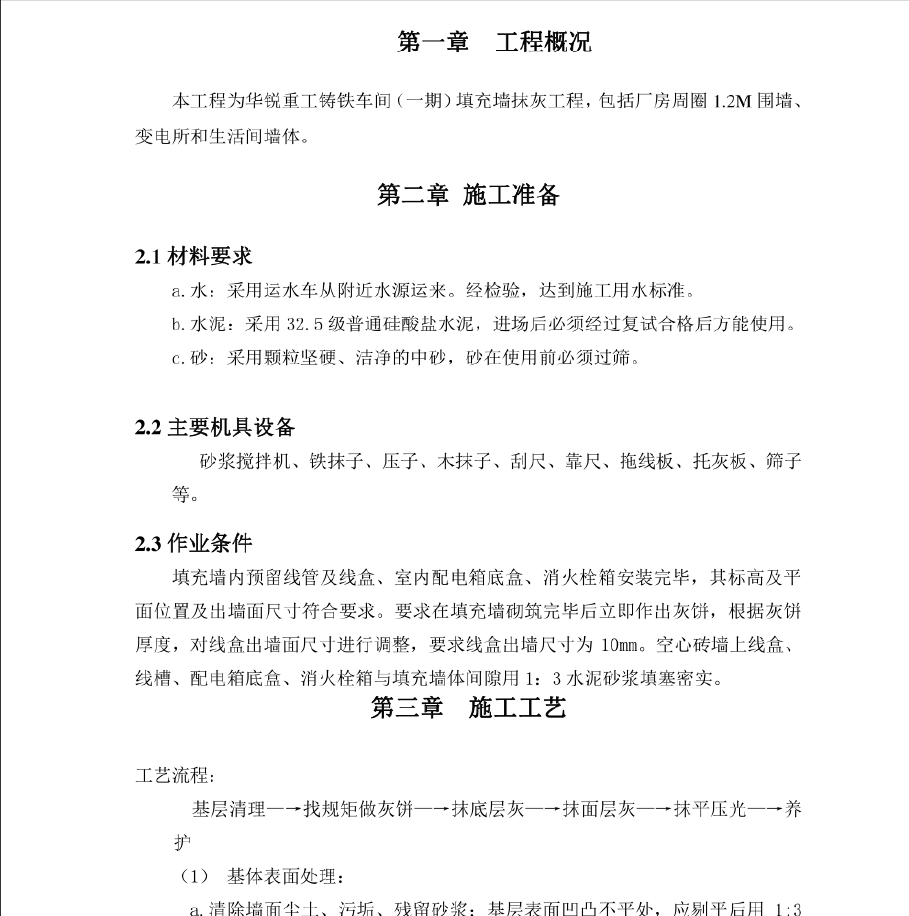

车间抹灰工程施工方案 5P

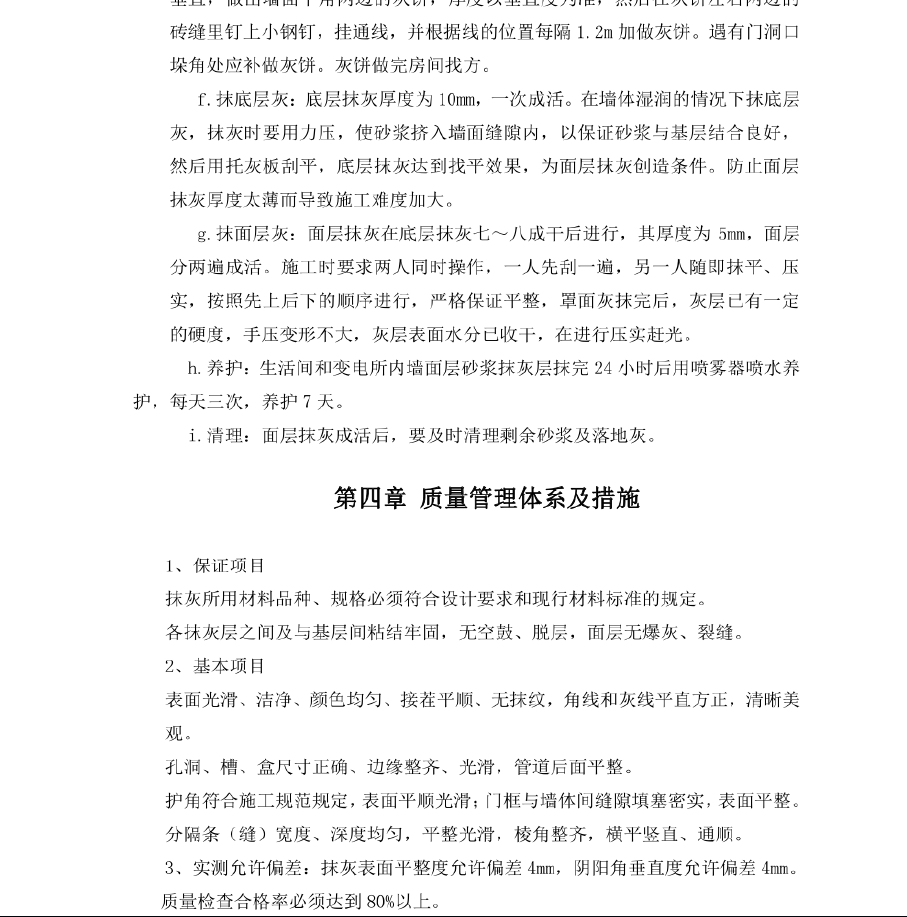

填充墙内预留线管及线盒、室内配电箱底盒、消火栓箱安装完毕,其标高及平面位置及出墙面尺寸符合要求。要求在填充墙砌筑完毕后立即作出灰饼,根据灰饼厚度,对线盒出墙面尺寸进行调整,要求线盒出墙尺寸为10mm。 空心砖墙.上线盒、线槽、配电箱底盒、消火栓箱与填充墙体间隙用1: 3 水泥砂浆填塞密实。
