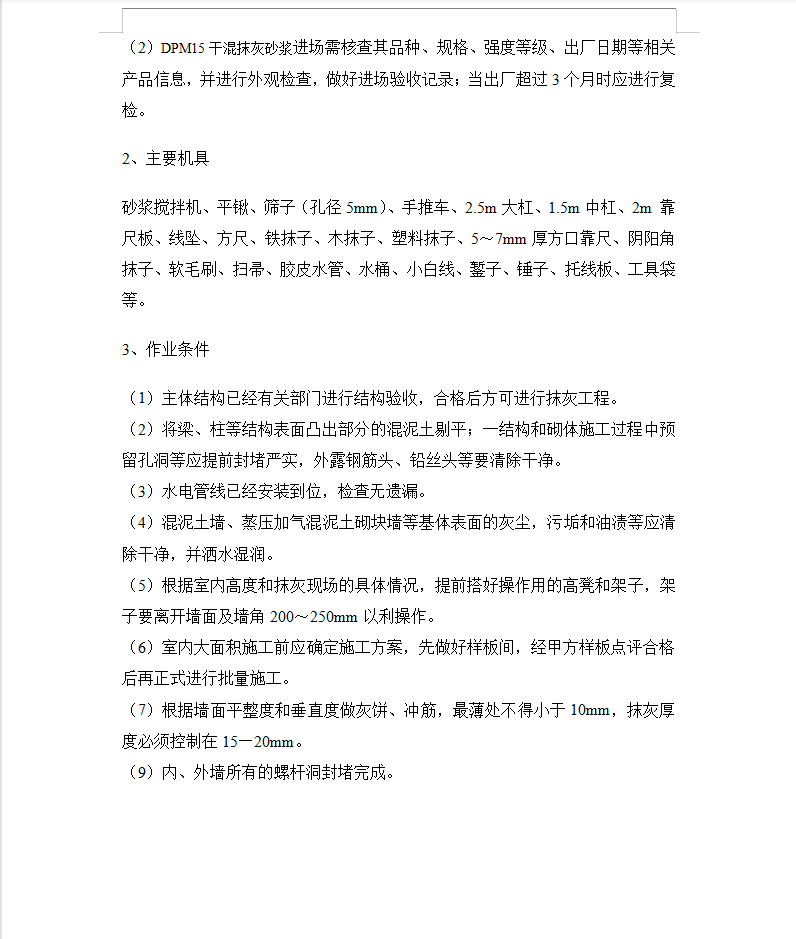

业务技术用房内外墙抹灰专项施工方案 10P
主体结构已经有关部门进行结构验收,合格后方可进行抹灰工程。将梁、柱等结构表面凸出部分的混泥土剔平;一结构和砌体施工过程中预留孔洞等应提前封堵严实,外露钢筋头、铅丝头等要清除干净。水电管线已经安装到位,检查无遗漏。
