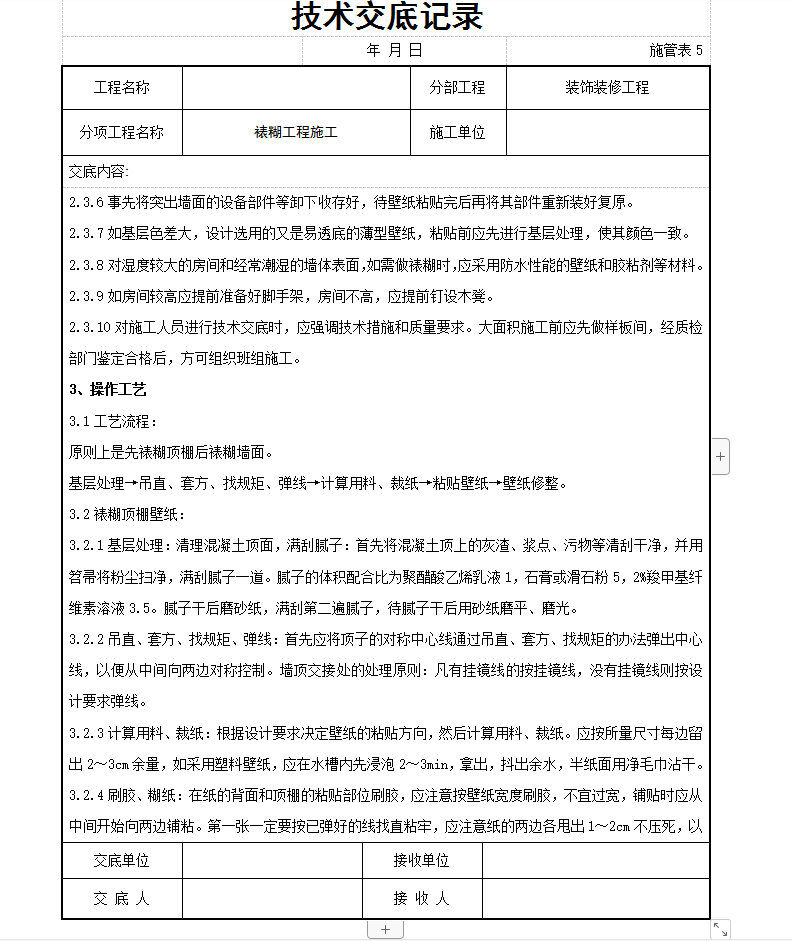

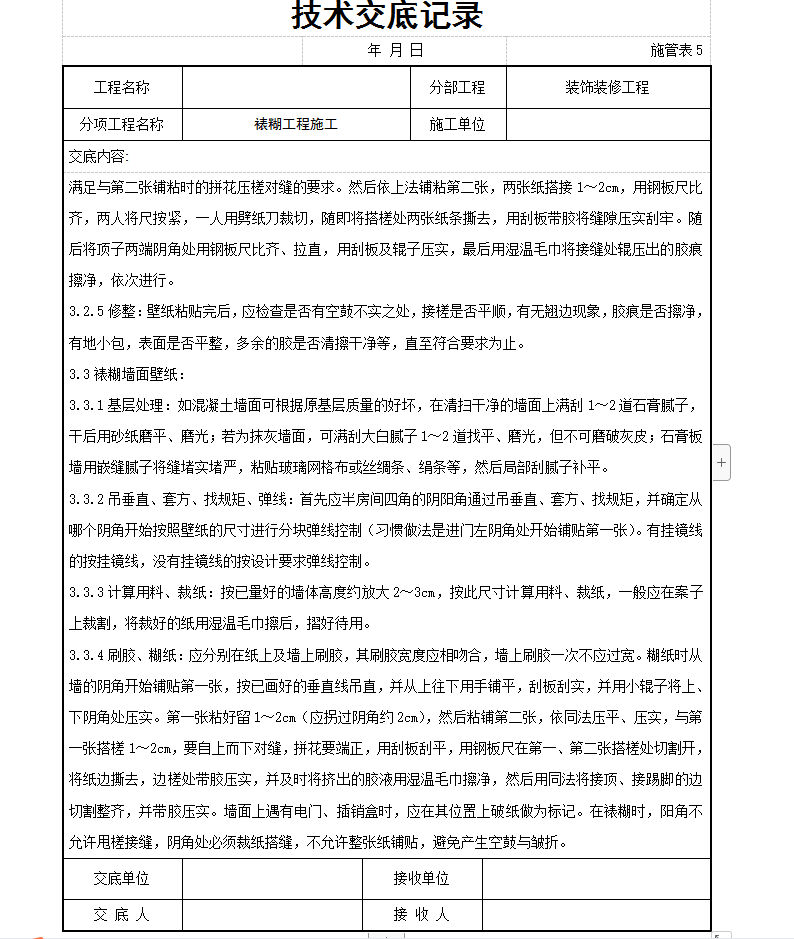

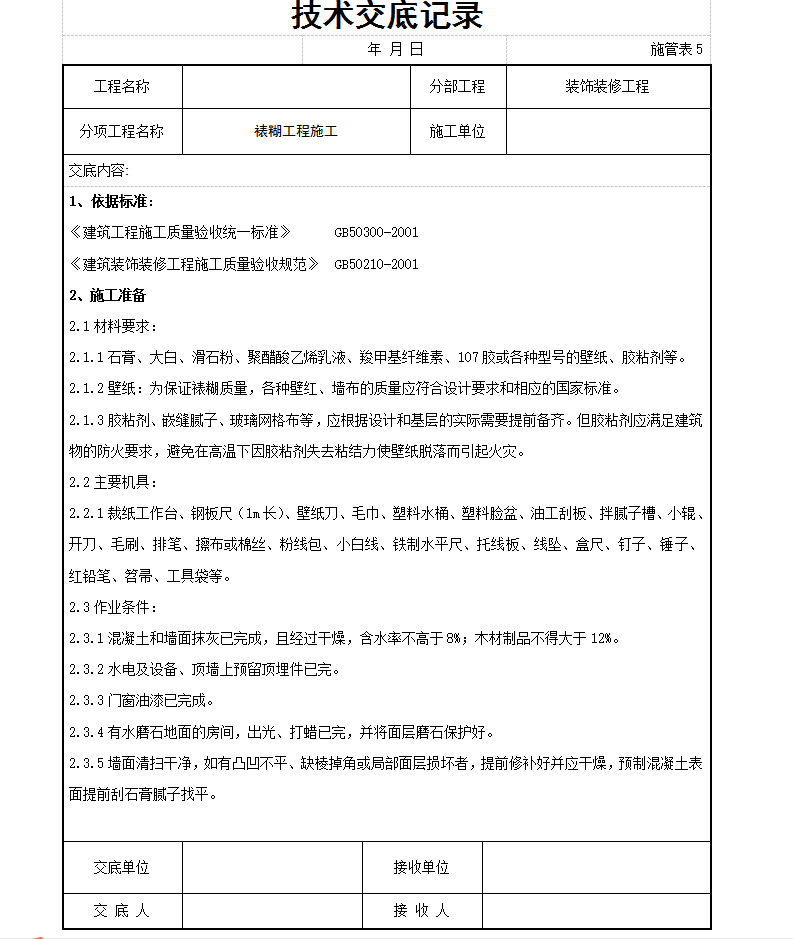

裱糊工程施工技术交底记录 6P
事先将突出墙面的设备部件等卸下收存好,待壁纸粘贴完后再将其部件重新装好复原。如基层色差大,设计选用的又是易透底的薄型壁纸,粘贴前应先进行基层处理,使其颜色一致。对湿度较大的房间和经常潮湿的墙体表面,如需做裱糊时,应采用防水性能的壁纸和胶粘剂等材料。如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳。
