您当前位置:首页 » 装修装饰 » 装修方案
大理石、花岗石干挂施工技术交底记录 6P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-05
  • 资料类型:RAR
  • 资料大小:23.4 KB
  • 资料分类:装修装饰
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

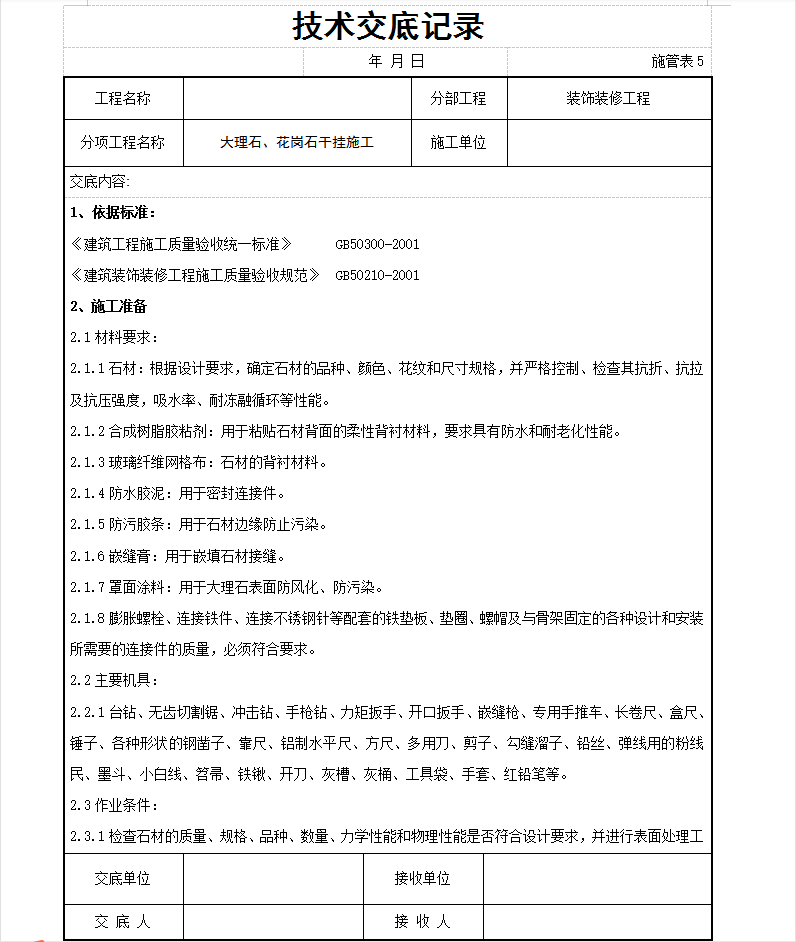

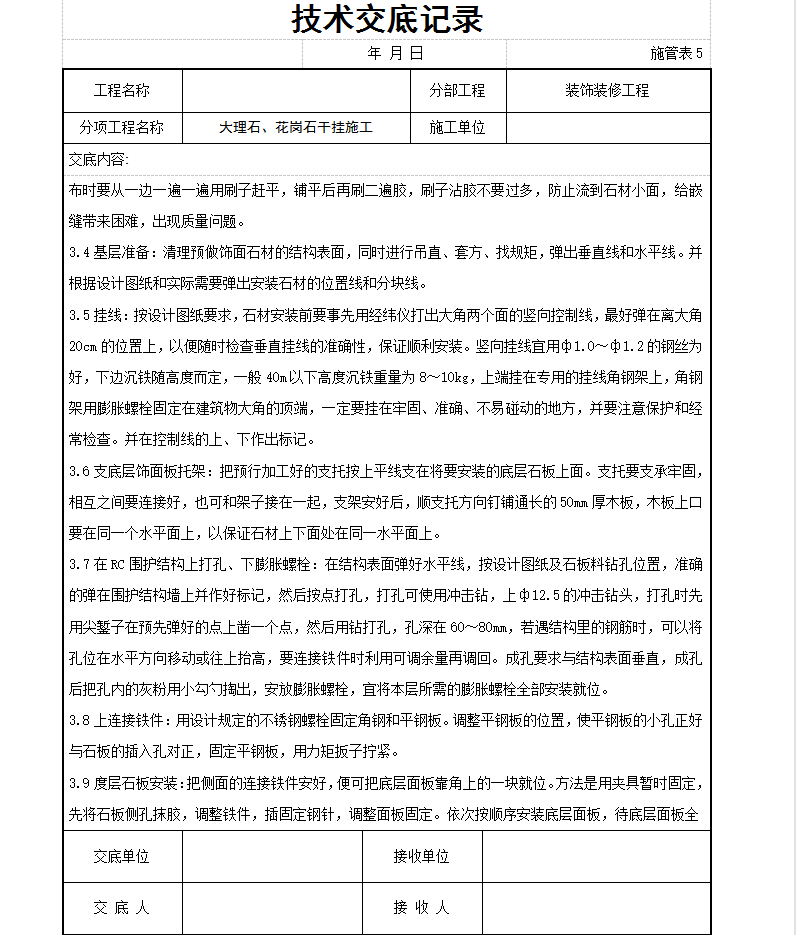

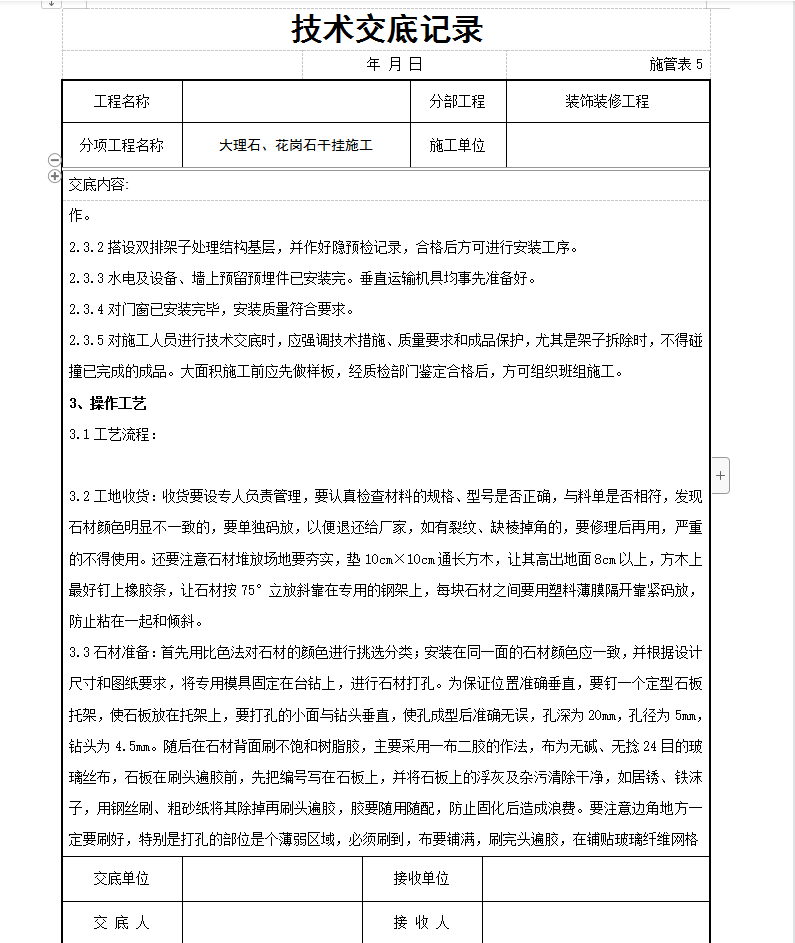

大理石、花岗石干挂施工技术交底记录 6P
搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序。水电及设备、墙上预留预埋件已安装完。垂直运输机具均事先准备好。对门窗已安装完毕,安装质量符合要求。对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,尤其是架子拆除时,不得碰撞已完 成的成品。大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。
资料截图
  • 大理石、花岗石干挂施工技术交底记录 6P
  • 大理石、花岗石干挂施工技术交底记录 6P
  • 大理石、花岗石干挂施工技术交底记录 6P
