您当前位置:首页 » 装修装饰 » 装修方案
混凝土内墙、顶抹灰施工技术交底记录 9P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-05
  • 资料类型:RAR
  • 资料大小:31.7 KB
  • 资料分类:装修装饰
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
混凝土内墙、顶抹灰施工技术交底记录 9P

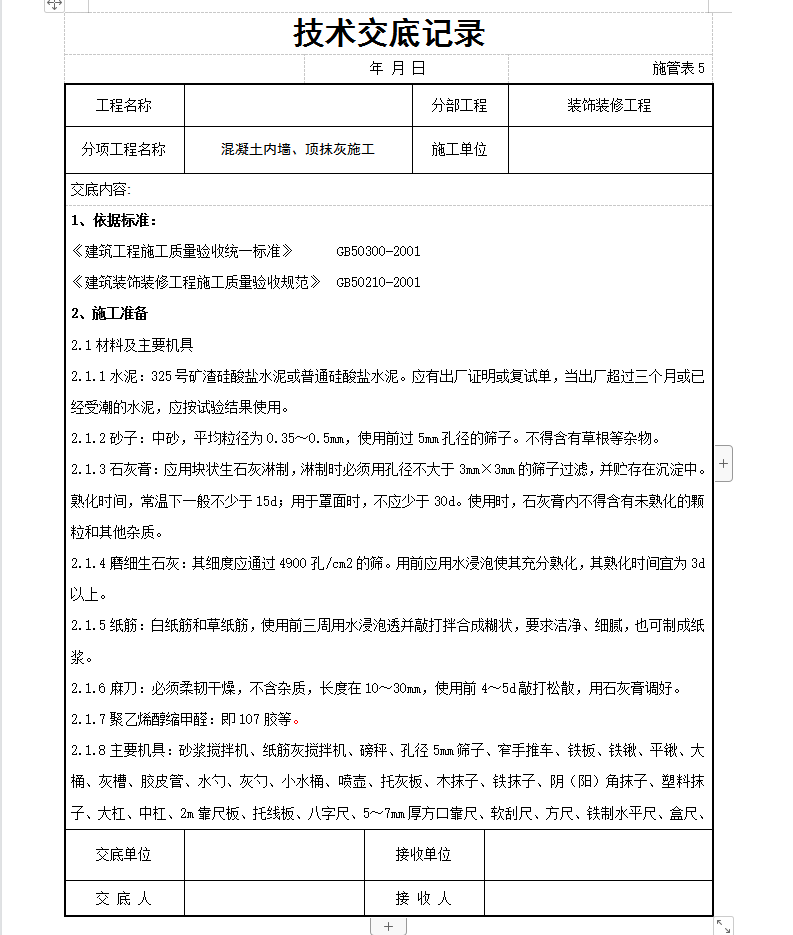

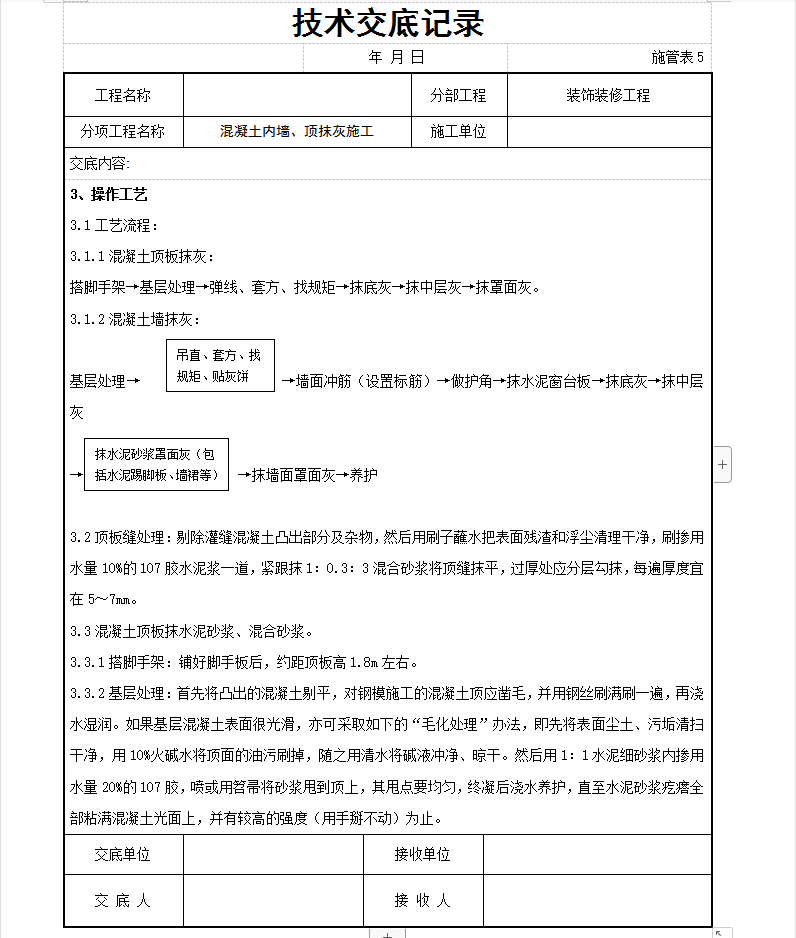

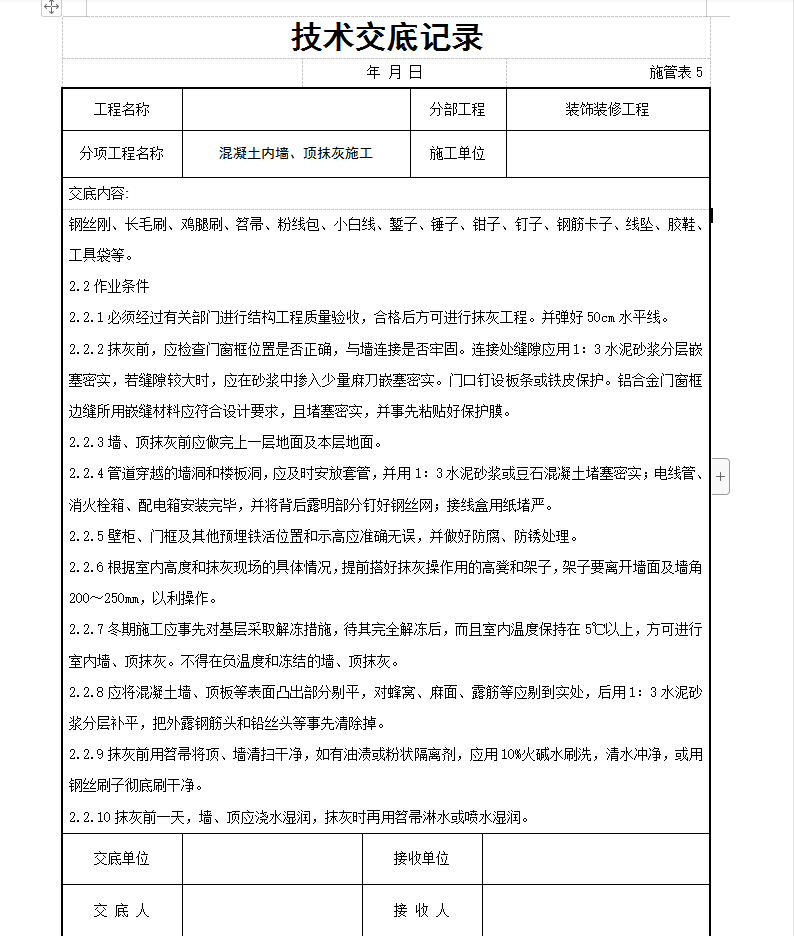

抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。门口钉设板条或铁皮保护。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜。
资料截图
  • 混凝土内墙、顶抹灰施工技术交底记录 9P
  • 混凝土内墙、顶抹灰施工技术交底记录 9P
  • 混凝土内墙、顶抹灰施工技术交底记录 9P
