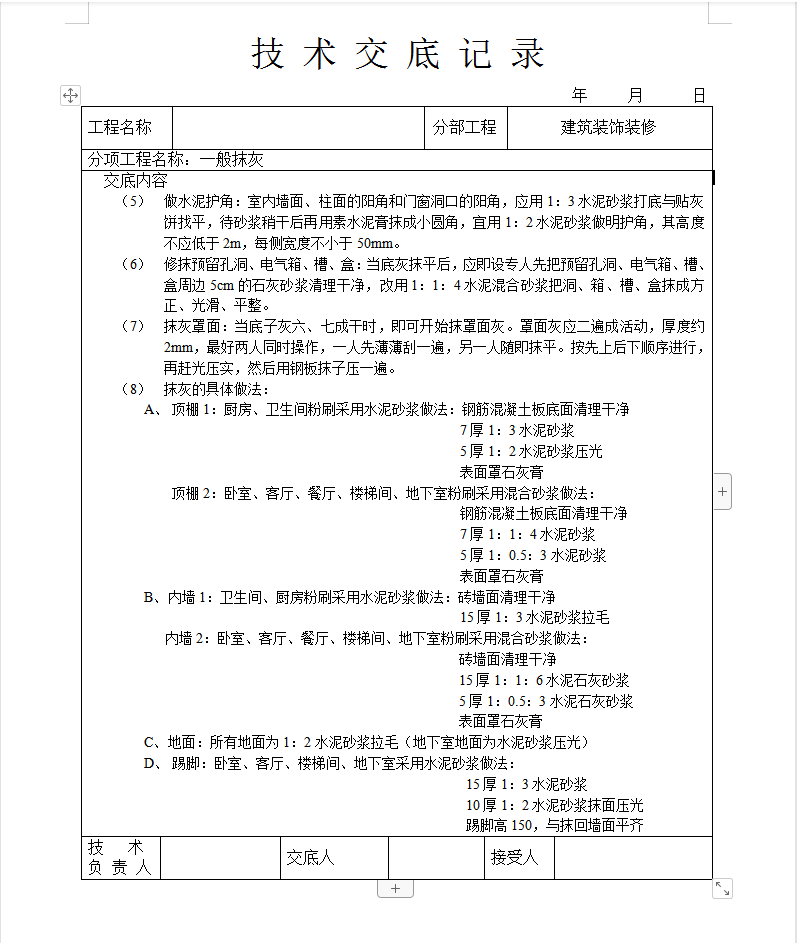

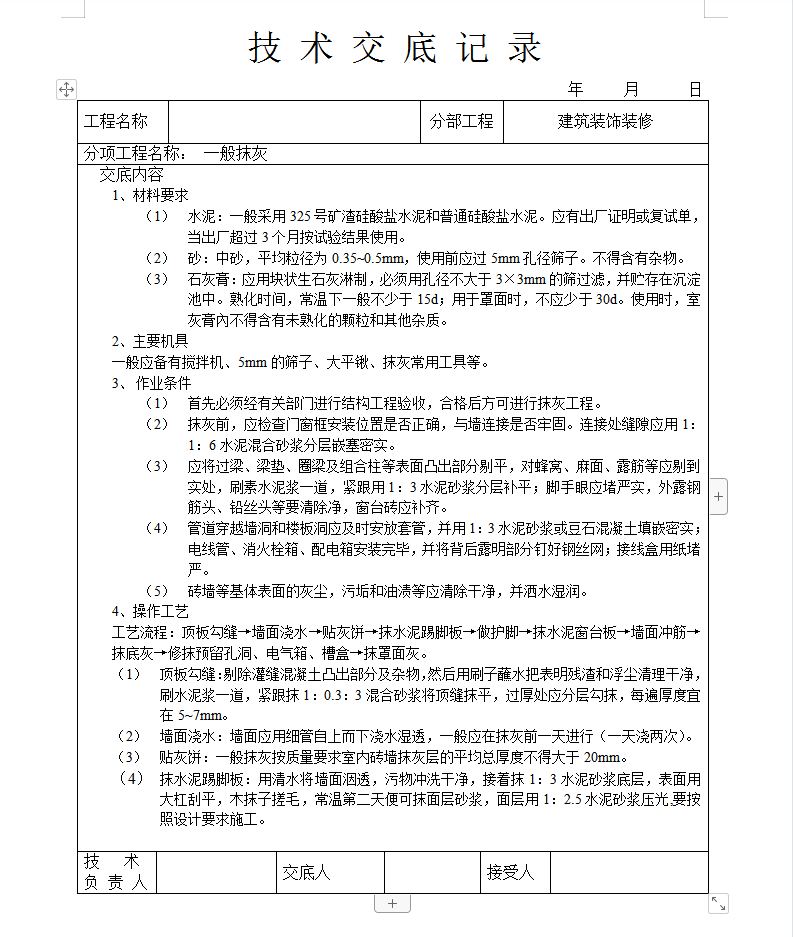

一般抹灰工程技术交底记录 3P
首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程。抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。连接处缝隙应用1:1:6水泥混合砂浆分层嵌塞密实。应将过梁、梁垫、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道,紧跟用1:3水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐。管道穿越墙洞和楼板洞应及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
