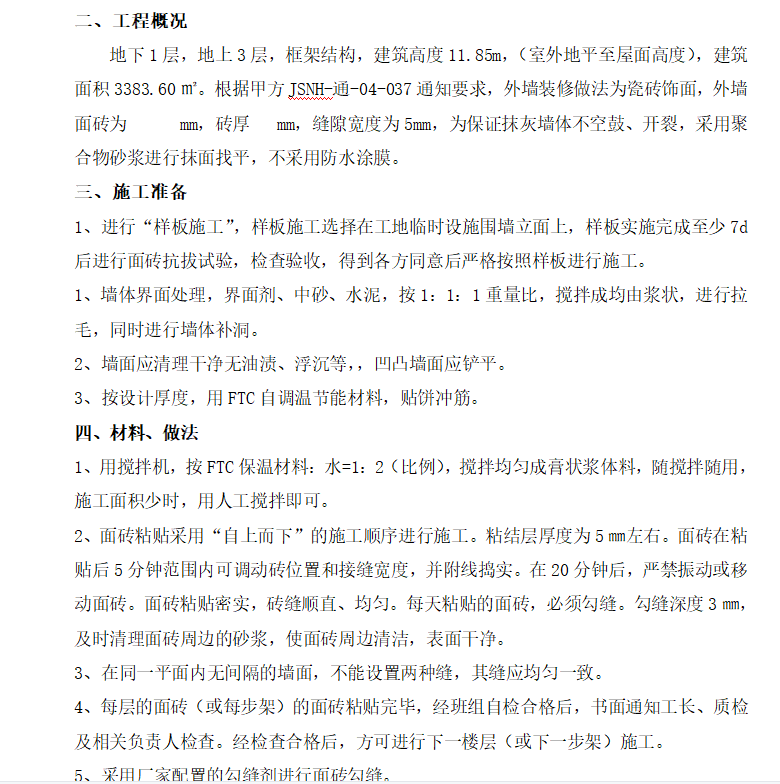

活动中心外墙面砖施工方案 7P

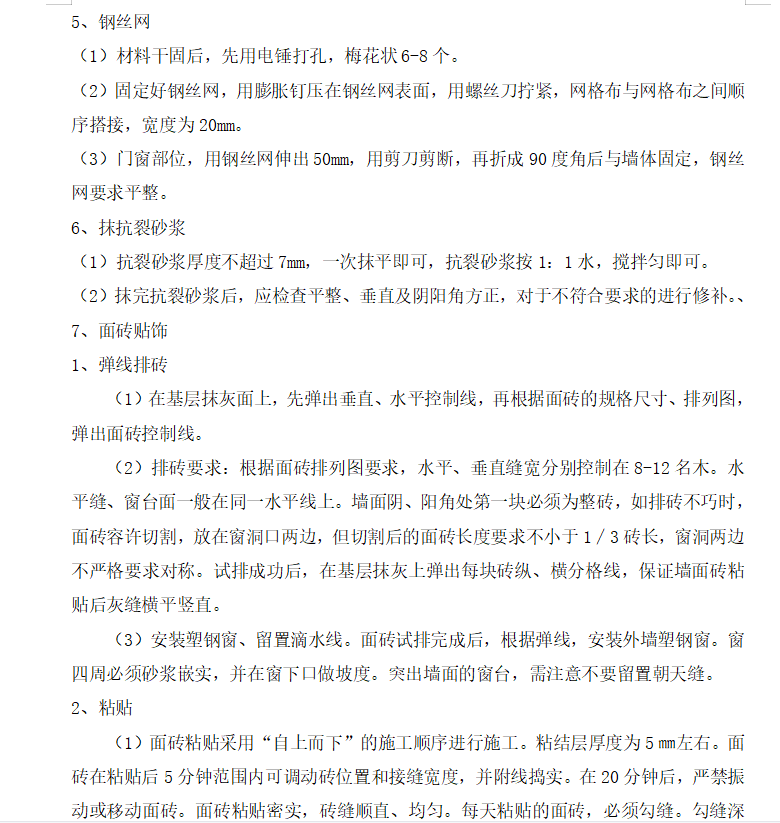

地下1层,地上3层,框架结构,建筑高度11.85m,(室外地平至屋面高度),建筑面积3383.60㎡。根据甲方JSNH-通-04-037通知要求,外墙装修做法为瓷砖饰面,缝隙宽度为5mm,为保证抹灰墙体不空鼓、开裂,采用聚合物砂浆进行抹面找平,不采用防水涂膜。

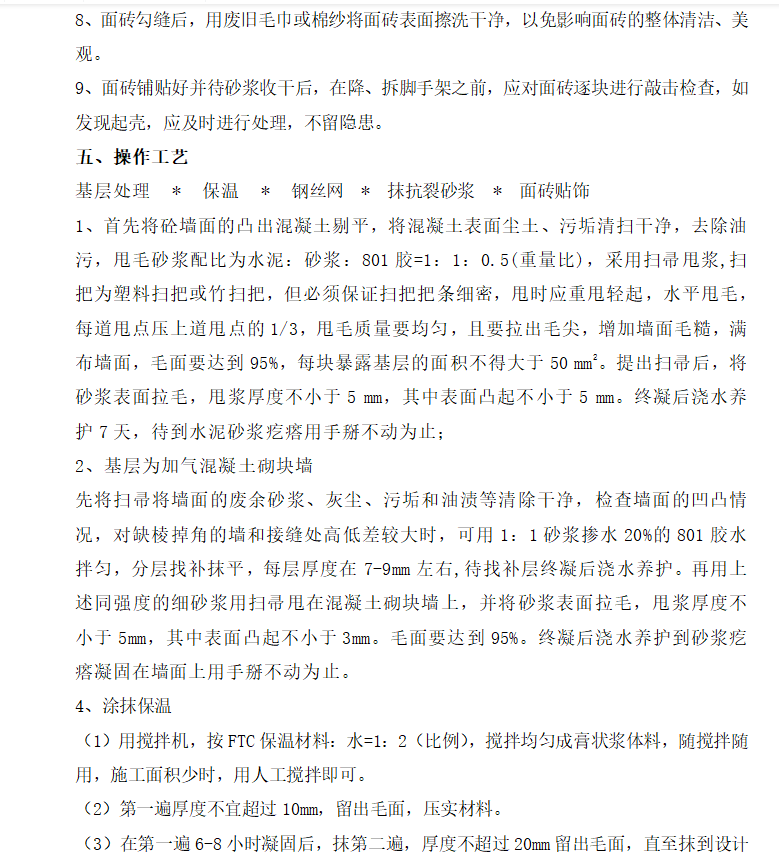

首先将砼墙面的凸出混凝土剔平,将混凝土表面尘土、污垢清扫干净,去除油污,甩毛砂浆配比为水泥:砂浆:801胶=1:1:0.5(重量比),采用扫帚甩浆,扫把为塑料扫把或竹扫把,但必须保证扫把把条细密,甩时应重甩轻起,水平甩毛,每道甩点压上道甩点的1/3,甩毛质量要均匀,且要拉出毛尖,增加墙面毛糙,满布墙面,毛面要达到95%,每块暴露基层的面积不得大于50 mm2。提出扫帚后,将砂浆表面拉毛,甩浆厚度不小于5 mm,其中表面凸起不小于5 mm。终凝后浇水养护7天,待到水泥砂浆疙瘩用手掰不动为止;
