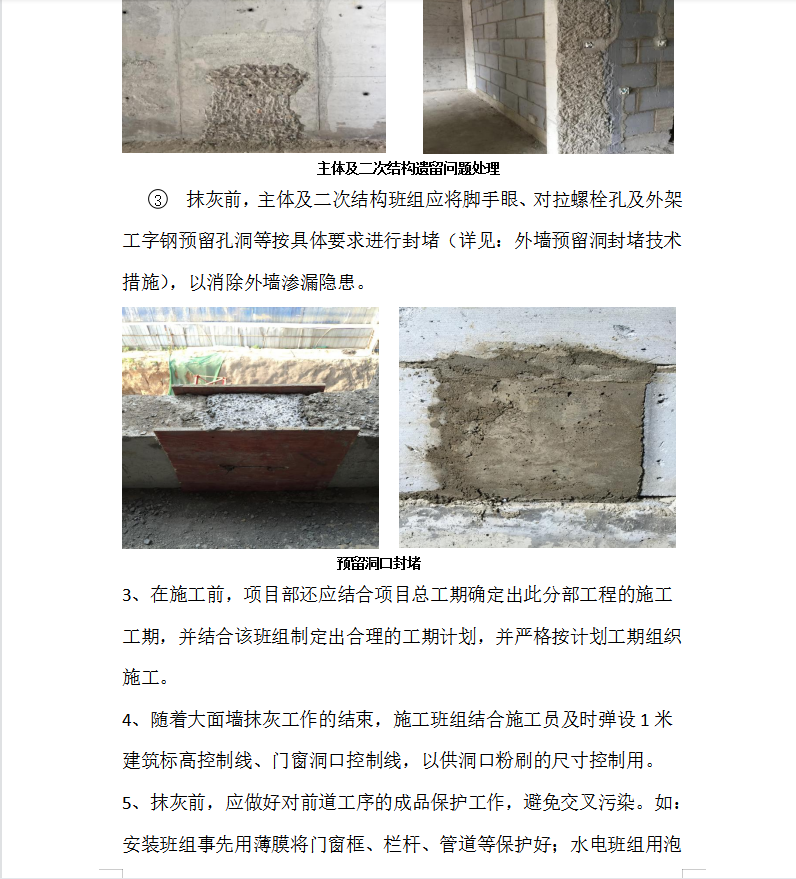

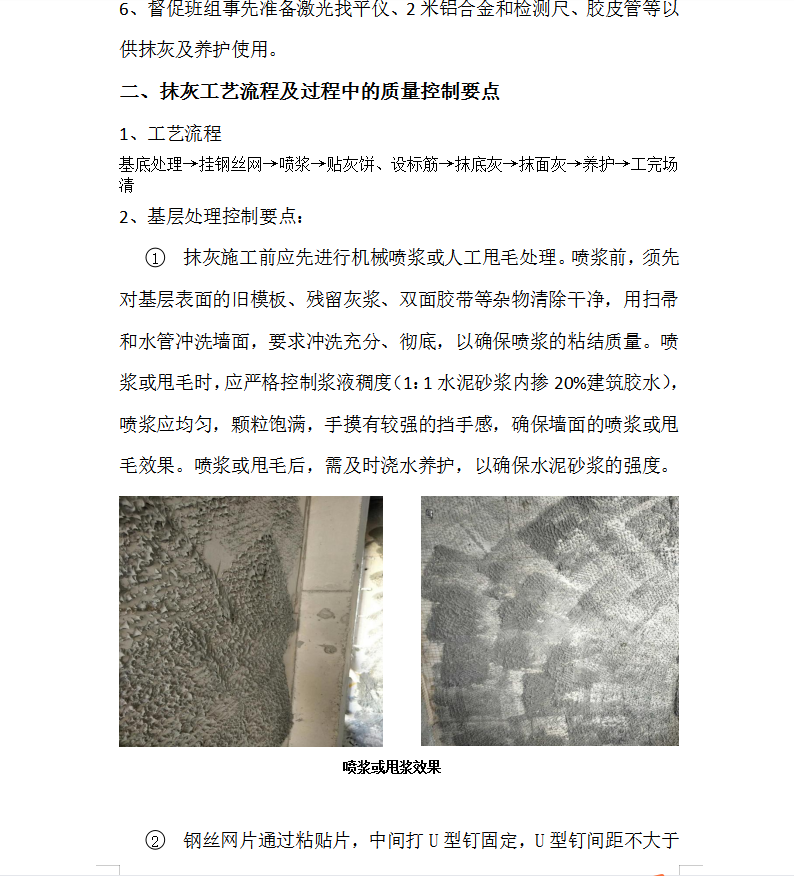

抹灰施工前,项目部应组织各分包单位,完成对各类隐蔽工程的交接验收工作,如事先检查水电预埋管线的预埋质量、检查开槽部位的嵌缝质量和附加网的到位情况,杜绝抹灰面完成后发生隐蔽工程的返修现象(注:特别是厨卫间墙面部位应做为重点检查,水电班组厨卫间穿线必须提前完成)
