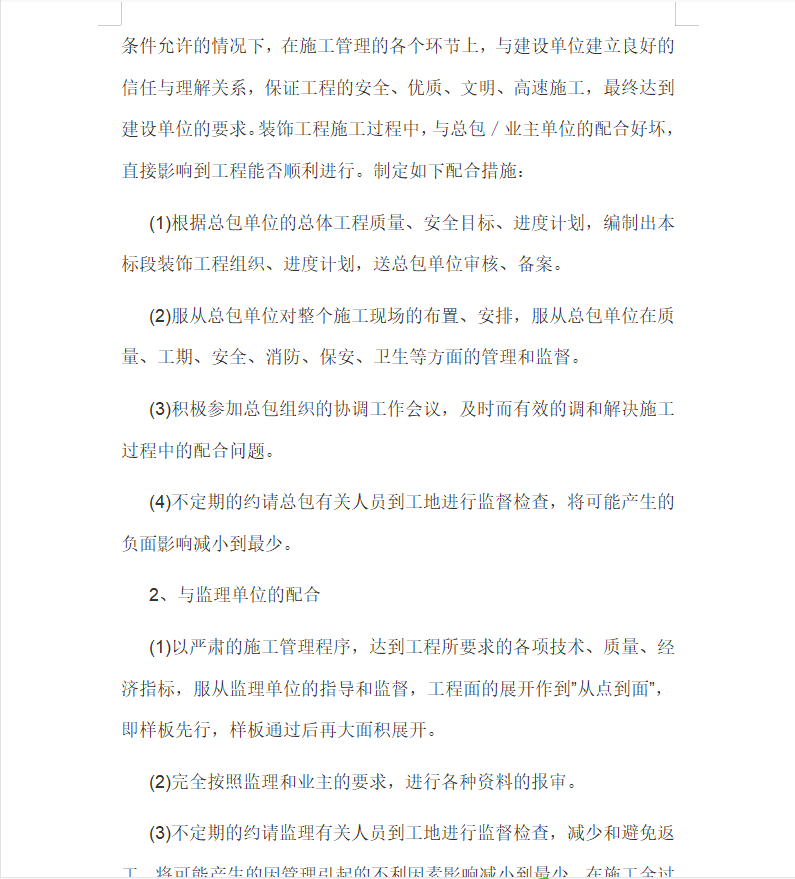

装修项目各施工单位交叉作业配合措施
I、工程开工前,由业主牵头与总包、监理、联系,以便后续工作顺利进行。
2、业主应对于现场装饰与土建、机电划分不清的事项,进行明确并出示书面指示单。
3、业主应明确现场各方的责任,明确各方施工管理程序,保证各方的工作协调良好。
4、现场施工安排要服从总包部署,防止返工及交叉施工、影响进度。定时将工程进展过程中有关问题、进展情况向业主汇报,由业主指定其他各方解决。
5、由业主指定工程施工行走路线,以及材料运输电梯位置,并对现场临建设施的部署提出要求。
