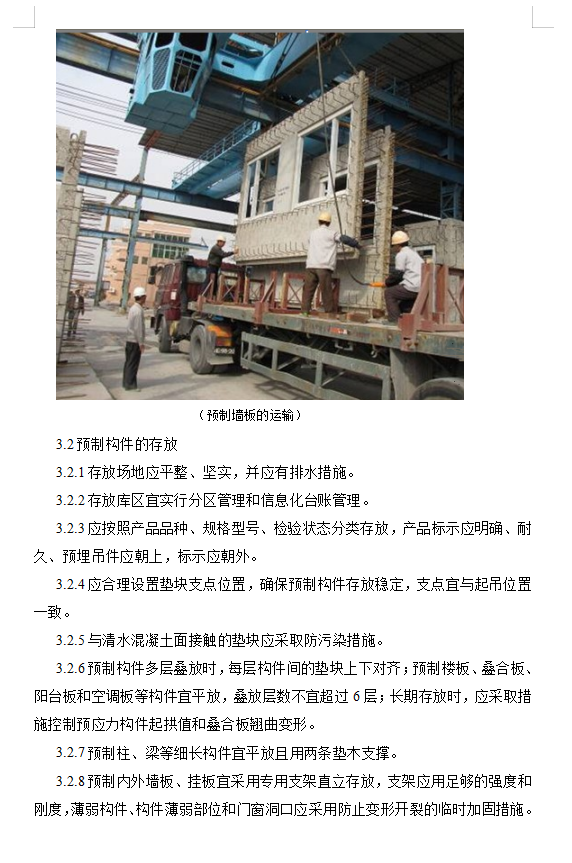

项目用地总规模约12.6公顷,总建筑面积约76900平方米,其中地上建筑面积约70000平方米,地下建筑面积约6900平方米,并配套实施室外总平工程。
预制构件的安装施工

3.3.1施工准备
1.装配式混凝土结构施工应制定专项方案、专项施工方案应包括工程概况、编制依据、进度加护、施工场地布置、预制构件运输及存放、安装与连接施工、绿色施工、安全管理、质量管理、信息化管理、应急预案等内容。
2、预制安装构件、安装用材料及配件等应符合国家现行有关标准及产品应用技术手册的规定,并应按照国家现行相关标准的规定进行进场验收。
3、施工现场应根据施工平面规划设置运输通道和存放场地,并应做到现场运输道路和存放场地应坚实平整,有排水措施;施工现场内道路应按照构件运输车辆的要求合理设置转弯半径及道路坡度;构件运到存放场地后应符合构件存放相关规定。
4、安装施工前,应进行测量放线,设置构件安装定位标识。测量放线应符合现行国家标准《工程测量标准》的相关规定。
5、安装施工前,应核对已施工完成结构、基础的外观质量和尺寸偏差,确认混凝土的强度和预留预埋件符合设计要求,并应该对预制构件的混凝土强度及预制构件和配件的型号、规格、数量等符合设计要求。
6、安装施工前,应复核吊装设备的吊装能力,应按现行行业标注《建筑机械使用安全技术规程》的有关规定,检查复核吊装设备及吊具处于安全操作状态,并核实现场环境、天气、道路状况等满足吊装施工要求。
7、高空作业人员应正确使用安全防护用品,宜采用工具式操作架进行安装作业。
3.3.2预制构件安装
1、应根据当天的作业内容进行班前安全技术交底。
2、预制构件应按照吊装顺序预选编号,吊装时严格按编号顺序起吊。
3、预制构件在吊装过程中,应设置缆风绳控制构件转动。
4、应根据预制构件的形状、尺寸、重量和作业半径等要求选择吊具和起重设备,所采用的吊具和其中设备及其操作,应符合国家现行的有关标准及产品应用技术手册的规定。

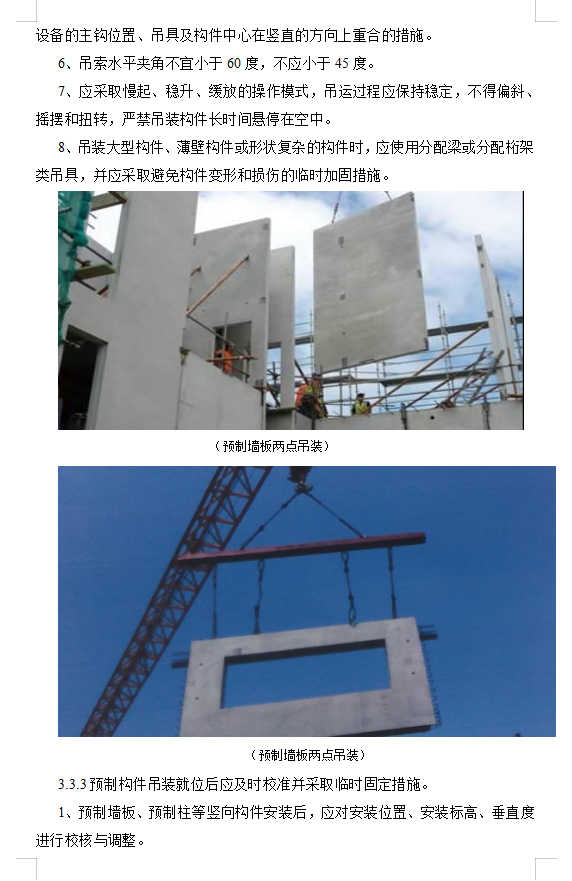

5、吊点数量、位置应经计算确定,应保证吊具连接可靠,应此案去保证起重设备的主钩位置、吊具及构件中心在竖直的方向上重合的措施。
6、吊索水平夹角不宜小于60度,不应小于45度。
7、应采取慢起、稳升、缓放的操作模式,吊运过程应保持稳定,不得偏斜、摇摆和扭转,严禁吊装构件长时间悬停在空中。
8、吊装大型构件、薄壁构件或形状复杂的构件时,应使用分配梁或分配桁架类吊具,并应采取避免构件变形和损伤的临时加固措施。
