成品房精装修管理 63P

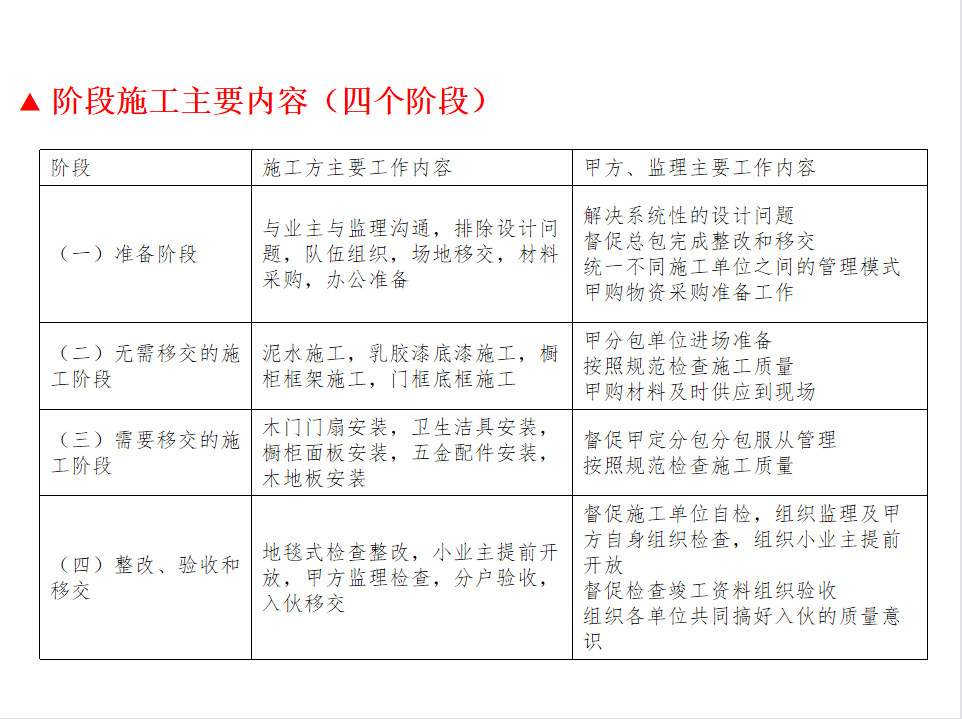

首先,要保证泥水的施工进度及其质量控制。以4个月的工期作为考量,一般宜在50天左右完成绝大部分泥水施工,而且要保证质量,否则返工引起无穷后患,清爽的验收移交必定落空。此阶段还需要协助业主做好材料管理,否则容易出现材料供应不及时的情形。
