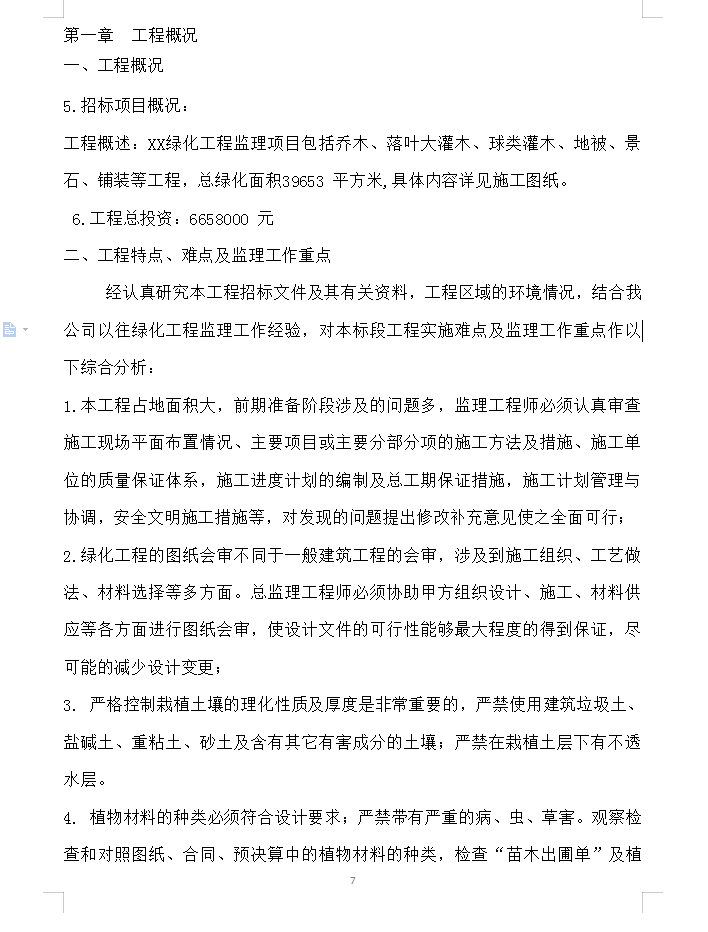

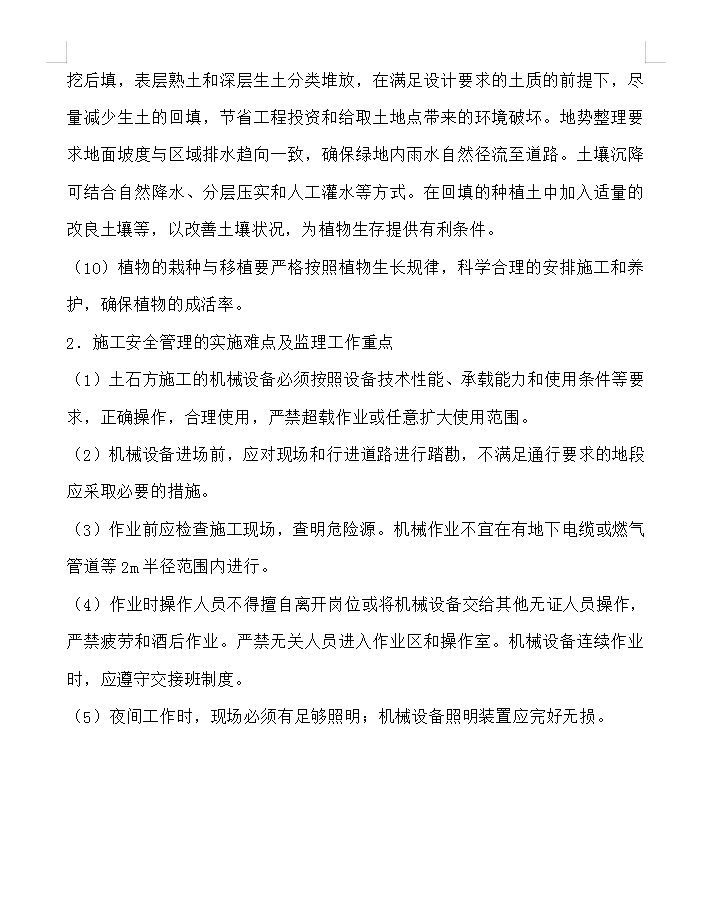

XX绿化工程监理项目包括乔木、落叶大灌木、球类灌木、地被、景石、铺装等工程,总绿化面积39653 平方米
绿化工程中监理工作重点
(1)绿化种植工程,施工前监理部应会同施工单位到现场核对设计图的平面和标高,如图纸与实际不符,监理部应及时向建设单位报告,建设单位提请设计单位作变更设计;
(2)调整或清除原有的植物,保护性的植物,不得随意处置,必要时经建设单位同意,可移出原绿地中的植物;

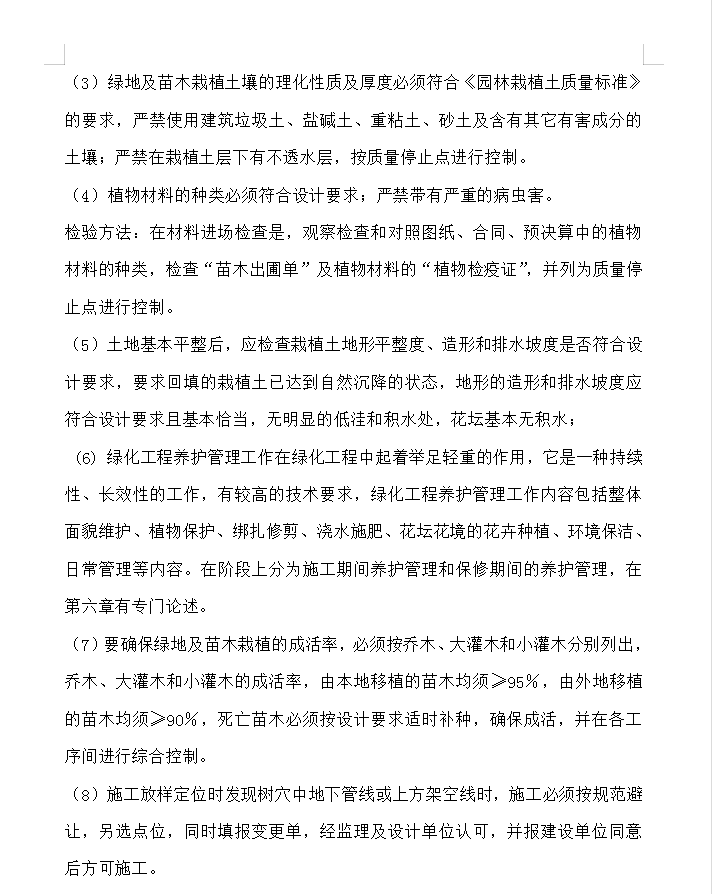

(3)绿地及苗木栽植土壤的理化性质及厚度必须符合《园林栽植土质量标准》的要求,严禁使用建筑垃圾土、盐碱土、重粘土、砂土及含有其它有害成分的土壤;严禁在栽植土层下有不透水层,按质量停止点进行控制。

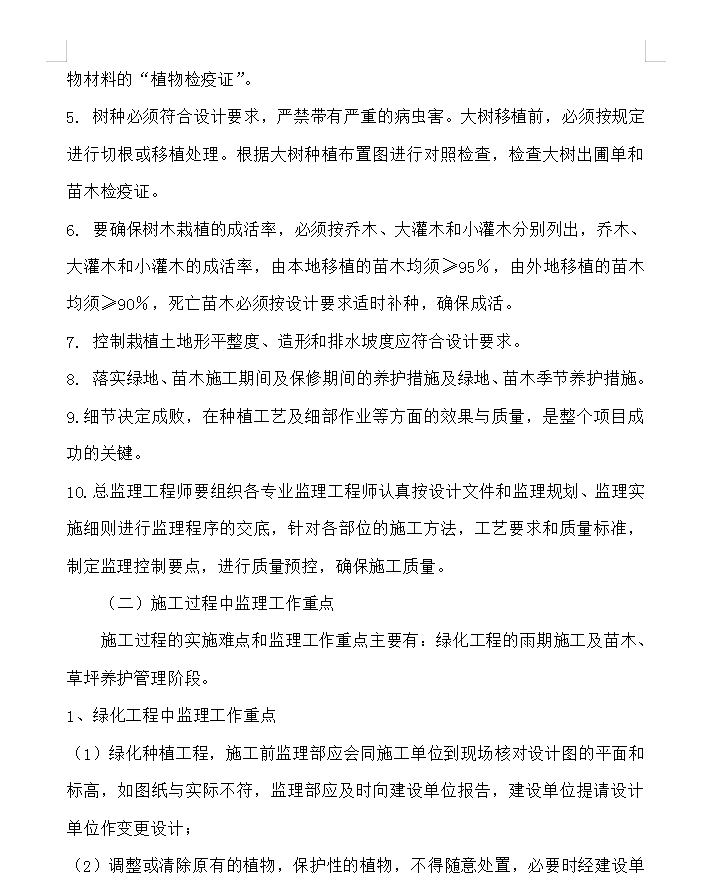

(4)植物材料的种类必须符合设计要求;严禁带有严重的病虫害。
检验方法:在材料进场检查是,观察检查和对照图纸、合同、预决算中的植物材料的种类,检查“苗木出圃单”及植物材料的“植物检疫证”,并列为质量停止点进行控制。
(5)土地基本平整后,应检查栽植土地形平整度、造形和排水坡度是否符合设计要求,要求回填的栽植土已达到自然沉降的状态,地形的造形和排水坡度应符合设计要求且基本恰当,无明显的低洼和积水处,花坛基本无积水;
(6) 绿化工程养护管理工作在绿化工程中起着举足轻重的作用,它是一种持续性、长效性的工作,有较高的技术要求,绿化工程养护管理工作内容包括整体面貌维护、植物保护、绑扎修剪、浇水施肥、花坛花境的花卉种植、环境保洁、日常管理等内容。在阶段上分为施工期间养护管理和保修期间的养护管理,在第六章有专门论述。
(7)要确保绿地及苗木栽植的成活率,必须按乔木、大灌木和小灌木分别列出,乔木、大灌木和小灌木的成活率,由本地移植的苗木均须≥95%,由外地移植的苗木均须≥90%,死亡苗木必须按设计要求适时补种,确保成活,并在各工序间进行综合控制。

目录
第一章 工程概况
一、工程概况
二、实施难点及监理工作重点
.............
三、保修期间的服务承诺
四、监理服务目标承诺
五、其他服务承诺及优惠条件
