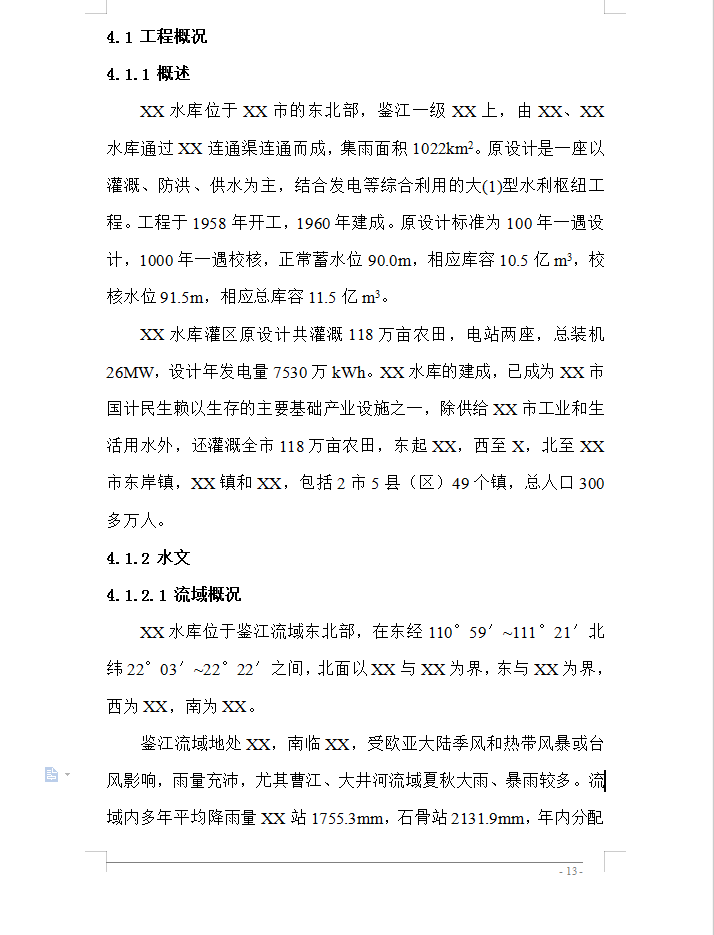

XX水库位于XX市的东北部,鉴江一级XX上,由XX、XX水库通过XX连通渠连通而成,集雨面积1022km2。原设计是一座以灌溉、防洪、供水为主,结合发电等综合利用的大(1)型水利枢纽工程。工程于1958年开工,1960年建成。原设计标准为100年一遇设计,1000年一遇校核,正常蓄水位90.0m,相应库容10.5亿m3,校核水位91.5m,相应总库容11.5亿m3。
XX水库灌区原设计共灌溉118万亩农田,电站两座,总装机26MW,设计年发电量7530万kWh。XX水库的建成,已成为XX市国计民生赖以生存的主要基础产业设施之一,除供给XX市工业和生活用水外,还灌溉全市118万亩农田,东起XX,西至X,北至XX市东岸镇,XX镇和XX,包括2市5县(区)49个镇,总人口300多万人。
合同约定的进度目标:按施工合同进度计划,初步确定总工期为36个月(含施工准备工作等),完工日期待招标人在投标人中标后根据具体情况进一步与中标人协商确定。
监理人将通过完善项目控制性进度计划,审查承包人的施工进度计划,做好各项动态控制工作,协调各参建单位关系,预防并处理好工期索赔,确保本工程所有项目在合同约定的工期内或提前完工。

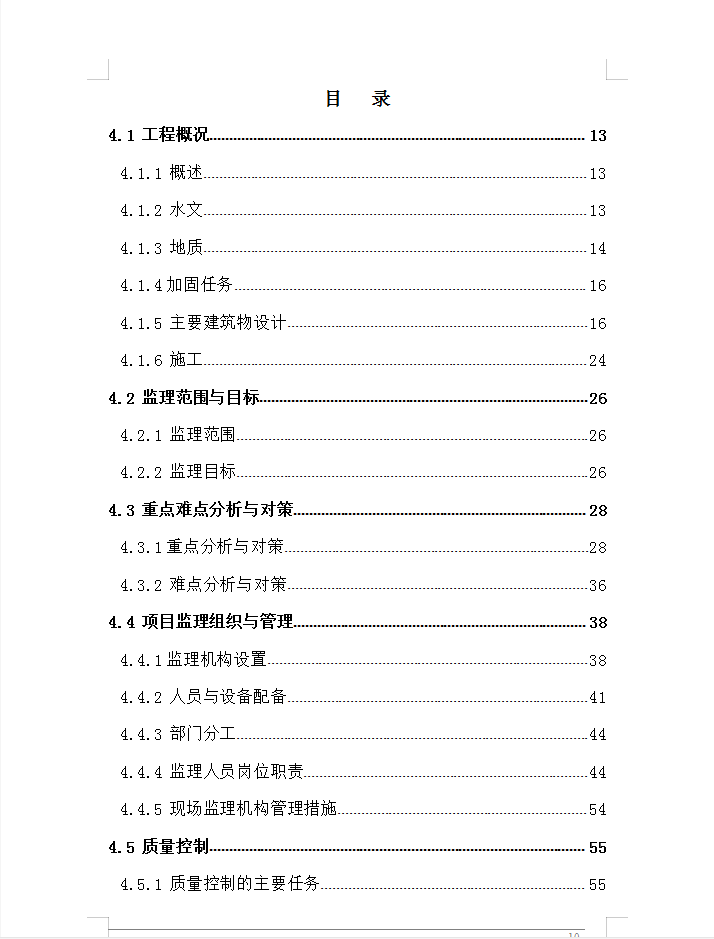

目录
4.1 工程概况
4.1.1 概述
4.1.2 水文
..................
4.13.2 安全监督主要内容
4.13.3 安全监督措施
