水利水电工程施工成本管理讲义 42P

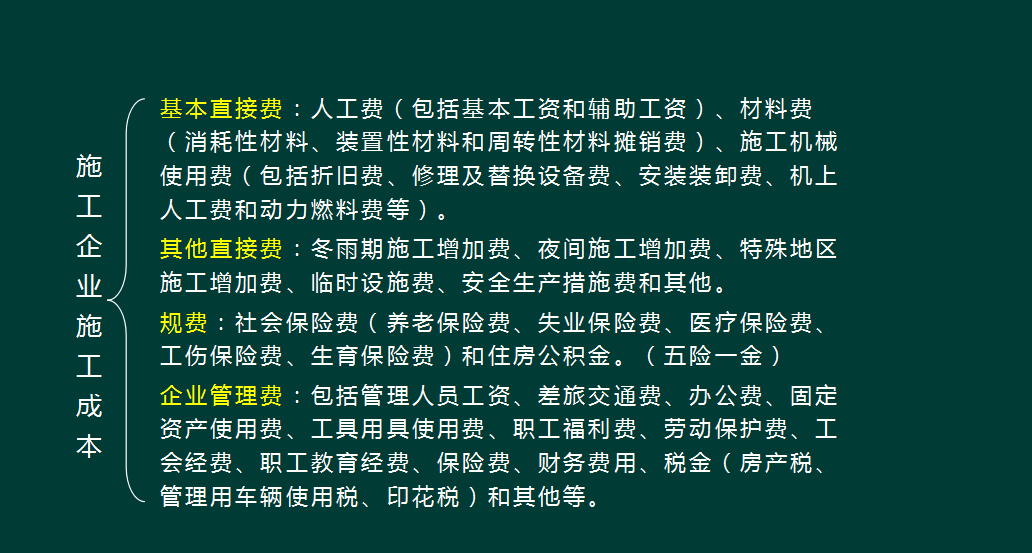

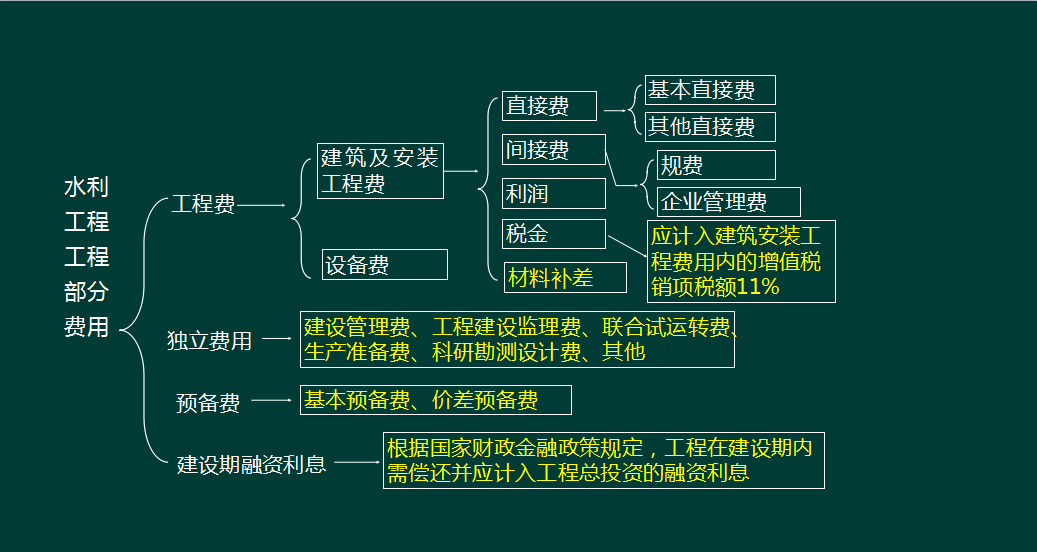

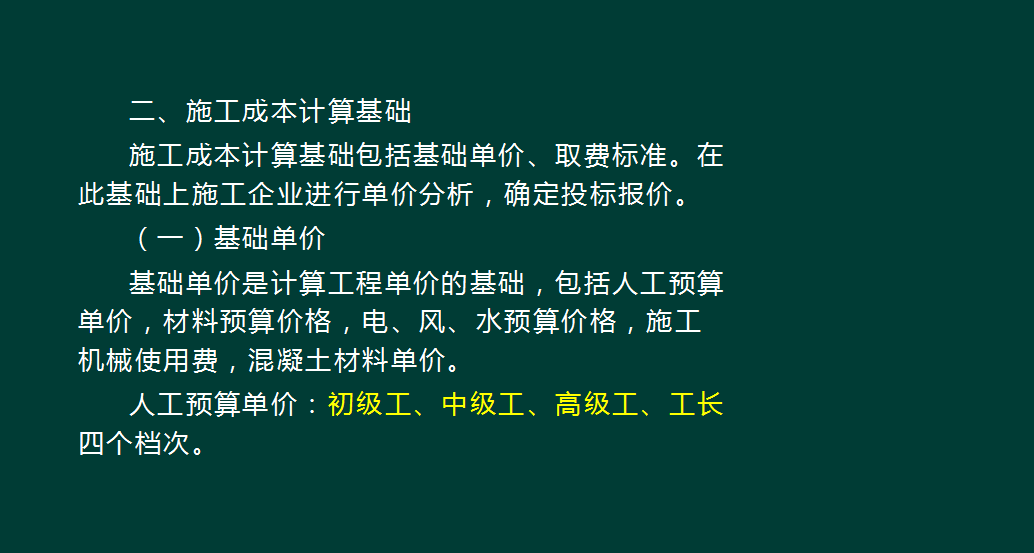

施工成本计算基础:施工成本计算基础包括基础单价、取费标准。在此基础上施工企业进行单价分析,确定投标报价。(一)基础单价:基础单价是计算工程单价的基础,包括人工预算单价,材料预算价格,电、风、水预算价格,施工机械使用费,混凝土材料单价。人工预算单价:初级工、中级工、高级工、工长四个档次。材料预算价格:材料原价、(包装费)、运杂费、运输保险费、采购及保管费。施工机械台时费:第一类费用(折旧费、修理费、替换设备费、安装拆卸费组成,定额以金额形式给出)、第二类费用(机上人工及动力、燃料消耗费,机上人工按中级工预算单价计)。
