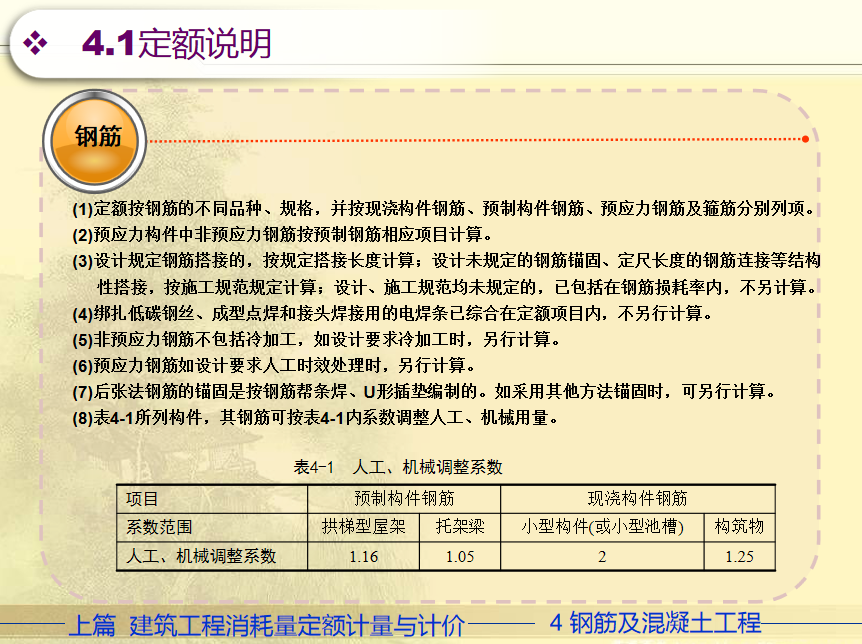

钢筋
(1)定额按钢筋的不同品种、规格,并按现浇构件钢筋、预制构件钢筋、预应力钢筋及箍筋分别列项。
(2)预应力构件中非预应力钢筋按预制钢筋相应项目计算。
(3)设计规定钢筋搭接的,按规定搭接长度计算;设计未规定的钢筋锚固、定尺长度的钢筋连接等结构性搭接,按施工规范规定计算;设计、施工规范均未规定的,已包括在钢筋损耗率内,不另计算。
(4)绑扎低碳钢丝、成型点焊和接头焊接用的电焊条已综合在定额项目内,不另行计算。
(5)非预应力钢筋不包括冷加工,如设计要求冷加工时,另行计算。
(6)预应力钢筋如设计要求人工时效处理时,另行计算。
(7)后张法钢筋的锚固是按钢筋帮条焊、U形插垫编制的。如采用其他方法锚固时,可另行计算。
混凝土
(1)定额内混凝土搅拌项目包括筛砂子、筛洗石子、搅拌、前台运输上料等内容;混凝土浇筑项目包括润湿模板、浇灌、捣固、养护等内容。
(2)毛石混凝土,是按毛石占混凝土总体积20%计算的。如与设计要求不同时,可以换算。
(3)小型混凝土构件,是指单件体积在0.05m3以内的定额未列项目。
(4)预制构件定额内仅考虑现场预制的情况。
(5)现浇钢筋混凝土柱、墙、后浇带定额项目,定额包括了底部灌注1∶2水泥砂浆的用量。
(6)定额中已列出常用混凝土强度等级,如与设计要求不同时,可以换算。
