大型复杂国际工程索赔案例分析 48P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-23
  • 资料类型:RAR
  • 资料大小:321 KB
  • 资料分类:工程造价
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
大型复杂国际工程索赔案例分析 48P

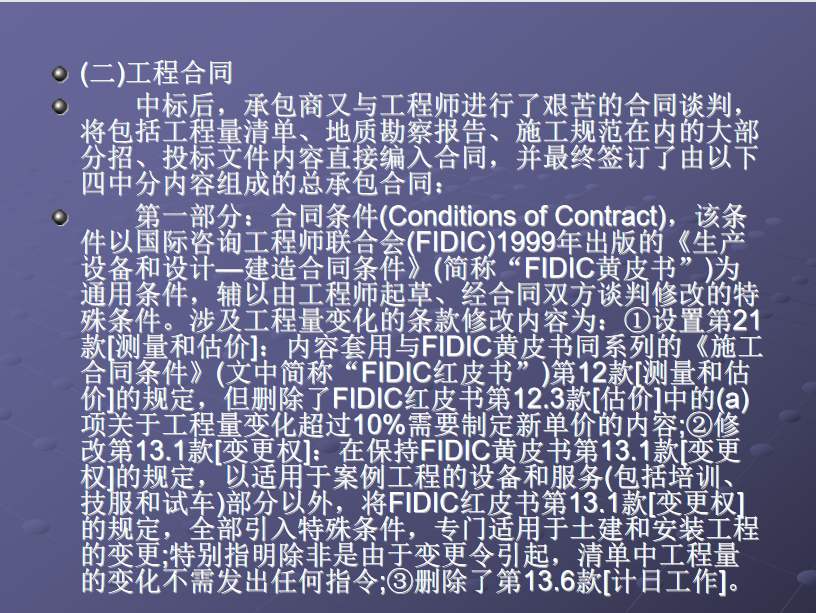

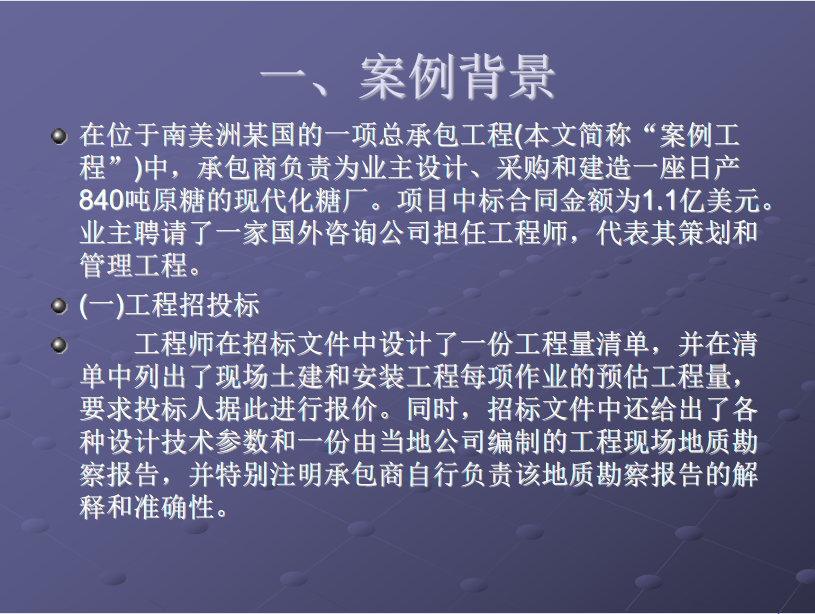

在位于南美洲某国的一项总承包工程(本文简称“案例工程”)中,承包商负责为业主设计、采购和建造一座日产840吨原糖的现代化糖厂。项目中标合同金额为1.1亿美元。业主聘请了一家国外咨询公司担任工程师,代表其策划和管理工程。
