基本满足并适用于工业与民用建筑(含公用建筑)的给排水、采暖、通风空调、电气、照明、通信、智能等设备、管线的安装工程和一般机械设备安装工程量清单编制和计价的需要。不适用于专业专用设备安装工程量清单的编制计价,比如化工、冶金、矿山、电力等行业,他们应使用行业的专业安装定额。

给排水工程

1. 冷热水淋浴器工程量计算的位置为水平管与支管的交接处

2. 冷热水洗脸盆给水为给水管与支管的交接处,排水管以排水管出地面250px

3. 座便器给水以角阀为界,排水以出地面250px

4. 一般计算规则中建筑物外墙皮1.5米为室内部分

5. 室内DN32及以内给水已包括管卡及托钩制作安装

6. 台式洗脸盆(浴盆)安装不包括台板及支架

7. 铸铁排水管、塑料排水管均包括管卡及托吊架、透气帽制作安装

8. 螺纹水表组成与安装中已包括了相应的螺纹闸阀安装,计算阀门安装工程量时不应重复计算

9. 管道支架工程量计算:

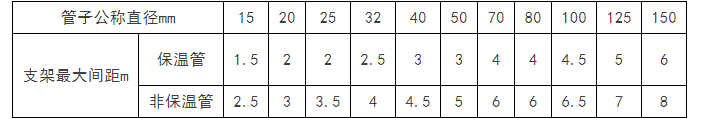

⑴水平钢管支架最大间距见采暖专业工程

⑵沿墙安装的单管托架,其规格、重量可参考表如下


⑶给水单立管支架,其规格、质量见下表


10.各种水箱安装均未包括连接管,可执行室内管道安装相应项目

11.各类水箱均未包括支架制作安装,如为型钢支架,应执行第一册“一般管道支架”项目

12.成品玻璃钢水箱安装按水箱容量执行钢板水箱安装项目,人工乘以系数0.9

13.水泵房中压力表自带1个DN15的蝶阀,1个水表弯

14.水处理间离子交换器安装套用“化学工业设备安装工程”

15.除污器安装套用工业管道安装工程

消防工程

1. 室内消火栓安装项目中不包括消防按钮的安装,消防按钮应执行第一章相应项目另行计算

2. 室内消火栓组合卷盘安装,执行室内消火栓安装*1.2

3. 阀门、法兰安装,各种套管制作安装,不锈钢管及管件,钢管和管件及泵间管道安装,管道系统强度试验、严密性试验和冲洗等,执行第六册工业管道工程

4. 消火栓管道、室外给水管道及水箱制作安装,执行第八册给排水工程

5. 各种仪表安装及带点讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等,执行第十册自动化仪表

6. 泡沫液储罐、设备支架制作、安装等,执行第五册静置设备与工艺金属结构制作安装

7. 设备及管道除锈、刷油及绝热工程,执行第十一册刷油防腐

8. 其他报警装置适用于雨淋、干湿两用及预作用报警装置

9. 设置于管道间、管廊内的管道、阀门(阀门、过滤器、伸缩节、水表等)其项目人工*1.3

室内采暖工程

1. 散热器安装中不带阀门的散热器安装时,每组增加两个活接头

2. 室内公称直径≤32mm的采暖管道安装,其相应管卡、托钩的制作安装已包括在管道安装项目内,不应重复计算,但其除锈、刷油应单独计算

3. 采暖管道穿厨房、卫生间楼板时活特殊情况下穿梁时要设钢套管

4. 管道支架重量计算:

⑴ 室内管道支架的设置原则一般为:散热器支管长度大于1.5m时,应在中间安装管卡活钩钉;采暖立管管卡设置,楼层层高≤5m时,每层设一个,楼层层高>5m时,每层不得少于两个。水平钢管支架最大间距如下:


⑵固定支架从图上读取,活动支架=长度/间距-该段固定支架个数

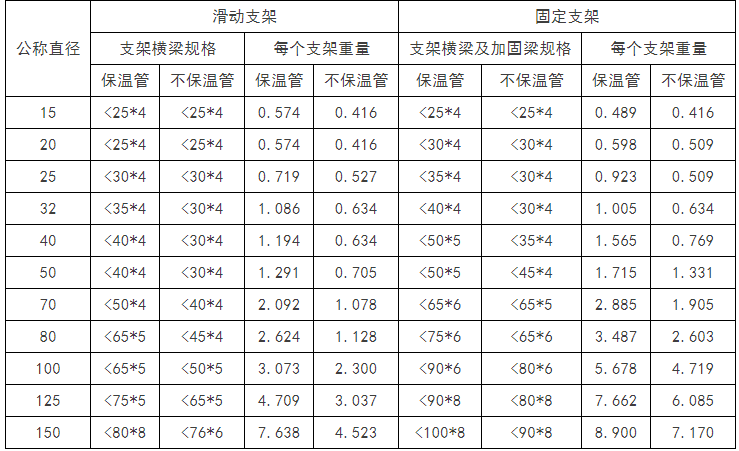

⑶安装在墙上的单管支架规格及重量


5. 柱形散热器安装是按地面安装考虑的,如为挂装,人工*系数1.1,材料、机械不变

6. 低温地板辐射采暖中的过滤器安装套用阀门安装相应子目

7. 工厂车间内采暖管道以采暖系统与工业管道碰头点为界

8. 设在高层建筑内的加压泵间管道与本章项目的界线,以泵间外墙皮为界。

通风空调工程

1. 各类通风管道,若整个通风系统采用渐缩管均匀送风者,圆形风管按平均直径,矩形风管按平均周长计算,套用相应规格项目,人工*2.5

2. 通风管道未包括支架制作

3. 风管制作安装按图注不同规格以展开面积计算,检查孔、测定孔、送风口、吸风口等所占面积不扣除,圆形风管:F=3.14*D*L

4. 计算风管长度时,一律以图注中心线长度为准,包括弯头、三通、变径管、天圆地方等管件的长度,但不包括部件所在位置的长度,其直径和周长按图注尺寸展开,咬口重叠部分不加

5. 单肩重100kg以上的空调设备支架执行第五册相应项目

6. 空调冷却水系统项目执行第八册

7. 铝合金软风管和铝箔保温软风管安装按图示管道中心线长度以延长米计算。

电气工程

1. 配管工程中未包括接线箱、接线盒、支架的制作安装及插接式母线槽支架制作,槽架制作及配管支架应另套铁构件相应项目

2. 照明线路6mm2以上的套用动力穿线项目

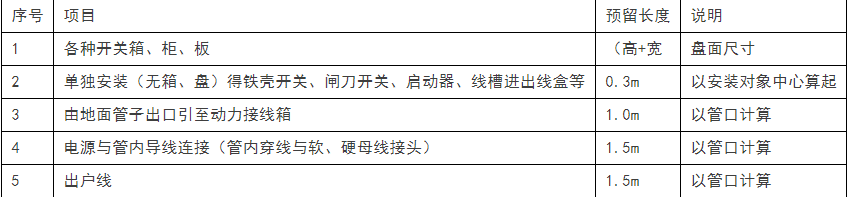

3. 导线预留长度表(每一根线)


4. 照明器具安装不包括调试工作

5. 提供电能的为电力电缆,控制功能的为控制电缆

6. 利用基础钢筋做接地极,条形基础的面积是按基础本身尺寸计算的,不是指条基围成的封闭面积

7. 电视插座安装应套用12-676、12-677子目,网络插座可套用“电话出线口”相应项目。12-678、12-679为有线电视系统的接线盒

8. ZR-RVS-2*1.0阻燃型绝缘线如用于电力传送应套用二册项目,如用于信号传输,应套用十二册项目(12-124屏蔽软线或者是2-1171-多芯软导线二芯以内

9. 基础槽钢制作底面周长

10.电缆在一般山地、丘陵地区敷设时,其项目人工*1.3

11.电缆敷设按铜芯考虑的,铝芯电缆人工和机械*0.7,这其中包括电缆头也乘以0.7系数

12.双屏蔽电缆头制作安装人工*1.05

13.电力电缆敷设项目是按三芯电缆考虑的,五芯电缆*1.3,六芯电缆*1.6,每增加一芯增加30%。单芯电力电缆*0.67.截面400-800mm2的单芯电缆按400mm2执行,800-1000mm2按400mm2电缆*1.25。电缆头也乘以系数

14.直径φ100以下的电缆保护管敷设按十二章配管配线项目执行

15.户内冷缩式电缆头执行热缩电缆头,人工*0.8

16.直埋电缆挖填土方如下表:


⑵2根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm计算

⑶每增加1根电缆,其上下口宽度均增加170mm

17.电缆保护管长度:

⑴ 横穿道路,按路基宽度两端各增加2m

⑵ 垂直敷设时,管口距地面增加2m

⑶ 穿过建筑物外墙时,按外墙外缘以外增加1.5m

⑷ 穿过排水沟时,按沟缘外壁以外增加1m

18.电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算

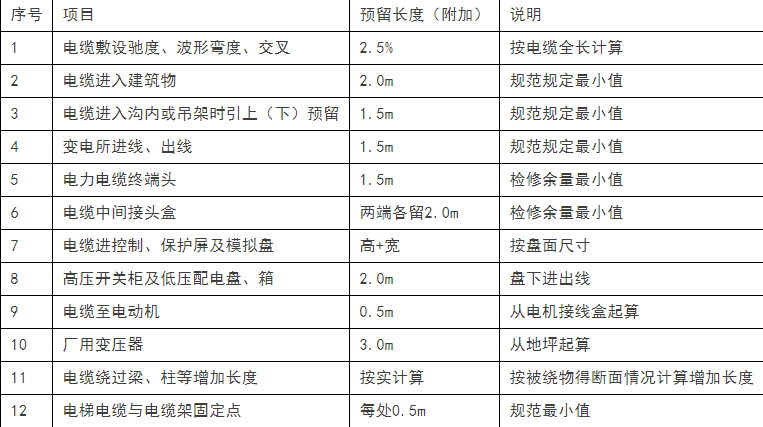

19.电缆预留长度表:


电缆工程量=施工图用量+附加及预留长度,整体再*1.025

20.电缆中间头按250m一个

21.油浸电力变压器安装项目同样适用于自隅式变压器、带负荷调压变压器的安装。电炉变压器按同容量电力变压器项目*2.0,整流变压器按同容量电力变压器*1.6

22.变压器器身检查:4000KVA以下是按吊芯检查考虑,以上是按吊钟罩考虑,如果4000KVA以上的变压器需吊芯检查时,机械台班*2.0

23.干式变压器如带有保护罩,人工和机械*1.2

24.独立避雷针的加工执行一般铁构件制作项目或按成品计算

25.防雷均压环安装项目是按利用建筑物圈梁内主筋作为防雷接地连接线考虑的。如果采用单独扁钢或圆钢明敷座均压环时,可执行户内接地母线敷设项目

26.利用建筑物主筋作接地引下线项目是按锥螺纹绑扎焊接考虑的,如主筋采用对焊方式,项目乘以系数0.5

27.接地极制作安装以根为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算

28.接地母线、避雷线敷设以10m为计量单位,其长度按施工图水平和垂直规定长度另加3.9%的附加长度计算。
