一、施工方案的制订概述

施工方案的制订是一个综合的、全面的分析和对比决策的过程,既要考虑施工的技术措施,又必须考虑相应的施工组织措施。

  正确选择施工方法和施工机械是制订施工方案的关键。单位工程各个分部分项工程均可采用各种不同的施工方法和施工机械进行施工,而每一种施工方法和施工机械又都有其优缺点。因此,我们必须从先进、经济、合理的角度出发,选择施工方法和施工机械,以达到提高工程质量、降低工程成本、提高劳动生产率和加快工程进度的预期效果。在单位工程施工中,施工方法和施工机械的选择主要应根据工程建筑结构特点、质量要求、工期长短、资源供应条件、现场施工条件、施工单位的技术装备水平和管理水平等因素综合考虑。

1.1施工方法的选择

主要的施工方法是指单位工程中主要分部分项工程或专项工程的施工手段和工艺,属于施工方案的技术方面的内容。

  1.施工方法的主要内容

  拟订主要的操作过程和方法,包括施工机械的选择、提出质量要求和达到质量要求的技术措施、制订切实可行的安全施工措施等。

  2.确定施工方法的重点

  确定施工方法应从单位工程施工全局出发,着重考虑影响整个工程施工的主要分部分项工程的施工方法。而对于一般的、常见的、工人熟悉的、工程量小的以及对施工全局和工期无多大影响的分部分项工程,只要提出若干注意事项和要求就可以了,不必详细拟订施工方法。对于下列一些项目的施工方法则应详细、具体拟订。

  (1)工程量大,在单位工程中占重要地位,对工程质量起关键作用的分部分项工程。

  (2)施工技术复杂、施工难度大或采用新技术、新工艺、新材料、新结构的分部分项工程。

  (3)施工人员不太熟悉的特殊结构,专业性很强、技术要求很高的工程。

  3.确定施工方法应遵循的原则

  (1)要反映主要分部分项工程或专项工程拟采用的施工手段和工艺,具体反映施工中的工艺方法、工艺流程、操作要点和工艺标准以及对机具的选择与质量检验等内容。

(2)施工方法的确定应体现先进性、经济性和适用性。

  (3)在编写深度方面,要对每个分项工程的施工方法进行宏观的描述,要体现宏观指导性、原则性,其内容应表达清楚,决策要简练。

  4.确定主要施工方法要点

  单位工程施工的主要施工方法不但包括各主要分部分项工程施工方法的内容(如土方工程、基础、砌体、模板、钢筋、混凝土、结构安装、装饰、垂直运输和设备安装等),还包括测量放线、脚手架和季节性施工等专项施工方法。

技术提示

施工方法的确定应具有针对性,在确定某个分部分项工程或专项工程的施工方法时,应结合本分部分项工程或专项工程的情况来制订。如模板工程应结合模板分项工程的特点来确定模板的选型、制作和安装方法,不能仅仅按施工规范谈安装要求。

  (1)测量放线。


  (2)土石方工程。


  (3)基础工程。


  (4)钢筋混凝土工程。


  (5)砌体工程。

①砌体的组砌方法和质量要求,皮数杆的控制要求,施工段和劳动力组合形式等。

②砌体与钢筋混凝土构造柱、梁、圈梁、楼板、阳台、楼梯等构件的连接要求。

③配筋砌体工程的施工要求。

④砌筑砂浆的配合比计算,原材料要求及拌制和使用时的要求。

  (6)结构安装工程。

①选择吊装机械的类型和数量。需根据建筑物外形尺寸,所吊装构件外形尺寸、位置、重量、起重高度,工程量和工期,现场条件,吊装工地拥挤的程度与吊装机械通向建筑工地的可能性,工地上可能获得吊装机械的类型等条件来确定。

②确定吊装方法。安排吊装顺序、机械位置和行驶路线以及构件拼装办法及场地。

③有些跨度大的建筑物的构件吊装,应认真制订吊装工艺,设定构件吊点位置,确定吊索的长短及夹角大小、起吊和扶正时的临时稳固措施、垂直度测量方法等。

④构件运输、装卸、堆放办法以及所需的机具设备型号、数量和对运输道路的要求。

⑤吊装工程准备工作内容,起重机行走路线压实加固;各种吊具临时加固,电焊机等要求以及吊装有关技术措施。

  (7)屋面工程。


  (8)外墙保温工程。


  (9)装饰工程。

①明确装饰工程进入现场施工的时间、施工顺序和成品保护等具体要求,结构、装修、安装穿插施工,缩短工期。

②较高级的室内装修应先做样板间,通过设计、业主、监理等单位联合认定后,再全面开展工作。

③对于民用建筑需提出室内装饰环境污染控制办法。

④室外装修工程应明确脚手架设置,饰面材料应有防止渗水、防止坠落及金属材料防锈蚀的措施。

⑤确定分项工程的施工方法和要求,提出所需的机具设备的型号、数量。

⑥提出各种装饰装修材料的品种、规格、外观、尺寸、质量等要求。

⑦确定装修材料逐层配套堆放的数量和平面位置,提出材料储存要求。

⑧保证装饰工程施工防火安全的方法。

  (10)脚手架工程。

①明确内外脚手架的用料、搭设、使用、拆除方法及安全措施,外墙脚手架大多从地面开始搭设,根据土质情况,应有防止脚手架不均匀下沉的措施。

②应明确特殊部位脚手架的搭设方案。如:施工现场的主要出入口处,脚手架应留有较大空间,便于行人或车辆进出,空间两边和上边均应用双杆处理,并局部设置剪刀撑,加强与主体结构的拉接固定。

③室内施工脚手架宜采用轻型的工具式脚手架,装拆方便省工,成本低。较高、跨度较大的厂房屋顶的顶棚喷刷工程宜采用移动式脚手架,省工又不影响其他工程。

④脚手架工程还需确定安全网挂设方法、四口五临边防护方案。

  (11)现场水平垂直运输设施。

  ①确定垂直运输量,有标准层的需确定标准层运输量。

  ②选择垂直运输方式及其机械型号、数量、布置、安全装置、服务范围、穿插班次,明确垂直运输设施使用中的注意事项。

  ③选择水平运输方式及其设备型号、数量。

  ④确定地面和楼面上水平运输的行驶路线。

  (12)特殊项目。

  特殊项目是指采用新技术、新材料、新结构的项目;大跨度空间结构、水下结构、基础、大体积混凝土施工、大型玻璃幕墙、软土地基等项目。

  ①选择施工方法,阐明施工技术关键所在(当难于用文字说清楚时,可配合图表进行描述)。

  ②拟订质量、安全措施。

  (13)季节性施工。

  当工程施工跨越冬期或雨期时,就必须制订冬期施工措施或雨期施工措施。施工措施应根据工程部位及施工内容和施工条件的不同进行制订。

  ①冬(雨)期施工部位。说明冬(雨)期施工的具体项目和所在的部位。

  ②冬期施工措施。根据工程所在地的冬季气温、降雪量不同,工程部分及施工内容不同,施工单位的条件不同,制订不同的冬期施工措施。

  ③雨期施工措施。根据工程所在地的雨量、雨期及工程的特点(如深基础、大土方量、施工设备、工程部位)制订雨期施工措施。

  有关季节性施工的内容应在季节性专项施工方案中细化。

1.2施工机械的选择

施工机械对施工工艺、施工方法有直接的影响,施工机械化是现代化大生产的显著标志,对加快建设速度、提高工程质量、保证施工安全、节约工程成本起着至关重要的作用。因此,选择施工机械成为确定施工方案的一个主要内容。

  1.大型机械设备选择原则

  大型机械一般是指主导工程的施工机械,如土方机械、水平与垂直运输机械及其他大型机械等。

  机械化施工是施工方法选择的中心环节,施工方法和施工机械的选择是紧密相连的,一定的方法配备一定的机械,在选择施工方法时应当协调一致。大型机械设备的选择主要是选择施工机械的型号和确定其数量,在选择其型号时要符合以下原则:


  2.大型机械设备选择应考虑的因素

  (1)选择施工机械应首先根据工程特点,选择适宜主导工程的施工机械。

  (2)在同一建筑工地上的施工机械的种类和型号尽可能少些。

  (3)在选用施工机械时,尽可能选用施工单位现有的机械,以减少资金的投入,充分发挥现有机械的效率。若施工单位现有机械不能满足工程需要,则可考虑租赁或购买。

  (4)对于高层建筑或结构复杂的建筑物(构筑物),其主体结构施工的垂直运输机械最佳方案往往是多种

机械的组合。例如,塔式起重机和施工电梯;塔式起重机、施工电梯和混凝土泵;塔式起重机、施工电梯和井架;井架、快速提升机和施工电梯等。

3.大型机械设备选择

  根据工程特点,按施工阶段正确选择最适宜的主导工程的大型施工机械设备,各种机械型号、数量确定之后,列出设备的规格、型号、主要技术参数及数量,可汇总查表,见表3.1。


技术提示

辅助机械或运输工具要与主导机械的生产能力相协调,以充分发挥施工机械的利用率。如土方工程在采用汽车运土时,汽车的载重量应为挖土机斗容量的整数倍,汽车的数量应保证挖土机连续工作。

二、基础工程施工方案

2.1施工顺序的确定

基础工程施工是指室内地坪(±0.000)以下所有工程的施工。基础的类型有很多,基础的类型不同,施工顺序也不一样。下面分别以混凝土基础和桩基础为例分析施工顺序。

  1.混凝土基础

  混凝土基础的类型较多,有柱下独立基础、墙下(柱下)钢筋混凝土条形基础、杯口基础、筏板基础、箱形基础等,但其施工顺序基本相同。

  钢筋混凝土基础的施工顺序为:基坑(槽)挖土→垫层施工→绑扎基础钢筋→基础支模板→浇筑混凝土→养护→拆模→回填土。如果开挖深度较大,地下水位较高,则在挖土前应进行土壁支护和施工降水等工作。

  箱形基础工程的施工顺序为:支护结构施工→土方开挖→垫层施工→地下室底板施工→地下室柱、墙施工及做防水→地下室顶板施工→回填土。

  2.桩基础

  桩基础类型不同,施工顺序也不一样。通常按施工工艺将桩基础分为预制桩和灌注桩两种。

  预制桩的施工顺序为:桩的制作→弹线定桩位→打桩→接桩→截桩→桩承台和承台梁施工。

  灌注桩的施工顺序为:弹线定桩位→成孔→验孔→吊放钢筋笼→浇筑混凝土→桩承台和承台梁施工。

  如果采用人工挖孔桩,还要进行护壁的施工,护壁与成孔挖土交替进行。


2.2施工方法及施工机械

1.土石方工程

  土石方工程包括土石方的开挖、运输、填筑、平整和压实等主要施工过程,以及排水、降水和土壁支撑等准备工作和辅助工作。

  (1)土石方开挖方法。

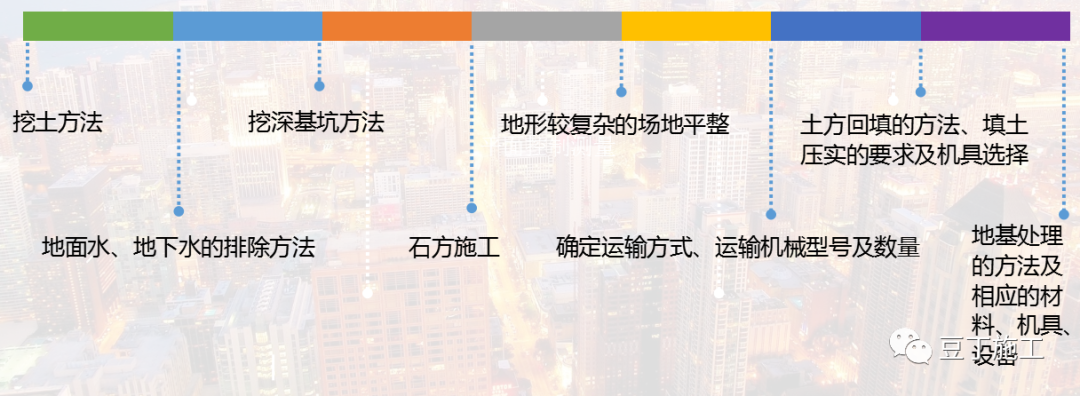

  (2)土方施工机械的选择。土方施工机械选择的内容包括:确定土方施工机械型号、数量和行走路线,以充分利用机械能力,达到最高的机械效率。

  土方施工中常用的土方施工机械有:推土机、铲运机和单斗挖土机。单斗挖土机是土方工程施工中最常用的一种挖土机械,按其工作装置不同,又分为正铲、反铲、拉铲和抓铲挖土机。

  (3)确定土壁放坡开挖的边坡坡度或土壁支护方案。为了防止塌方(滑坡),保证施工安全,在基坑(槽)开挖深度超过一定限度时,土壁放坡开挖,或者加设临时支撑以保证土壁的稳定。

  当土质较好或开挖深度不是很深时,可以选择放坡开挖;当土质较差或开挖深度大时,或受场地条件的限制不能选择放坡开挖时,可以采用土壁支护,进行支护的计算,确定支护形式、材料及其施工方法,必要时绘制支护施工图。

  (4)地下水、地表水的处理方法及有关配套设备。选择排除地表水和降低地下水位的方法,确定排水沟、集水井或井点的类型、数量和布置(平面布置和高程布置),确定施工降、排水所需设备。

  地面水的排除通常采用设置排水沟、截水沟或修筑土堤等设施来进行。

  降低地下水位的方法有集水坑降水法和井点降水法两种。集水坑降水法一般宜用于降水深度较小且地层为粗粒土层或黏性土时;井点降水法一般宜用于降水深度较大,或土层为细砂和粉砂,或是软土地区时。

  (5)回填压实的方法。基础验收合格后,应及时回填。回填土要在基础两侧同时进行,并分层夯实。

  (6)确定土石方平衡调配方案。根据实际工程规模和施工期限,确定调配的运输机械的类型和数量,选择最经济合理调配方案。

  2.基础工程

  (1)混凝土基础。

①混凝土基础的施工方案有以下三种。


②工业厂房基础与设备基础的施工方案。

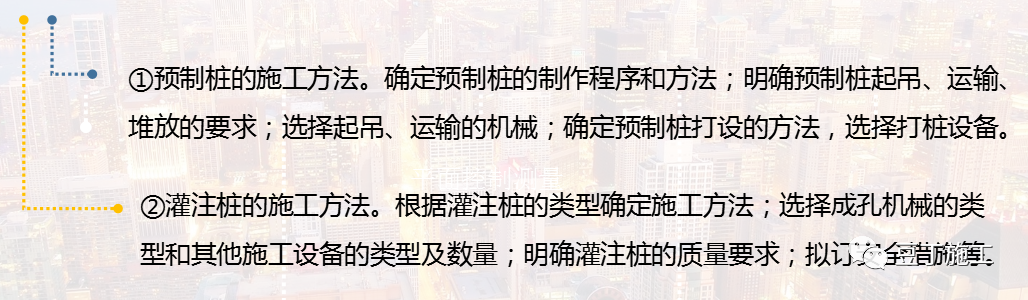

(2)桩基础。桩基础类型不同,施工方法也不一样。


灌注桩按成孔方法可分为:泥浆护壁灌注桩、干作业成孔灌注桩、沉管灌注桩、人工挖孔灌注桩和爆扩灌注桩等。

2.3流水施工组织

1.基础工程流水施工组织的步骤


2.钢筋混凝土基础的流水施工组织

按照划分施工过程的原则,钢筋混凝土基础可划分为挖土、垫层、支模板、绑扎钢筋、浇混凝土并养护、回填土等六个施工过程;也可将支模板、绑扎钢筋、浇混凝土并养护合并为一个施工过程,即为挖土、垫层、做基础、回填土四个施工过程,分段组织流水施工,可绘制横道图和网络图。

三、主体工程施工方案

3.1施工顺序的确定

主体结构工程的施工顺序与结构体系、施工方法有极密切的关系,应视工程具体情况合理选择。主体结构工程常用的结构体系如:砖混结构、框架结构、剪力墙结构、装配式工业厂房及装配式大板结构等。

1.砖混结构

  砖混结构主体的楼板可预制也可现浇,楼梯一般都现浇。

  若楼板为预制构件时,砖混结构主体工程的施工顺序为:搭脚手架→砌墙→安装门窗框→安装门窗过梁→现浇圈梁和构造柱→现浇楼梯→安装楼板→浇板缝→现浇雨篷及阳台等。

  当楼板现浇时,其主体工程的施工顺序为:搭脚手架→构造柱绑扎钢筋→墙体砌筑→安装门窗过梁→支构造柱模板→浇构造柱混凝土→安装梁、板、楼梯模板→绑扎梁、板、楼梯钢筋→浇梁、板、楼梯混凝土→现浇雨篷及阳台等。

2.框架结构

  框架结构的施工方案会影响其主体工程的施工顺序。

  (1)当楼层不高或工程量不大时,柱、梁、板可一次整体浇筑,柱与梁、板间不留施工缝。柱浇筑后,须停顿1~1.5h,待混凝土初步沉实后,再浇筑其上的梁、板,以免因柱混凝土下沉在梁、柱接头处形成裂缝。

  梁柱板整体现浇时,框架结构主体的施工顺序一般为:绑扎柱钢筋→支柱、梁、板模板→绑扎梁、板钢筋→浇柱、梁、板混凝土→养护→拆模。

  (2)当楼层较高或工程量较大时,柱与梁、板间分两次浇筑,柱与梁、板间施工缝留在梁底。待柱混凝土强度达到12N/mm2以上后,再浇筑梁和板。

  先浇柱后浇梁、板时,框架结构主体的施工顺序一般为:绑扎柱钢筋→支柱、梁、板模板→浇柱混凝土→绑扎梁、板钢筋→浇梁、板混凝土→养护→拆模。

3.剪力墙结构

  主体结构为现浇钢筋混凝土剪力墙,可采用大模板或滑模工艺。

  现浇钢筋混凝土剪力墙结构采用大模板工艺,分段组织流水施工,施工速度快,结构整体性、抗震性好。其标准层的施工顺序一般为:弹线→绑扎墙体钢筋→支墙模板→浇筑墙身混凝土→养护→拆墙模板→支楼板模板→绑扎楼板钢筋→浇筑楼板混凝土。随着楼层施工,电梯井、楼梯等部位也逐层插入施工。

4.装配式工业厂房

  装配式工业厂房的构件都是预制构件,通常采用工厂预制和工地预制相结合的方法进行。

  (1)预制阶段的施工顺序。现场预制钢筋混凝土柱的施工顺序为:场地平整夯实→支模板→绑扎钢筋→安放预埋件→浇筑混凝土→养护→拆模。

  现场预制预应力屋架的施工顺序为:场地平整夯实→支模板→绑扎钢筋→安装预埋件→预留孔道→浇筑混凝土→养护→拆模→预应力筋张拉→锚固和灌浆。

  (2)结构安装阶段的施工顺序。装配式工业厂房的结构安装是整个厂房施工的主导施工过程,其他施工过程应配合安装顺序。结构安装阶段的施工顺序为:安装柱子→安装柱间支撑→安基础梁→连系梁→吊车梁→屋架、天窗架和屋面板等。每个构件的安装工艺顺序为:绑扎→起吊→就位→临时固定→校正→最后固定。

5.装配式大板结构

  装配式大板标准层施工顺序一般为:抄平放线→墙板安装→墙板顶部找平→楼板安装→异形构件安装→板缝灌混凝土→转入下一层施工。

3.2施工方法及施工机械

1.测量控制工程

  (1)说明测量工作的总要求:测量工作应由专人操作,操作人员必须按照操作程序、操作规程进行,经常进行仪器、测量设备的检查验证,配合好各工序的穿插和检查工作。

  (2)工程轴线的控制和引测:说明实测前的准备工作和建筑物平面位置的测设方法,各层轴线的定位、放线方法及轴线控制方法。

  (3)标高的控制和引测:说明实测前的准备工作,标高的控制和引测方法。

  (4)垂直度控制:说明建筑物垂直控制方法,并说明确保控制质量的措施。

  (5)沉降观测:可根据设计要求,说明沉降观测的方法、步骤和要求。

2.脚手架工程

  脚手架应在基础回填土之后,配合主体工程搭设,在室外装饰之后、散水施工前拆除。


3.砌筑工程

  (1)明确砌筑质量和要求。砌体一般要求灰缝横平竖直,砂浆饱满,厚薄均匀,上下错缝,内外搭接,接槎牢固,墙面垂直。

  (2)明确砌筑工程施工中的流水分段和劳动组合形式。

  (3)确定墙体的组砌形式和方法。普通砖墙的砌筑形式主要有:一顺一丁、三顺一丁、两平一侧、梅花丁和全顺式。普通砖墙的砌筑方法主要有:“三一”砌砖法、挤浆法、刮浆法和满口灰法。

  (4)确定砌筑工程施工方法。

  ①砖墙的砌筑方法一般有抄平放线、摆砖、立皮数杆、盘角、挂线、砌筑和勾缝清理等工序。

  ②砌块的砌筑方法。在施工之前,应确定大规格砌块砌筑的方法和质量要求;选择砌筑形式;确定皮数杆的数量和位置;明确弹线及皮数杆的控制方法和要求;绘制砌块排列图;选择专门设备吊装砌块。

  砌块安装的主要工序为:铺灰、吊砌块就位、校正、灌缝和镶砖。砌块墙在砌筑吊装前,应先画出砌块排列图。砌块排列图是根据建筑施工图上门窗大小、层高尺寸、砌块错缝、搭接的构造要求和灰缝大小,把各种规格的砌块排列出来。需要镶砖的地方,在排列图上要画出,镶砖应尽可能对称分散。砌块排列,主要是以立面图表示,每片墙绘制一张排列图。

  ③砖柱的砌筑方法。矩形砖柱的砌筑方法,应使柱面上下皮砖的竖缝至少错开1/4砖长,柱心无通缝,少砍砖并尽量利用1/4砖。不得采用先砌四周后填心的包心砌法。包心柱从外观看来,好像没有通缝,但其中间部分有通天缝,整体性差,不允许采用。

  ④砖垛的砌筑方法。砖垛的砌法,要根据墙厚不同及垛的大小而定,无论哪种砌法都应使垛与墙身逐皮搭接,切不可分离砌筑,搭接长度至少为1/4砖长。根据错缝需要可加砌3/4砖或半砖。当砌完一个施工层后,应进行墙面、柱面的勾缝和清理,以及落地灰的清理。

  (5)确定施工缝留设位置和技术要求。

  施工段的分段位置应设在伸缩缝、沉降缝、防震缝或门窗洞口处。

  (6)确定砌筑工程质量检查方法。

4.钢筋混凝土工程

  现浇钢筋混凝土工程由模板、钢筋、混凝土三个工种相互配合进行。

  (1)模板工程。根据工程结构形式、荷载大小、施工设备和材料供应等条件进行模板及其支架的设计,并确定支模方法、模板拆除顺序及安全措施,模板拆模时间和有关要求,对复杂工程需进行模板设计和绘制模板放样图。

①木模板施工;②钢模板施工;③模板拆除。


(2)钢筋工程。

①钢筋加工。

②钢筋的连接。

③钢筋的绑扎和安装。

④钢筋保护层施工。

(3)混凝土工程。

①混凝土的搅拌。

②混凝土的运输。

③混凝土的浇筑。

④混凝土的振捣。

⑤混凝土的养护。

(4)预应力混凝土的施工方法、控制应力和张拉设备。

5.结构安装工程

  根据起重量、起重高度、起重半径,选择起重机械,确定结构安装方法,拟订安装顺序,起重机开行路线及停机位置;构件平面布置设计,工厂预制构件的运输、装卸、堆放方法;现场预制构件的就位、堆放的方法,吊装前的准备工作,主要工程量和吊装进度的确定。

  (1)确定起重机类型、型号和数量。

  (2)确定结构构件安装方法。

  (3)构件制作平面布置、拼装场地、机械开行路线。

  (4)确定构件运输、装卸、堆放和所需机具设备型号、数量和运输道路要求。

6.围护工程

  围护工程阶段的施工包括搭脚手架、内外墙体砌筑、安装门窗框等。在主体工程结束后,或完成一部分区段后即可开始内外墙砌筑工程的分段施工。此时,不同的分项工程之间可组织立体交叉、平行流水施工。内隔墙的砌筑则应根据内隔墙的基础形式而定,有的需在地面工程完成后进行,有的则可以在地面工程之前与外墙同时进行。

7.现场垂直和水平运输

  确定垂直运输量,选择垂直运输和水平运输方式,运输设备的型号和数量,配套使用的专用器具设备。确定地面和楼面水平运输的行驶路线,确定垂直运输机械的停机位置。综合安排各种垂直运输设施的工作任务和服务范围。

  常用的垂直运输设施有塔式起重机、井架、龙门架、建筑施工电梯等。

3.3流水施工组织

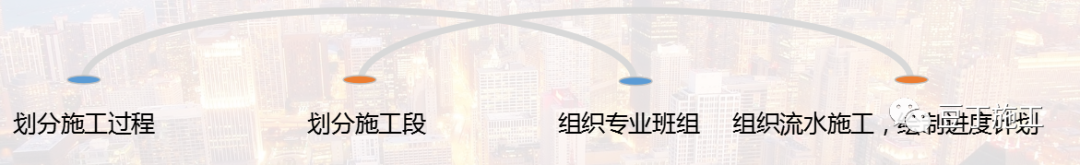

1.主体工程流水施工组织的步骤


2.砖混结构的流水施工组织

  砖混结构主体工程:砖混主体标准层划分砌砖墙;楼板施工两个施工过程。

  分段组织流水施工,绘制横道图和网络图。

3.框架结构主体工程的流水施工组织

  框架结构主体梁柱板一起浇注时,可划分为四个施工过程:绑扎柱钢筋、支柱梁板模板、绑扎梁板钢筋、浇筑混凝土。各施工过程均包含楼梯间部分的施工。

  框架结构主体标准层划分为绑扎柱钢筋、支柱梁板模板、绑扎梁板钢筋、浇筑混凝土四个施工过程,分段组织流水施工,绘制网络图。

四、屋面防水工程施工方案

4.1施工顺序的确定

屋面防水工程的施工顺序手工操作多、需要时间长,应在主体结构封顶后尽快完成,使室内装饰尽早进行。一般情况下,屋面工程可以和装饰工程搭接或平行施工。

屋面防水工程可分为柔性防水和刚性防水两种。防水工程施工工艺要求严格细致,一丝不苟,应避开雨期和冬期施工。

  1.柔性防水屋面的施工顺序

  南方温度较高,一般不做保温层,无保温层、架空层的柔性防水屋面的施工顺序一般为:结构基层处理→找平找坡→冷底子油结合层→铺卷材防水层→做保护层。

  北方温度较低,一般要做保温层,有保温层的柔性防水屋面的施工顺序一般为:结构基层处理→找平层→隔气层→铺保温层→找平找坡→冷底子油结合层→铺卷材防水层→做保护层。

  2.刚性防水屋面的施工顺序

  刚性防水屋面最常用细石混凝土屋面。细石混凝土防水屋面的施工顺序为:结构基层处理→隔离层→细石混凝土防水层→养护→嵌缝。

4.2施工方法及施工机械

  确定屋面材料的运输方式,屋面工程各分项工程的施工操作及质量要求;材料运输及储存方式,各分项工程的操作及质量要求,新材料的特殊工艺及质量要求,确定工艺流程和劳动组织进行流水施工。

  1.卷材防水屋面的施工方法

  卷材防水屋面又称为柔性防水屋面,是用胶结材料粘贴卷材进行防水。常用的卷材有沥青防水卷材、高聚物改性沥青防水卷材和合成高分子防水卷材等三大系列。

  卷材的铺贴方法有以下几种:

  (1)高聚物改性沥青卷材热熔法施工。

  (2)高聚物改性沥青卷材冷粘法施工。

  (3)高聚物改性沥青卷材自粘法施工。

  (4)合成高分子防水卷材施工。合成高分子防水卷材可用冷粘法、自粘法、热风焊接法施工。

  2.细石混凝土刚性防水屋面的施工方法

  刚性防水屋面最常用细石混凝土防水屋面,它由结构层、隔离层和细石混凝土防水层三层组成。

  刚性防水屋面的结构层宜为整体浇筑的钢筋混凝土结构。隔离层施工,在结构层与防水层之间设有一道隔离层,以便结构层与防水层的变形互不制约,从而减少防水层受到的拉应力,避免开裂。隔离层可用石灰黏土砂浆或纸筋灰、麻筋灰、卷材、塑料薄膜等起隔离作用的材料制成。

4.3流水施工组织

1.屋面防水工程流水施工组织的步骤

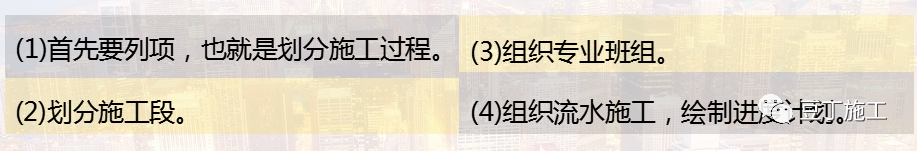

  (1)首先要列项,也就是划分施工过程;(2)划分施工段;(3)绘制进度计划:横道图、网络图。

  2.柔性防水屋面的施工组织

  (1)无保温层、架空层的柔性防水屋面一般划分为:找平找坡、铺卷材、做保护层三个施工过程。组织依次或流水施工。

  (2)有保温层的柔性防水屋面一般划分为:找平层、铺保温层、找平找坡、铺卷材、做保护层等五个施工过程。组织依次或流水施工。

  3.刚性防水屋面的施工组织

  刚性防水屋面划分为:细石混凝土防水层(含隔离层)、养护、嵌缝三个施工过程。

五、装饰装修工程施工方案

5.1施工顺序的确定

1.室内装饰与室外装饰之间的施工顺序

  室内外装饰工程的施工顺序通常有先内后外、先外后内、内外同时进行三种,具体确定哪种顺序,应视施工条件和气候条件而定。通常室外装饰应避开冬季或雨季。当室内为水磨石楼面时,为防止楼面施工时水的渗漏对外墙面的影响,应先完成水磨石的施工;如果为了加快脚手架周转或要赶在冬季或雨季到来之前完成外装修,则应采取先外后内的顺序。


2.内装饰的施工顺序和施工流向

  (1)施工流向。室内装饰工程一般有自上而下、自下而上、自中而下再自上而中三种施工流向。

  (2)内装饰整体施工顺序。内装饰工程施工顺序随装饰设计的不同而不同。例如:某框架结构主体室内装饰工程施工顺序为:结构基层处理→放线→做轻质隔墙→贴灰饼冲筋→立门窗框→各类管道水平支管安装→墙面抹灰→管道试压→墙面喷涂贴面→吊顶→地面清理→做地面、贴地砖→安门窗扇→安风口、灯具、洁具→调试→清理。

  (3)同一层内装饰的施工顺序。同一层的室内抹灰施工顺序有:楼地面→顶棚→墙面和顶棚→墙面→地面两种。

  3.外装饰的施工顺序和施工流向

  (1)外装饰的施工流向。室外装饰工程一般都采取自上而下施工流向,即从女儿墙开始,逐层向下进行。在由上往下每层所有分项工程(工序)全部完成后,即开始拆除该层的脚手架,拆除外脚手架后,填补脚手眼,待脚手眼灰浆干燥后再进行室内装饰。各层完工后,则可以进行勒脚、散水及台阶的施工。

  (2)外装饰整体施工顺序。外装饰工程施工顺序随装饰设计的不同而不同。例如:某框架结构主体室外装饰工程施工顺序为:结构基层处理→放线→贴灰饼冲筋→立门窗框→抹墙面底层抹灰→墙面中层找平抹灰→墙面喷涂贴面→清理→拆本层外脚手架→进行下一层施工。

  由于大模板墙面平整,只需在板面刮泥子,面层刷涂料。大模板不采用外脚手架,结构外装饰采用吊式脚手架(吊篮)。

5.2施工方法及施工机械

1.室内装饰施工方法和施工机具

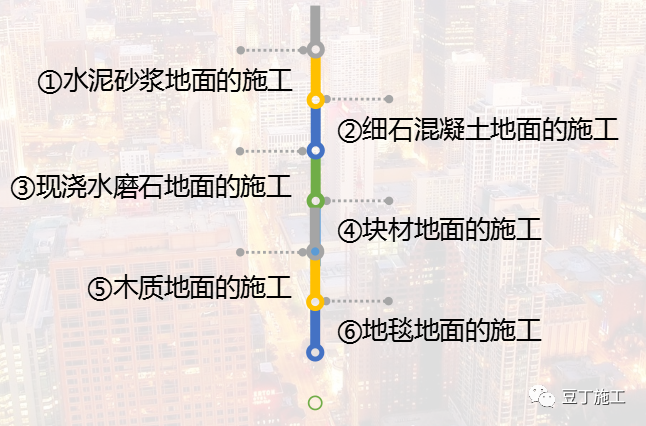

(1)楼地面工程。


(2)内墙装饰工程。

①抹灰类内墙饰面的施工。

②贴面类内墙饰面砖的施工。

③涂料类内墙饰面的施工。

④裱糊类内墙饰面的施工。

⑤大型饰面板的安装施工。

(3)顶棚装饰工程。

①吊顶工程施工工艺:弹线→固定吊筋→吊顶龙骨的安装→罩面板的安装。

②施工方法和施工机具的选择。

2.外装饰施工方法和施工机具

  外装饰施工方法与内装饰大致相同,不同的是外墙受温度影响较大,通常需设置分格缝,就多了分格条的施工过程。

5.3流水施工组织

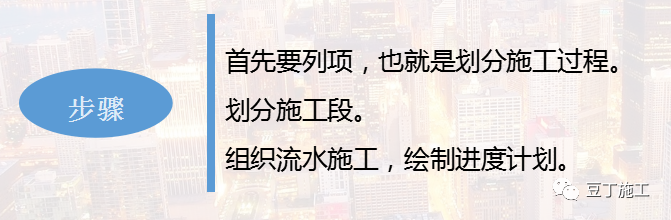

1.装饰工程流水施工组织的步骤


2.装饰工程的流水施工组织

  装饰工程平面上一般不分段,立面上分段,通常把一个结构楼层作为一个施工段。外装饰可划分为一个施工过程,采用自上而下的流向组织施工。内装饰一般划分为楼地面施工、天棚及内墙抹灰(内抹灰)、门窗扇的安装、涂料工程四个施工过程。可采用自上而下或自下而上的流向组织施工,绘制时按楼层排列。
