一、干挂石材做法

干挂石材节点施工工艺说明:

1.所有骨架钢材需热镀锌处理。

2.挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。

3.焊缝必须饱满牢固。

4.钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。

5.膨胀螺栓抗拔要求必须符合规范和设计要求。

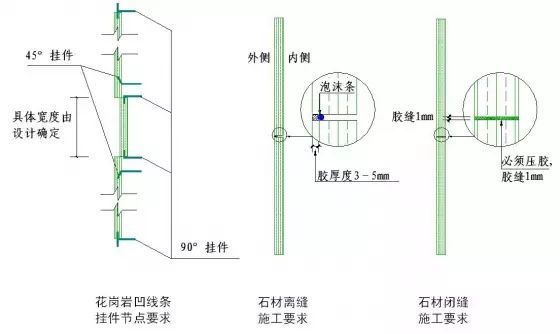

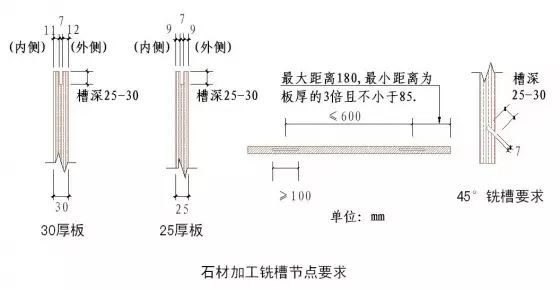

6.石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。

7.不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。

8.石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。

9.干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。

10.干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。

注:(1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边; (2)槽钢离开硬性地面20-30mm。

注:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。

说明:

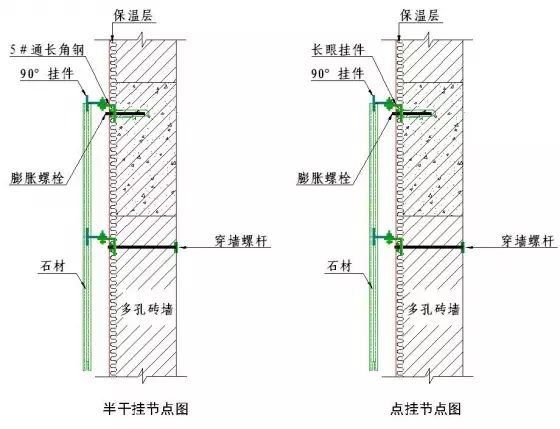

后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。

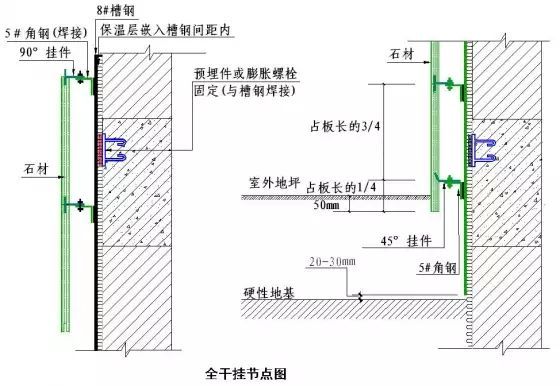

预埋槽式埋件方案图(一)

预埋槽式埋件方案图(二)

▌二、湿贴石材做法

湿贴灌浆花岗岩石材施工说明:

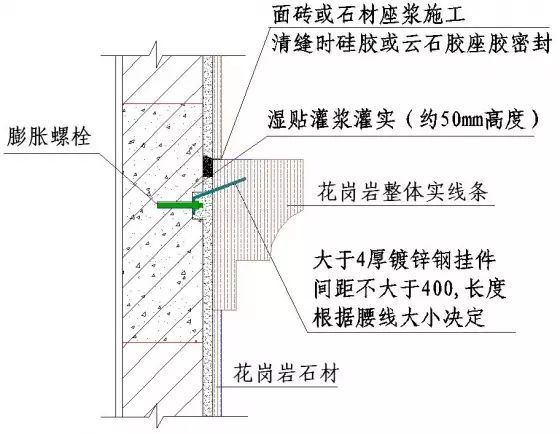

1.石材挂板用双股18#铜丝或钢丝钩与墙面固定,墙面用手提切割机从上而下或45度方向切槽缝,用钢钉插入缝内,单块石材板纵向长度大于300mm时不得少于两处挂点。

2.门窗洞及梁底朝天板应作铝片或扁铁侧面加固方案施工。

3.石材墙面设计要求打明胶时,板缝开三角槽缝或开小凹槽施工。

4.石材板内灌水泥砂浆前墙体浇水湿润,要求水泥砂浆配比不得低于 1:3,拌制完的砂浆以有较好的流动性为宜。

5.灌水泥砂浆时要求成45度方向灌实,所有腰线顶面板及压顶板严禁半干粉砂浆铺板,必须使用流动的水泥砂浆铺贴面板。

6.石材墙面打胶宽度由设计确定,胶缝宽窄一致,无毛边。

7.墙面需做外保温时,石材不宜用湿灌浆方案施工。

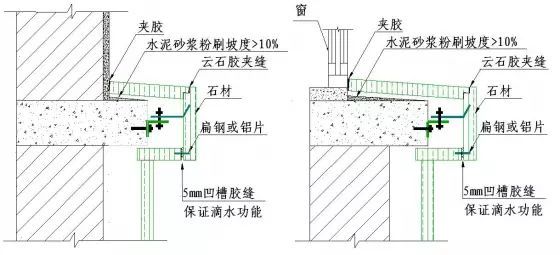

门窗洞及梁底朝天板铺贴加固节点

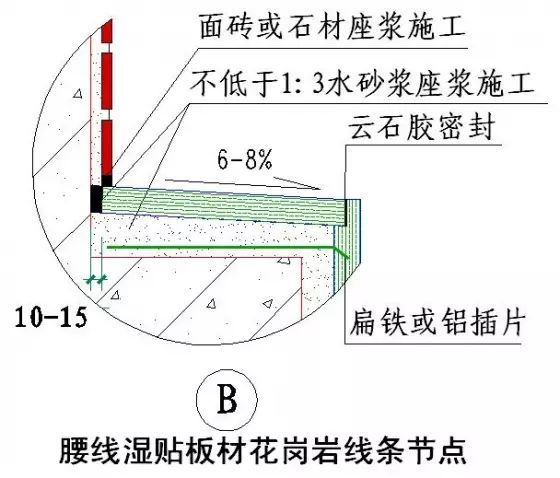

腰线湿贴整体花岗岩线条节点

注:

线脚压顶板与墙体之间预留10-15mm,施工时,压顶板从外向墙根方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌实,压顶板定位后,将挤出砂浆清理。

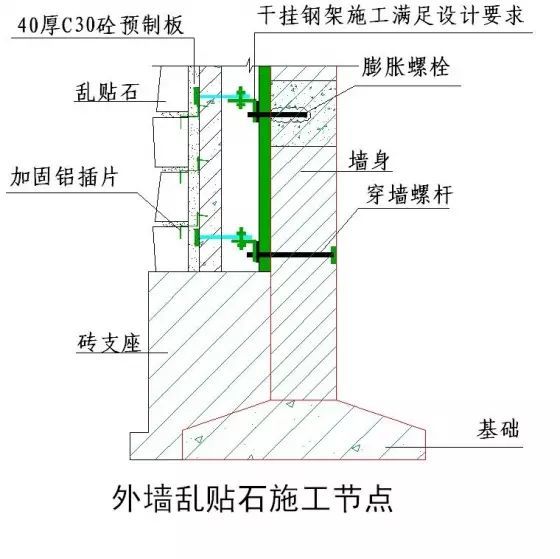

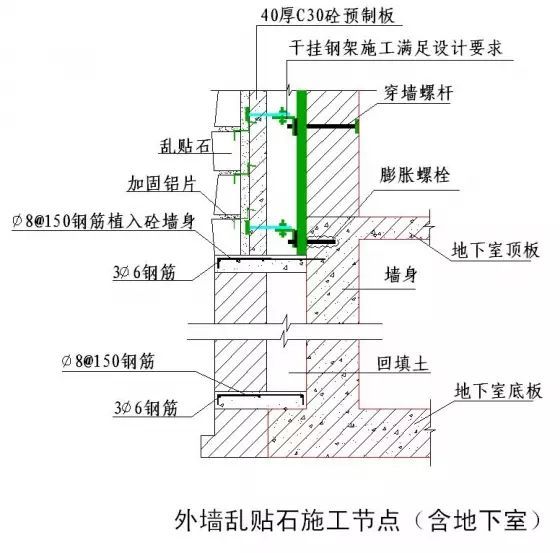

三、湿贴文化石、乱贴石做法

说明:

1.墙体为多孔砖砌体时,砌墙时预留φ6钢筋,如未作预留,应将钢筋惯穿至室内墙面锚接。

2.墙体为砼面时,可选用植筋方案施工。

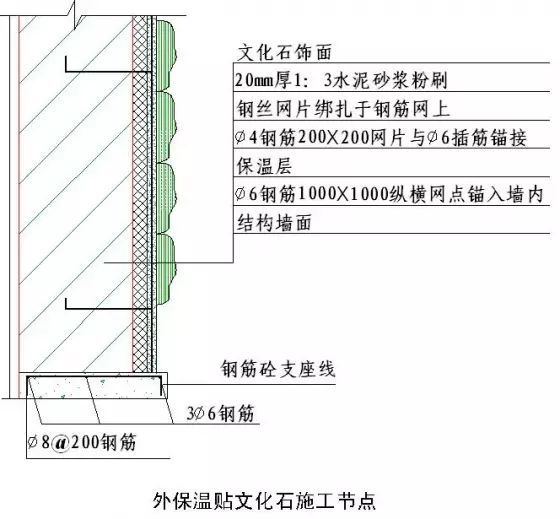

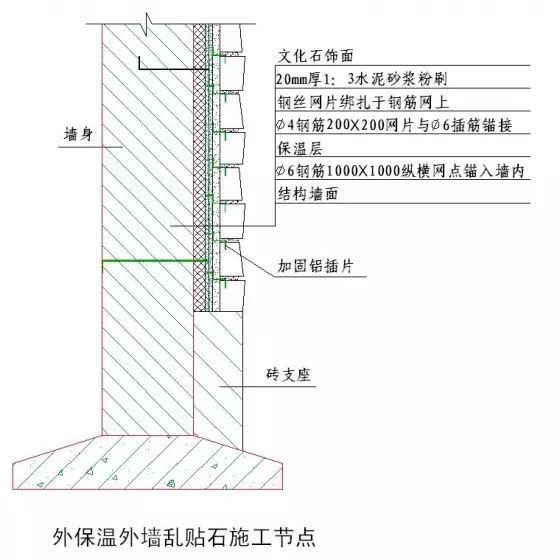

3.文化石饰面高度超过一层时,在二层圈梁部位增设一道钢筋砼支座线,如有饰面要求,可选用暗设方案施工。

四、门窗与腰线部位

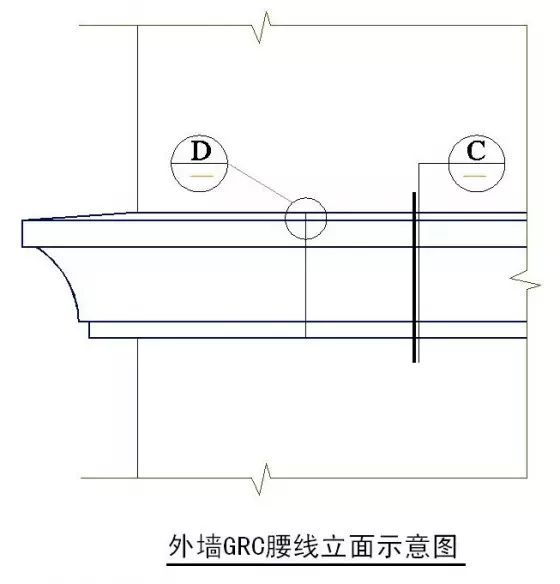

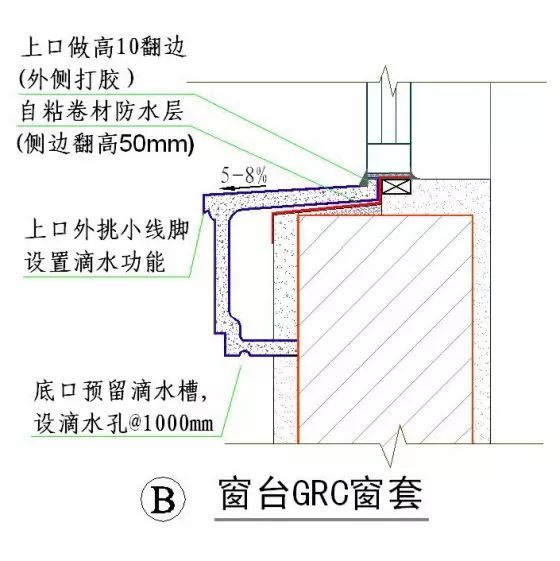

GRC装饰线改进方案说明:

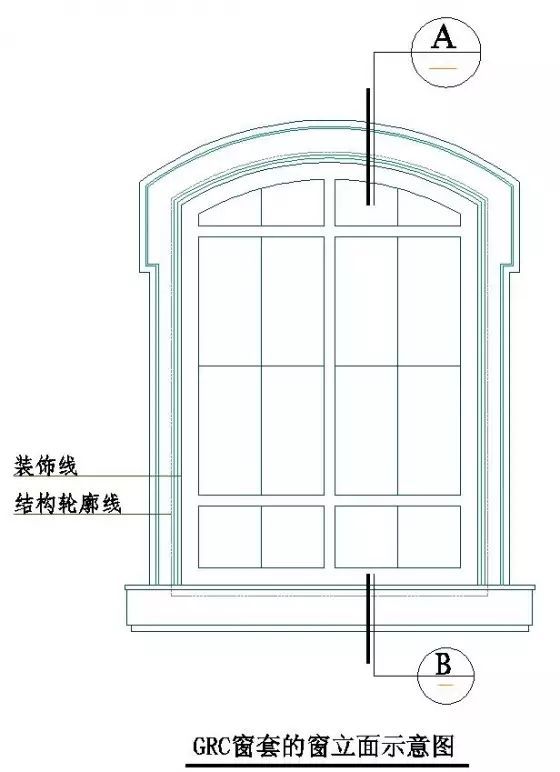

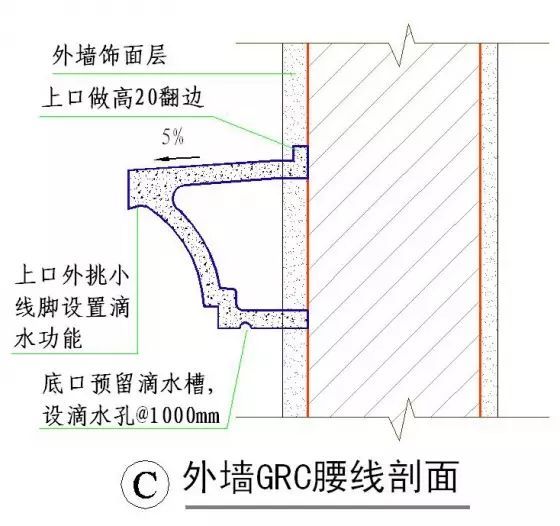

1.所有GRC装饰线必须保证上平面有坡度,下有滴水功能;

2.GRC拼接处保证不渗水;

3.所有GRC预埋固定铁件必须为热镀锌。

说明:

1.GRC压顶板制作时预制完成槽缝;

2.石材加工时切割槽缝;

3.安装时槽缝内填满柔性胶。

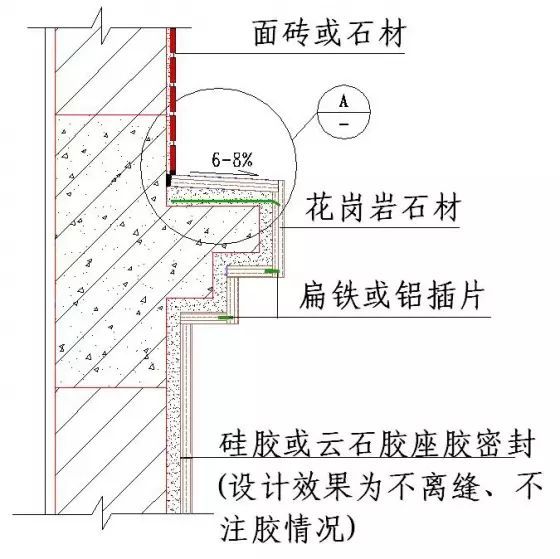

干挂石材窗防水节点

说明:

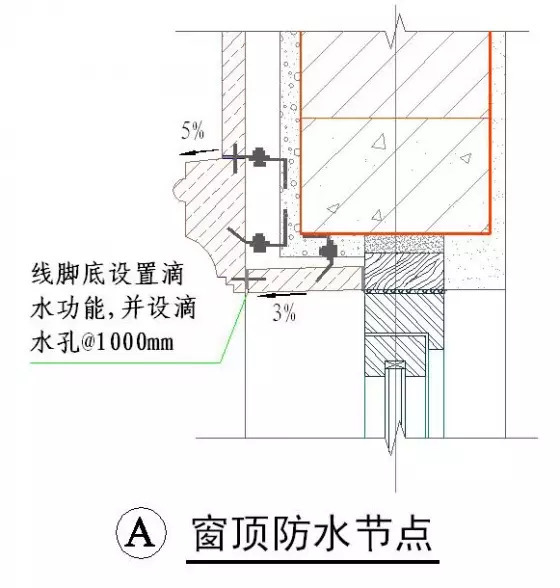

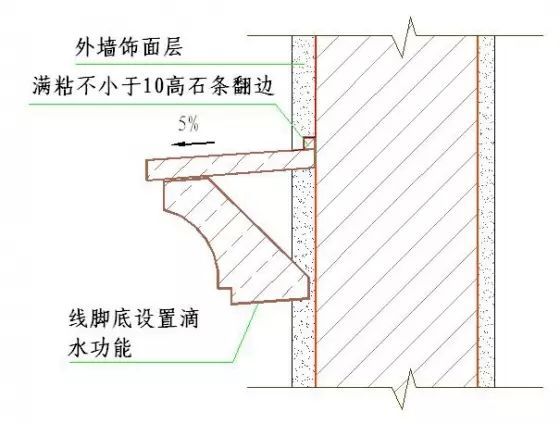

1.所有腰线必须保证上平面有坡度,下有滴水功能;

2.腰线拼接处保证不渗水。

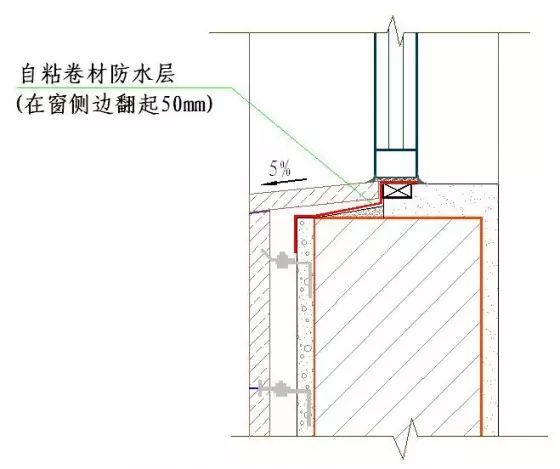

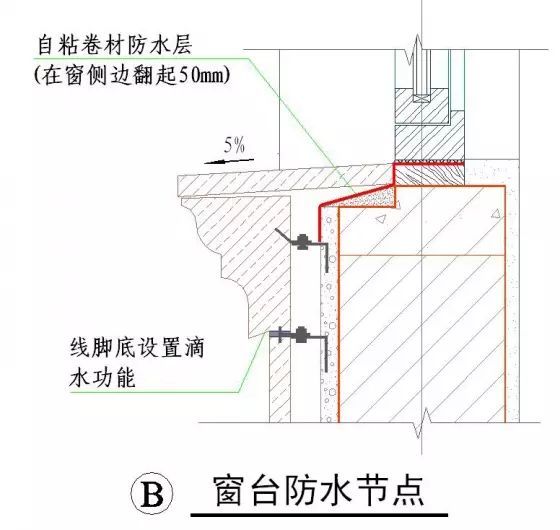

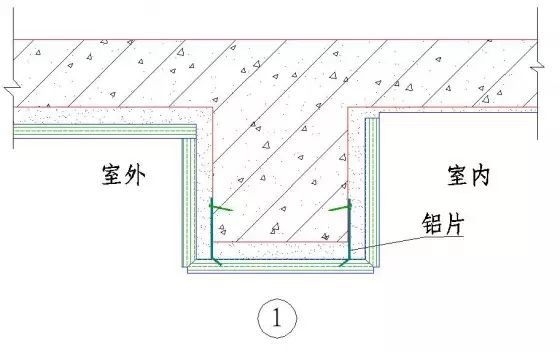

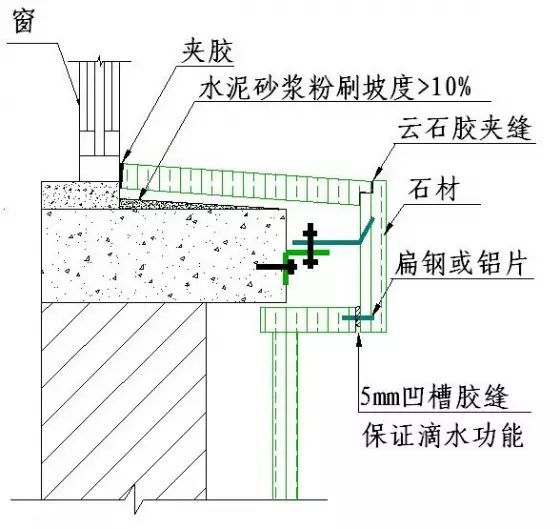

窗台防水节点(有附框)

窗台防水节点(无附框)

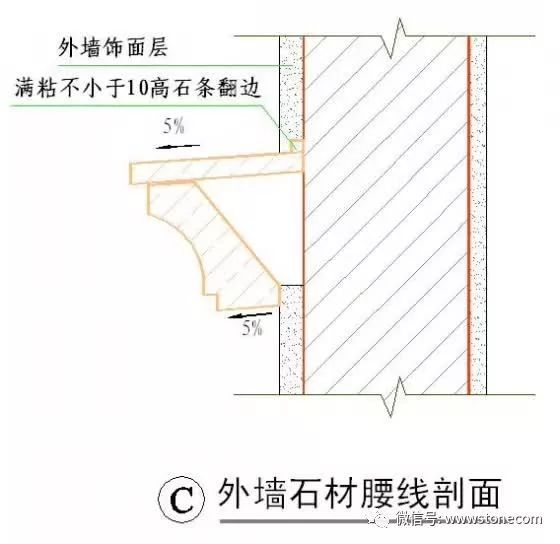

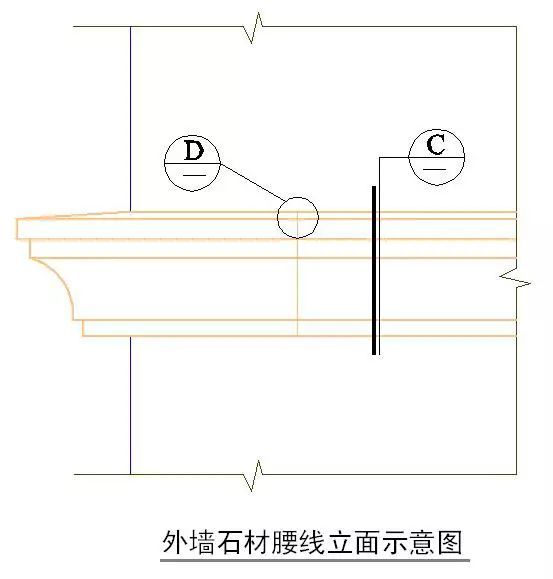

石材腰线施工节点

注:室外花岗岩窗台及线脚基层水泥砂浆粉刷坡度大于10%。

五、阳台露台部位

室外门安装及门槛石铺装及防水节点

说明:

外门框安装时,门框底口高出室内毛坯房交付地面30mm。

说明:

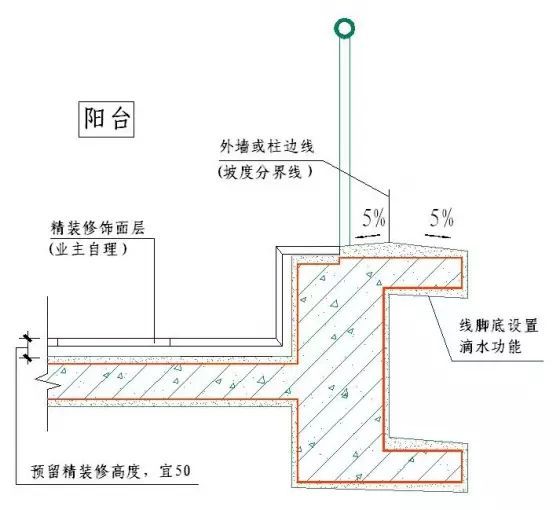

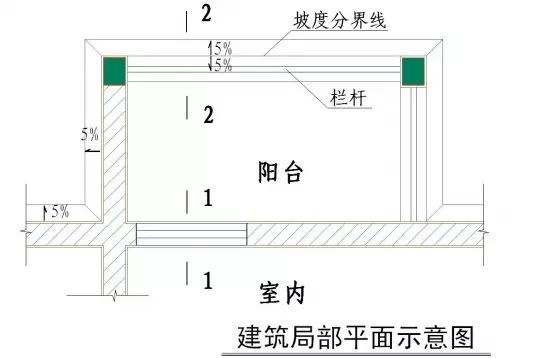

1.阳台上翻梁与外线条分别设内外排水坡;

2.在扶手栏杆内侧做企口,高差不小于20;

3.设置阳台栏杆高度时,要预留出精装修饰面高度,栏杆高度必须符合规范要求。

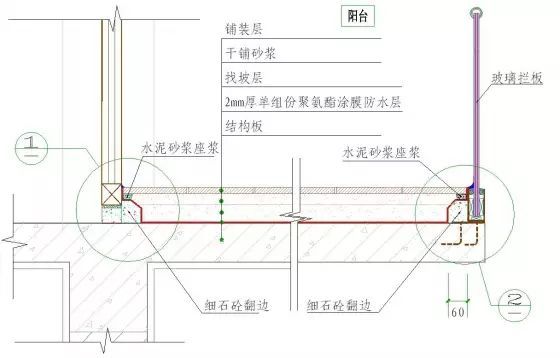

玻璃幕墙构造的阳台防水做法

玻璃幕墙构造的阳台防水做法节点

阳台墙踢脚防水处理节点
