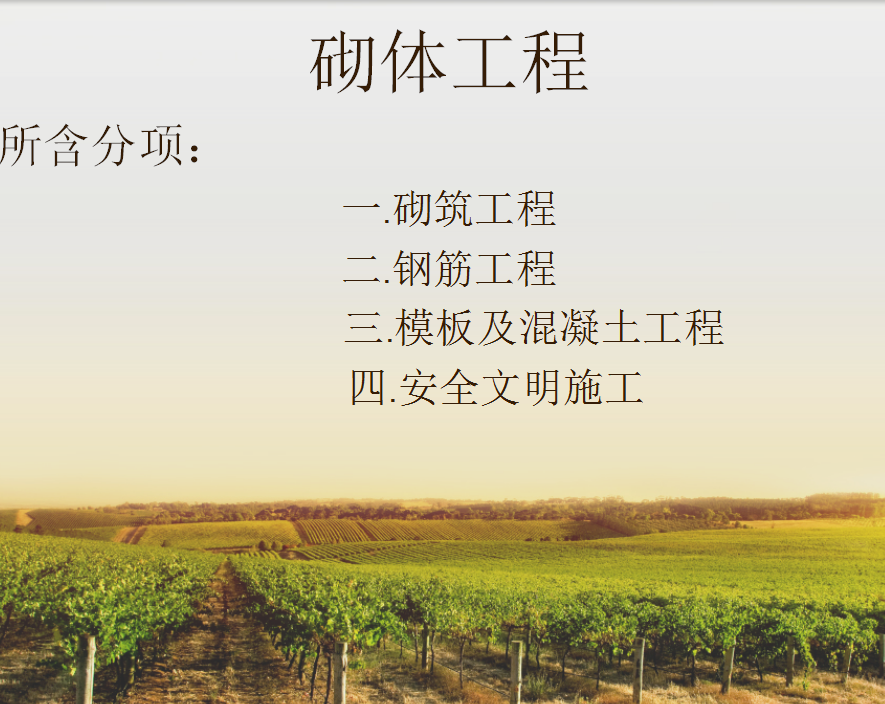

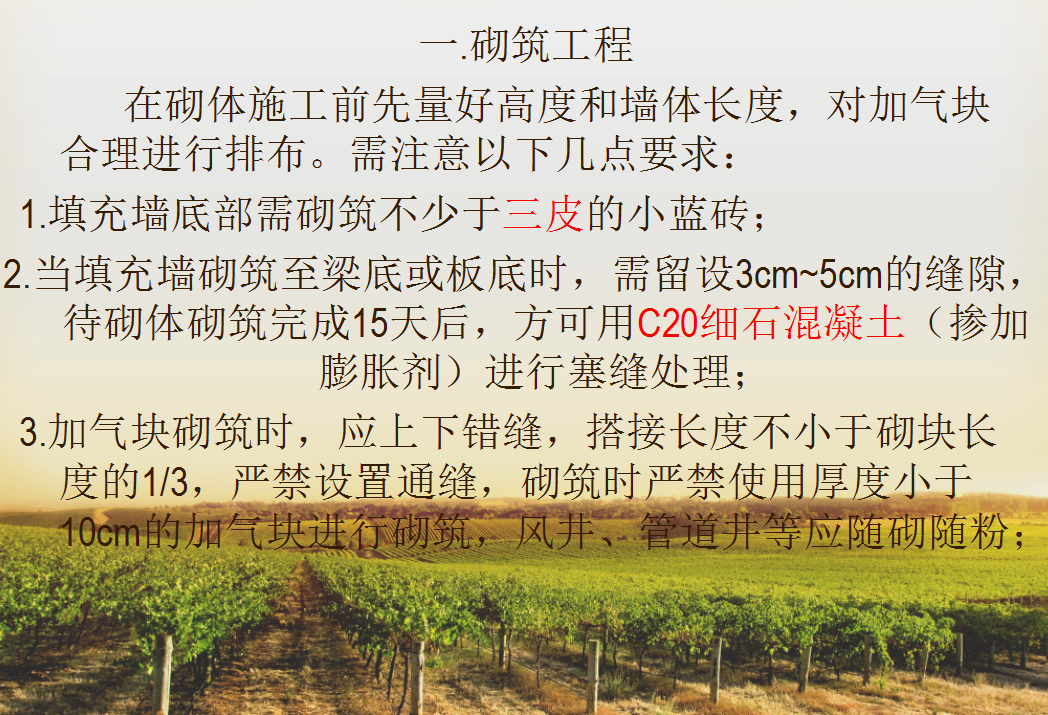

在砌体施工前先量好高度和墙体长度,对加气块合理进行排布。需注意以下几点要求:
1.填充墙底部需砌筑不少于三皮的小蓝砖;
2.当填充墙砌筑至梁底或板底时,需留设3cm~5cm的缝隙,待砌体砌筑完成15天后,方可用C20细石混凝土(掺加膨胀剂)进行塞缝处理;
3.加气块砌筑时,应上下错缝,搭接长度不小于砌块长度的1/3,严禁设置通缝,砌筑时严禁使用厚度小于10cm的加气块进行砌筑,风井、管道井等应随砌随粉

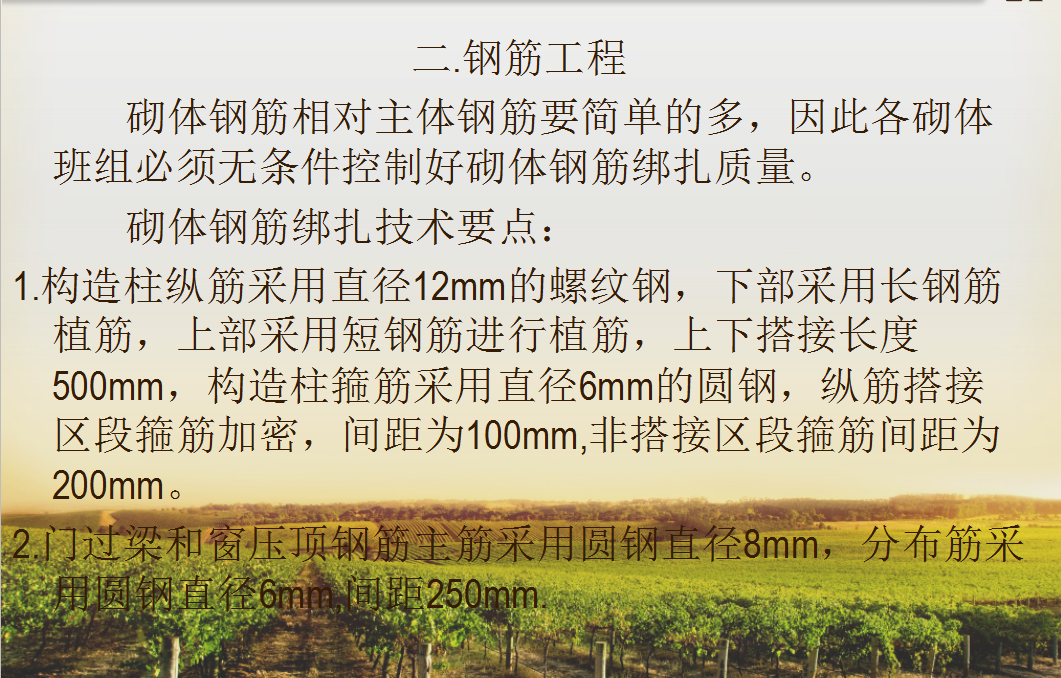

砌体钢筋相对主体钢筋要简单的多,因此各砌体班组必须无条件控制好砌体钢筋绑扎质量。
砌体钢筋绑扎技术要点:
1.构造柱纵筋采用直径12mm的螺纹钢,下部采用长钢筋植筋,上部采用短钢筋进行植筋,上下搭接长度500mm,构造柱箍筋采用直径6mm的圆钢,纵筋搭接区段箍筋加密,间距为100mm,非搭接区段箍筋间距为200mm。
2.门过梁和窗压顶钢筋主筋采用圆钢直径8mm,分布筋采用圆钢直径6mm,间距250mm.
在砌体模板施工中,需注意构造柱位置,窗压顶、门过梁标高,严格按照室内所弹建筑1米线进行标高引测,严禁直接从梁底或板底引用标高。具体应注意以下事项:
1.构造柱支设前,马牙槎必须先粘贴塑料透明胶带,然后粘贴海绵双面胶带,封模之后在每个构造柱顶留设簸箕口,不留设簸箕口禁止浇筑混凝土。
2.卫生间四周混凝土止水带支设高度为200mm,止水带浇筑之前若发现水电线管未接长,砌体班组负责人有义务及时通知楼号工长进行协调施工。
3.构造柱、止水带、门窗洞口木砖在浇筑完混凝土之后必须振捣及收面,若发现有大面积蜂窝、麻面及露筋等质量缺陷,将对相关班组进行罚款。
