砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。弹出楼层轴线及墙身边线,经复核,办理相关手续。根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。

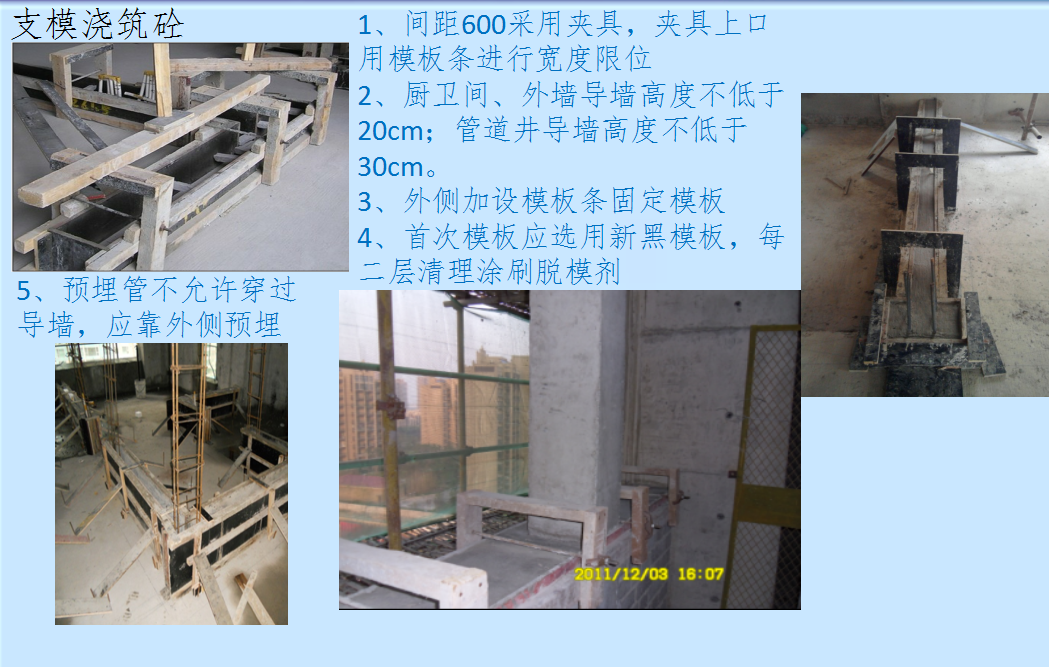

支模浇筑砼
1、间距600采用夹具,夹具上口用模板条进行宽度限位
2、厨卫间、外墙导墙高度不低于20cm;管道井导墙高度不低于30cm。
3、外侧加设模板条固定模板
4、首次模板应选用新黑模板,每二层清理涂刷脱模剂
5、预埋管不允许穿过导墙,应靠外侧预埋

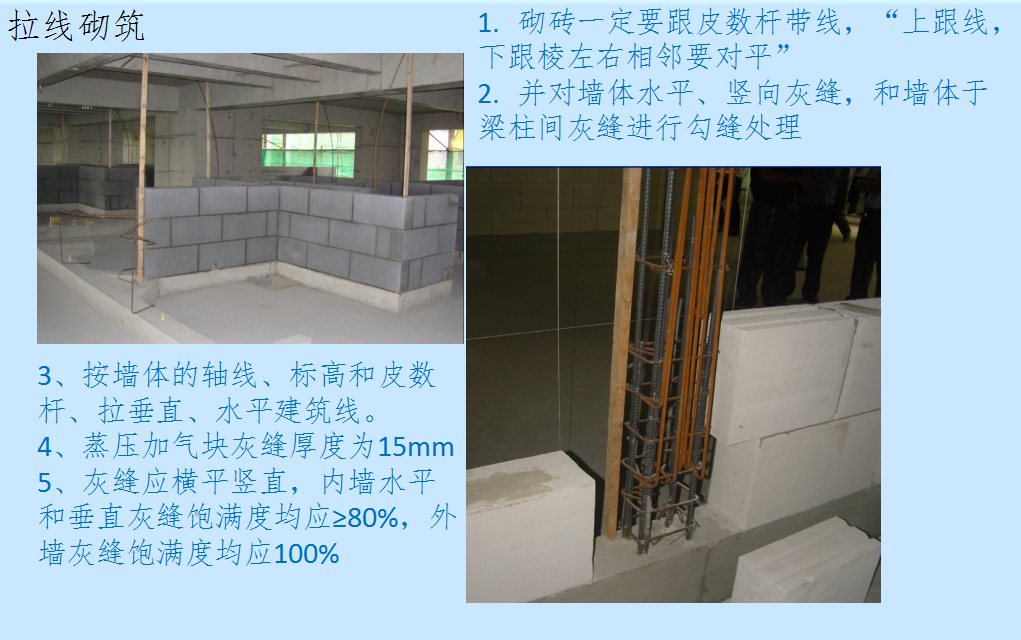

拉线砌筑
1、砌砖一定要跟皮数杆带线,“上跟线,下跟棱左右相邻要对平”
2、并对墙体水平、竖向灰缝,和墙体于梁柱间灰缝进行勾缝处理
3、按墙体的轴线、标高和皮数杆、拉垂直、水平建筑线。
4、蒸压加气块灰缝厚度为15mm
5、灰缝应横平竖直,内墙水平和垂直灰缝饱满度均应≥80%,外墙灰缝饱满度均应100%

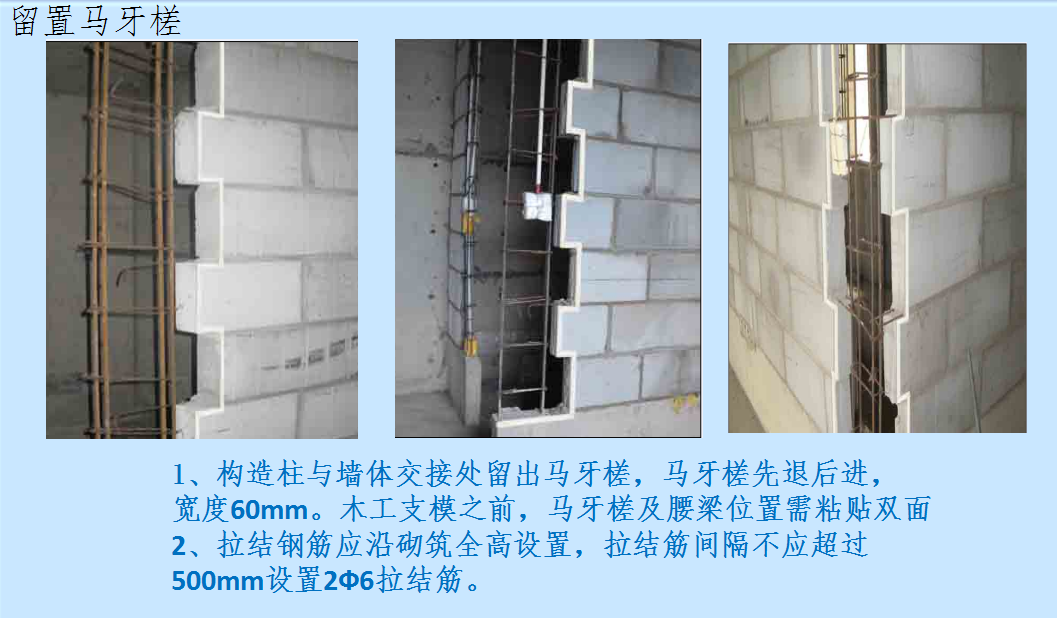

留置马牙槎
1、构造柱与墙体交接处留出马牙槎,马牙槎先退后进,
宽度60mm。木工支模之前,马牙槎及腰梁位置需粘贴双面
2、拉结钢筋应沿砌筑全高设置,拉结筋间隔不应超过500mm设置2Ф6拉结筋。
