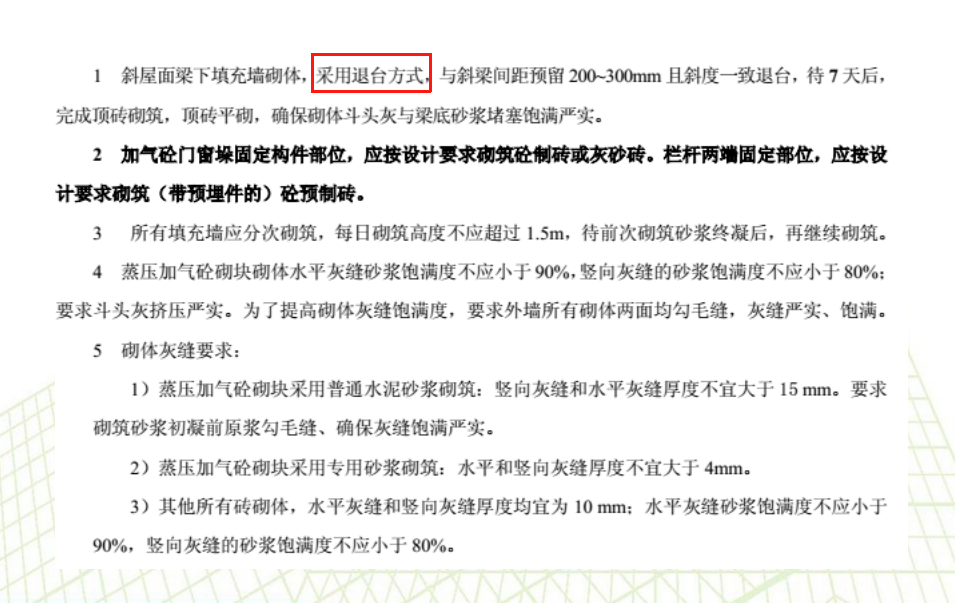

1斜屋面梁 下填充墙砌体,采用退台方式,与斜梁间距预留200- -300mm且斜度-致退台,待7天后,完成项砖砌筑,顶砖平砌,确保砌体斗头灰与梁底砂浆堵塞饱满严实。
2加气砼门窗垛固定构件部位,应按设计要求碗筑砼制砖或灰砂砖。栏杆两端固定部位,应按设计要求碗筑(带预埋件的)砼预制砖。
3 所有填充墙应分次砌筑,每日砌筑高度不应超过1.5m, 待前次砌筑砂浆终凝后,再继续砌筑.
4蒸压加气砼砌块砌体水 平灰缝砂浆饱满度不应小于90%,竖向灰缝的砂浆饱满度不应小于80%;要求斗头灰挤压严实。为了提高砌体灰缝饱满度,要求外墙所有砌体两面均勾毛缝,灰缝严实、饱满。
5 砌体灰缝要求:
1)蒸压加气砼砌块采用普通水泥砂浆砌筑:竖向灰缝和水平灰缝厚度不宜大于15 mm。要求砌筑砂浆初凝前原浆勾毛缝、确保灰缝饱满严实。
2)蒸压加气砼砌块采用专用砂浆砌筑:水平和竖向灰缝厚度不宜大于4mm.
3)其他所有砖砌体,水平灰缝和竖向灰缝厚度均宜为10 mm;水平灰缝砂浆饱满度不应小于90%,竖向灰缝的砂浆饱满度不应小于80%。

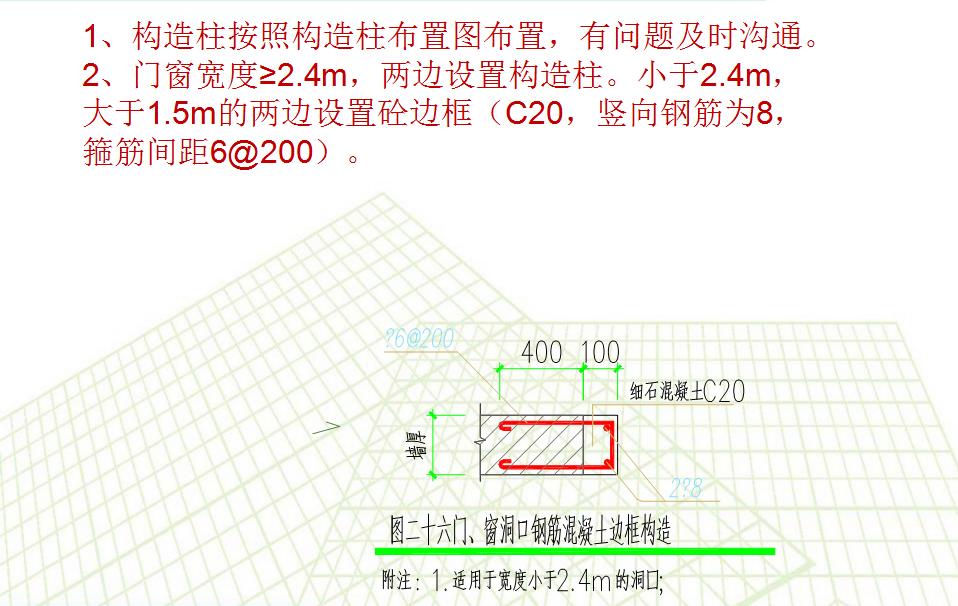

1、构造柱按照构造柱布置图布置,有问题及时沟通。
2、门窗宽度≥2.4m,两边设置构造柱。小于2.4m,大于1.5m的两边设置砼边框(C20,竖向钢筋为8,箍筋间距6@200)。
3、构造柱截面为200X墙厚,外墙、楼梯间的主筋为4根三级钢12,内墙为4根三级钢10,箍筋为三级钢6@200。
4、窗台压顶设置(大于等于600)
