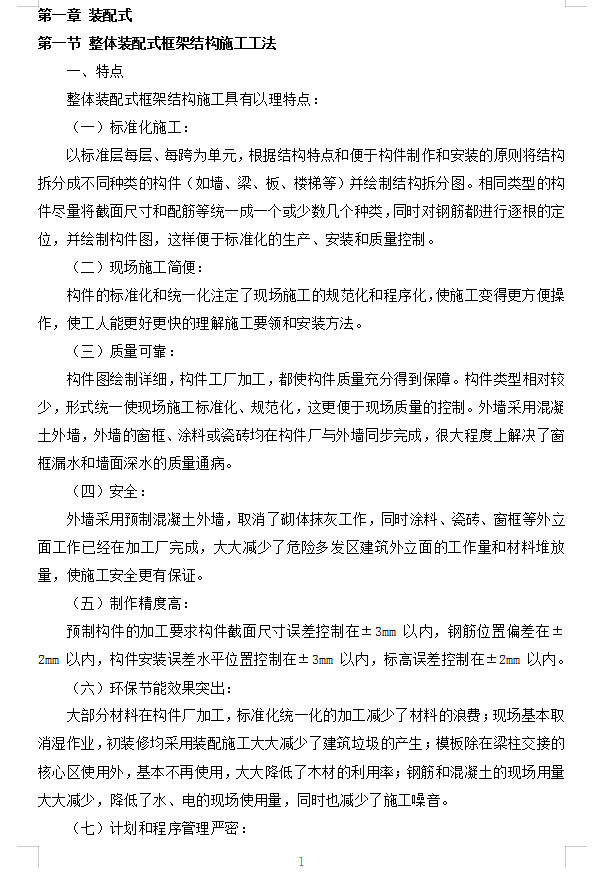

建筑工程整体装配式框架结构施工工法 21P
整体装配式框架结构施工具有以理特点:
(一)标准化施工:
以标准层每层、每跨为单元,根据结构特点和便于构件制作和安装的原则将结构拆分成不同种类的构件(如墙、梁、板、楼梯等)并绘制结构拆分图。相同类型的构件尽量将截面尺寸和配筋等统一成一个或少数几个种类,同时对钢筋都进行逐根的定位,并绘制构件图,这样便于标准化的生产、安装和质量控制。
(二)现场施工简便:
构件的标准化和统一化注定了现场施工的规范化和程序化,使施工变得更方便操作,使工人能更好更快的理解施工要领和安装方法。
(三)质量可靠:
构件图绘制详细,构件工厂加工,都使构件质量充分得到保障。构件类型相对较少,形式统一使现场施工标准化、规范化,这更便于现场质量的控制。外墙采用混凝土外墙,外墙的窗框、涂料或瓷砖均在构件厂与外墙同步完成,很大程度上解决了窗框漏水和墙面深水的质量通病。
(四)安全:
外墙采用预制混凝土外墙,取消了砌体抹灰工作,同时涂料、瓷砖、窗框等外立面工作已经在加工厂完成,大大减少了危险多发区建筑外立面的工作量和材料堆放量,使施工安全更有保证。
(五)制作精度高:
预制构件的加工要求构件截面尺寸误差控制在±3mm 以内,钢筋位置偏差在±2mm 以内,构件安装误差水平位置控制在±3mm 以内,标高误差控制在±2mm 以内。
(六)环保节能效果突出:
大部分材料在构件厂加工,标准化统一化的加工减少了材料的浪费;现场基本取消湿作业,初装修均采用装配施工大大减少了建筑垃圾的产生;模板除在梁柱交接的核心区使用外,基本不再使用,大大降低了木材的利用率;钢筋和混凝土的现场用量大大减少,降低了水、电的现场使用量,同时也减少了施工噪音。
(七)计划和程序管理严密:
各种施工措施埋件要反映在构件图中,这就要求方案的可执行型强,并且施工时严格按照方案和施工程序施工。构件的加工计划、运输计划和每辆车构件的装车顺序紧密的与现场施工计划和吊装计划相结合,确保每个构件严格按实际吊装时间进场,保证了安装的连续性确保整体工期的实现。

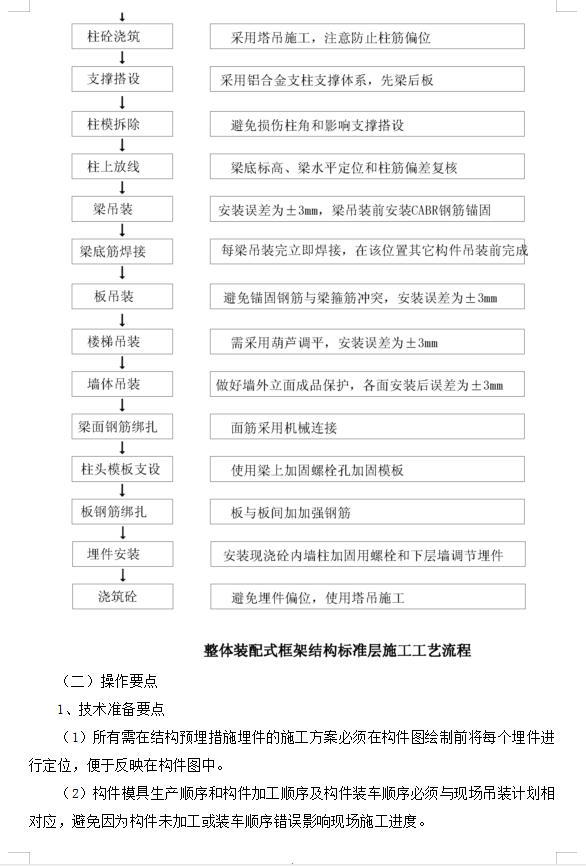

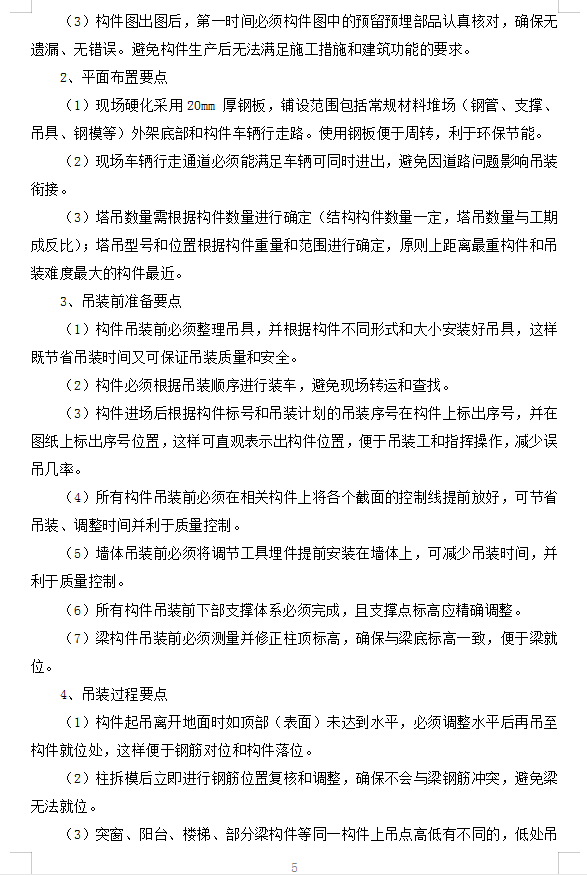

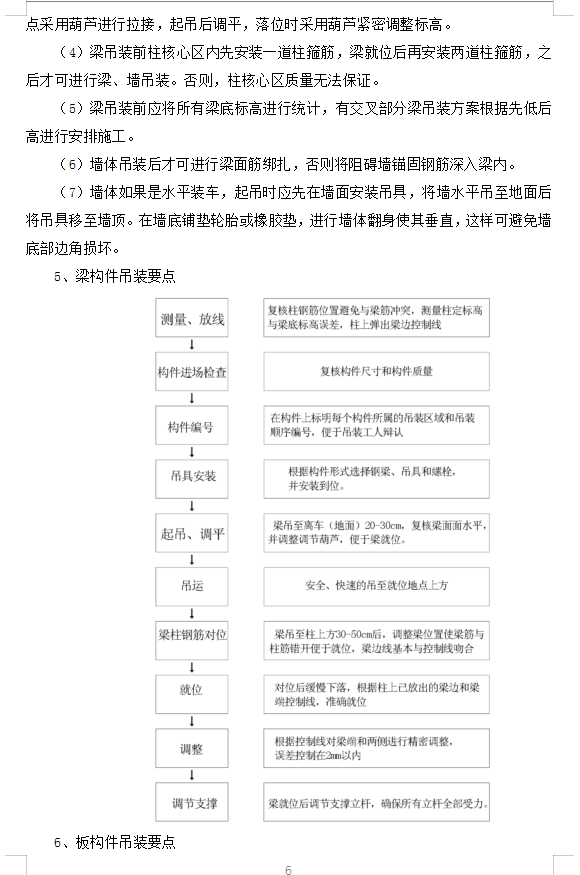

4、吊装过程要点
(1)构件起吊离开地面时如顶部(表面)未达到水平,必须调整水平后再吊至构件就位处,这样便于钢筋对位和构件落位。
(2)柱拆模后立即进行钢筋位置复核和调整,确保不会与梁钢筋冲突,避免梁无法就位。
(3)突窗、阳台、楼梯、部分梁构件等同一构件上吊点高低有不同的,低处吊点采用葫芦进行拉接,起吊后调平,落位时采用葫芦紧密调整标高。
(4)梁吊装前柱核心区内先安装一道柱箍筋,梁就位后再安装两道柱箍筋,之后才可进行梁、墙吊装。否则,柱核心区质量无法保证。
(5)梁吊装前应将所有梁底标高进行统计,有交叉部分梁吊装方案根据先低后高进行安排施工。
(6)墙体吊装后才可进行梁面筋绑扎,否则将阻碍墙锚固钢筋深入梁内。
(7)墙体如果是水平装车,起吊时应先在墙面安装吊具,将墙水平吊至地面后将吊具移至墙顶。在墙底铺垫轮胎或橡胶垫,进行墙体翻身使其垂直,这样可避免墙底部边角损坏。
