冬期施工技术交底培训 69P

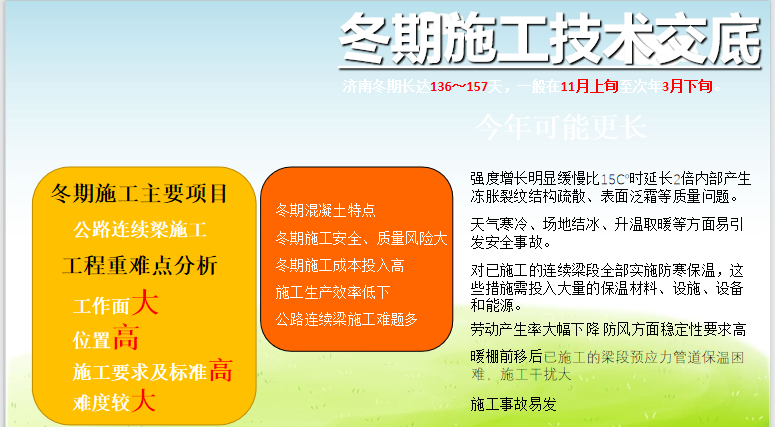

强度增长明显缓慢比15℃时延长2倍内部产生冻胀裂纹结构疏散、表面泛霜等质量问题。
天气寒冷、场地结冰、升温取暖等方面易引发安全事故。
对已施工的连续梁段全部实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源。
暖棚前移后已施工的梁段预应力管道保温困难,施工干扰大

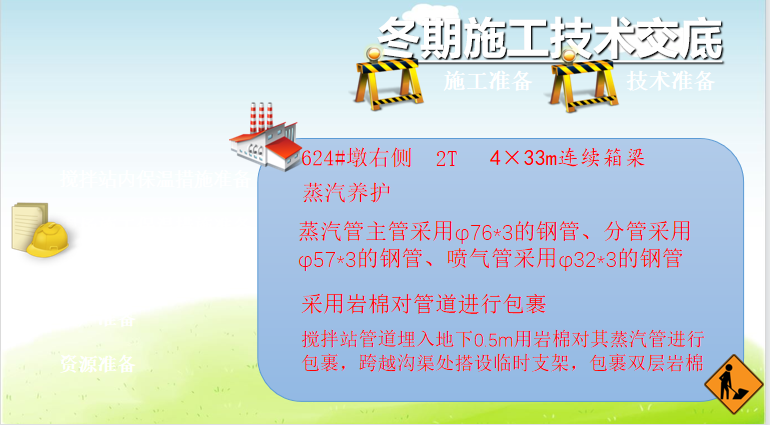

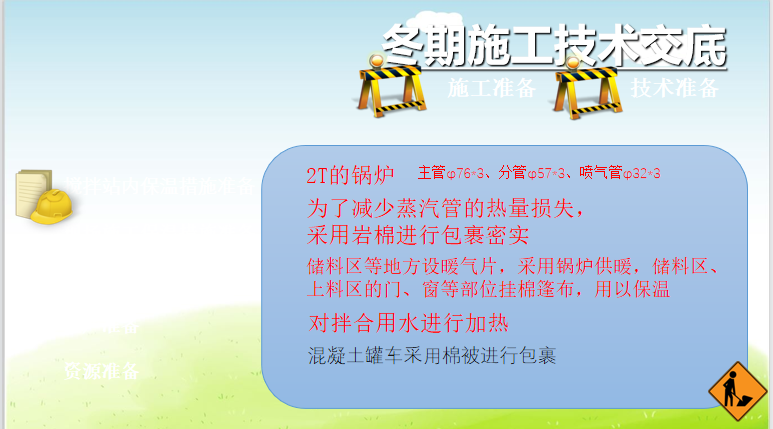

蒸汽管主管采用φ76*3的钢管、分管采用φ57*3的钢管、喷气管采用φ32*3的钢管
采用岩棉对管道进行包裹
搅拌站管道埋入地下0.5m用岩棉对其蒸汽管进行包裹,跨越沟渠处搭设临时支架,包裹双层岩棉
