您当前位置:首页 » 结构工程 » 结构课件
脚手架工程技术交底 47P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-21
  • 资料类型:RAR
  • 资料大小:1.45 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
脚手架工程技术交底 47P

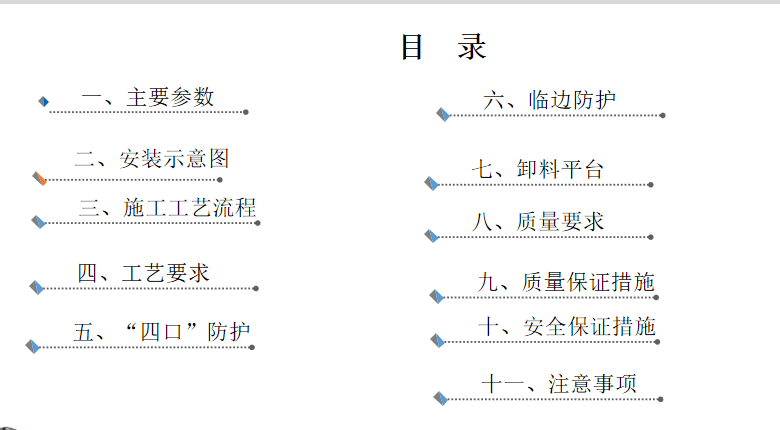

脚手架工程施工技术交底培训:主要参数、临边防护、安装示意图、卸料平台、施工工艺流程、质量要求、工艺要求、质量保证措施、“四口”防护、安全保证措施、注意事项

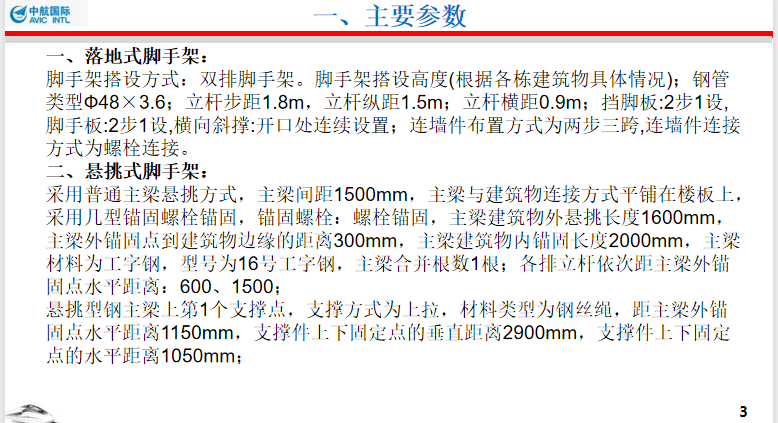

落地式脚手架:
脚手架搭设方式:双排脚手架。脚手架搭设高度(根据各栋建筑物具体情况);钢管类型Ф48×3.6;立杆步距1.8m,立杆纵距1.5m;立杆横距0.9m;挡脚板:2步1设,脚手板:2步1设,横向斜撑:开口处连续设置;连墙件布置方式为两步三跨,连墙件连接方式为螺栓连接。

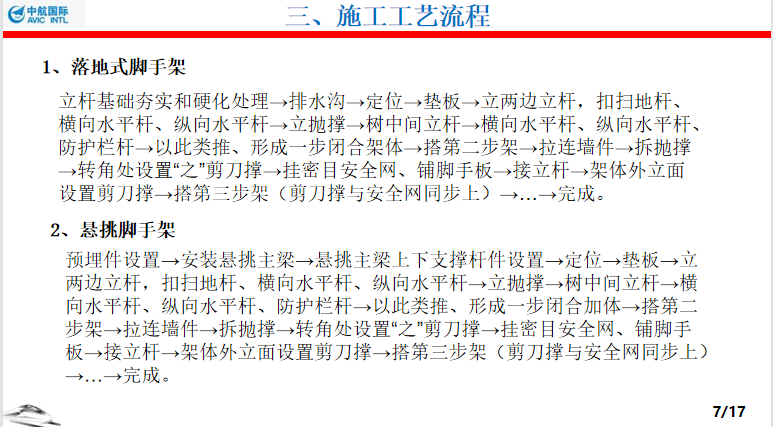

二、悬挑式脚手架:
采用普通主梁悬挑方式,主梁间距1500mm,主梁与建筑物连接方式平铺在楼板上,采用几型锚固螺栓锚固,锚固螺栓:螺栓锚固,主梁建筑物外悬挑长度1600mm,主梁外锚固点到建筑物边缘的距离300mm,主梁建筑物内锚固长度2000mm,主梁材料为工字钢,型号为16号工字钢,主梁合并根数1根;各排立杆依次距主梁外锚固点水平距离:600、1500;
悬挑型钢主梁上第1个支撑点,支撑方式为上拉,材料类型为钢丝绳,距主梁外锚固点水平距离1150mm,支撑件上下固定点的垂直距离2900mm,支撑件上下固定点的水平距离1050mm;

资料截图
  • 脚手架工程技术交底 47P
  • 脚手架工程技术交底 47P
  • 脚手架工程技术交底 47P
