外脚手架架施工安全技术交底培训 52P

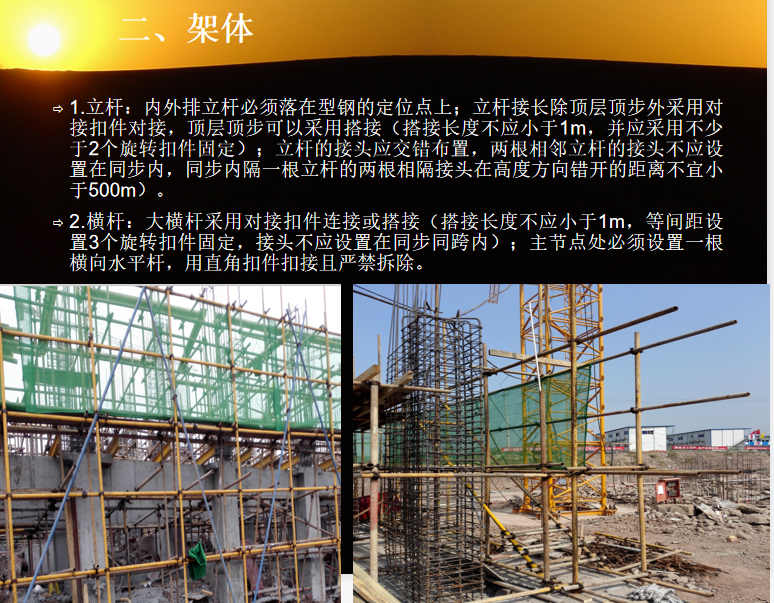

1.立杆:内外排立杆必须落在型钢的定位点上;立杆接长除顶层顶步外采用对接扣件对接,顶层顶步可以采用搭接(搭接长度不应小于1m,并应采用不少于2个旋转扣件固定);立杆的接头应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两根相隔接头在高度方向错开的距离不宜小于500m)。
2.横杆:大横杆采用对接扣件连接或搭接(搭接长度不应小于1m,等间距设置3个旋转扣件固定,接头不应设置在同步同跨内);主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
3.剪刀撑:必须沿纵横向连续设置,每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的夹角在45°-60°之间,且与立杆有效连接;搭接长度不小于1m,用两颗旋转扣件固定。
4.连墙件:按照2步3跨设置,且纵向不大于6m,高度不超过4m;必须与内外排立杆连接、连墙件严格设置,不能漏缺(刷红色油漆)。
