您当前位置:首页 » 结构工程 » 结构施工
剪力墙住宅楼模板工程施工组织设计
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-04-01
  • 资料类型:RAR
  • 资料大小:307 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
剪力墙住宅楼模板工程施工组织设计

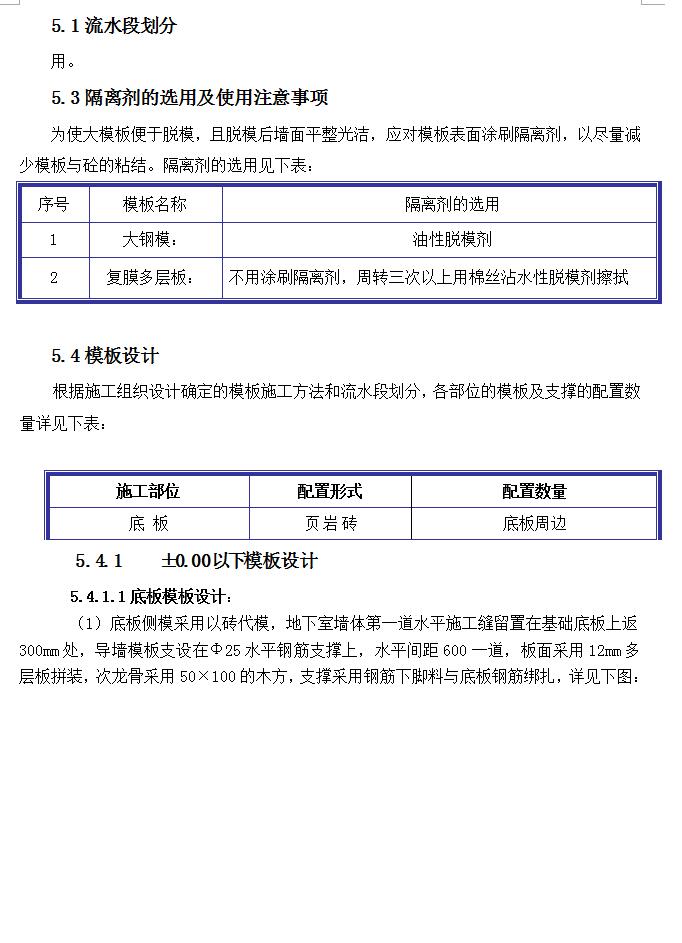

5.4.1 ±0.00以下模板设计
5.4.1.1底板模板设计:
(1)底板侧模采用以砖代模,地下室墙体第一道水平施工缝留置在基础底板上返300mm处,导墙模板支设在Φ25水平钢筋支撑上,水平间距600一道,板面采用12mm多层板拼装,次龙骨采用50×100的木方,支撑采用钢筋下脚料与底板钢筋绑扎。
(3)集水坑模板:采用覆膜多层板模板。
(4)基础底板后浇带模板, 后浇带模板采用快易收口网,利用短钢筋绑扎并配合木方加固。如下图:
5.4.1.2地下部分墙体模板设计:
(1)1#楼内墙、外墙模板均采用租赁30系列小钢模:
外墙穿墙螺栓:地下外墙螺栓采用φ16穿墙止水螺栓。止水螺栓中间止水环采用3.0mm厚,边长80mm的正方形铁片。主次龙骨均为Ф48钢管双抱,间距均为600mm,地下墙体设八道穿墙螺栓,穿墙螺栓水平间距600mm,竖向间距为300+600+600+600+600+600+600+300;为了保证模板的稳定性,下四道螺栓均采用双螺母固定。
资料截图
  • 剪力墙住宅楼模板工程施工组织设计
  • 剪力墙住宅楼模板工程施工组织设计
  • 剪力墙住宅楼模板工程施工组织设计
